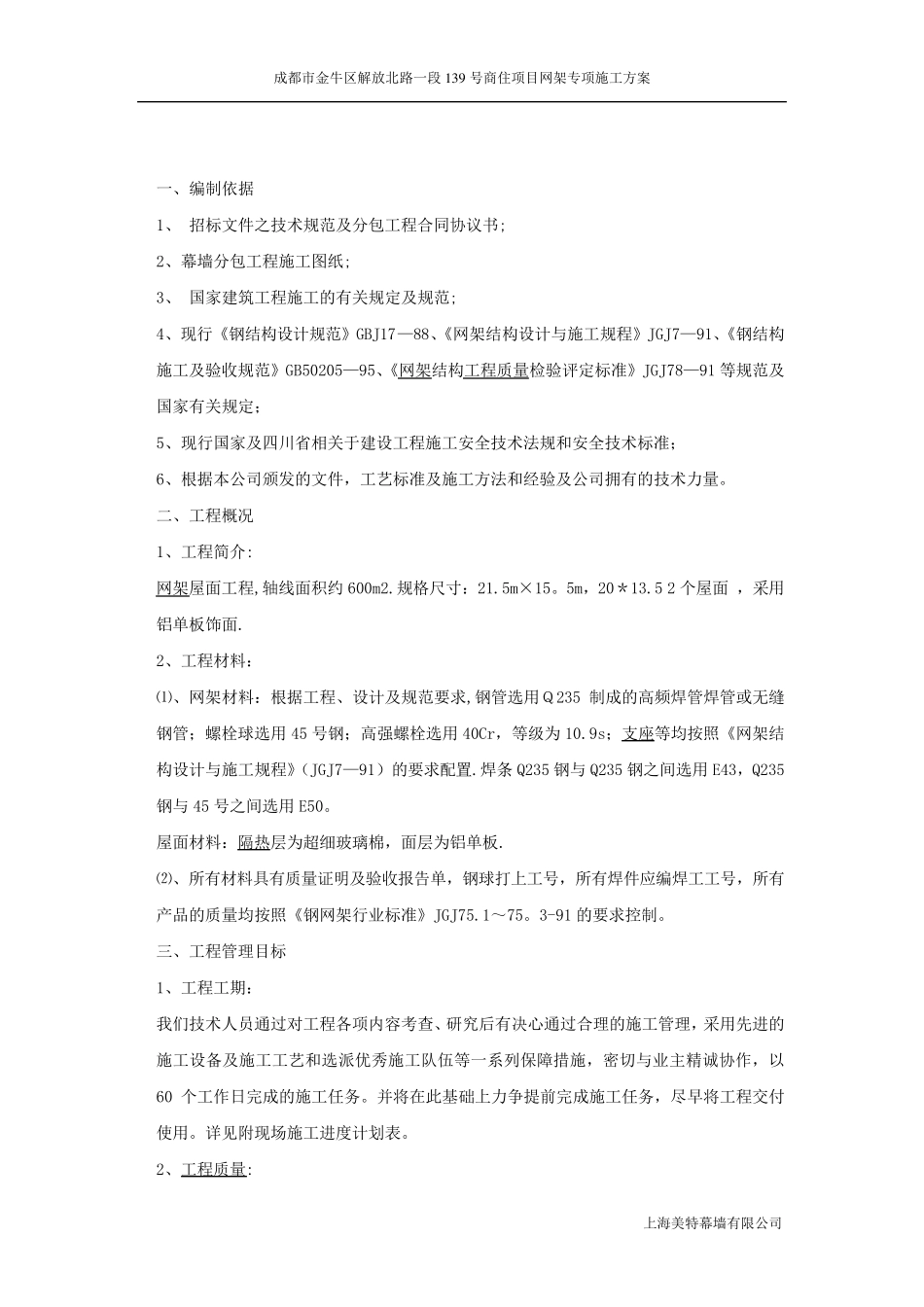

成都市金牛区解放北路一段139 号商住项目网架专项施工方案 上海美特幕墙有限公司 一、编制依据 1、 招标文件之技术规范及分包工程合同协议书; 2、幕墙分包工程施工图纸; 3、 国家建筑工程施工的有关规定及规范; 4、现行《钢结构设计规范》GBJ17—88、《网架结构设计与施工规程》JGJ7—91、《钢结构施工及验收规范》GB50205—95、《网架结构工程质量检验评定标准》JGJ78—91 等规范及国家有关规定; 5、现行国家及四川省相关于建设工程施工安全技术法规和安全技术标准; 6、根据本公司颁发的文件,工艺标准及施工方法和经验及公司拥有的技术力量。 二、工程概况 1、工程简介: 网架屋面工程,轴线面积约600m2.规格尺寸:21.5m×15。5m,20*13.5 2 个屋面 ,采用铝单板饰面. 2、工程材料: ⑴、网架材料:根据工程、设计及规范要求,钢管选用Q235 制成的高频焊管焊管或无缝钢管;螺栓球选用45 号钢;高强螺栓选用40Cr,等级为10.9s;支座等均按照《网架结构设计与施工规程》(JGJ7—91)的要求配置.焊条Q235 钢与Q235 钢之间选用E43,Q235钢与45 号之间选用E50。 屋面材料:隔热层为超细玻璃棉,面层为铝单板. ⑵、所有材料具有质量证明及验收报告单,钢球打上工号,所有焊件应编焊工工号,所有产品的质量均按照《钢网架行业标准》JGJ75.1~75。3-91 的要求控制。 三、工程管理目标 1、工程工期: 我们技术人员通过对工程各项内容考查、研究后有决心通过合理的施工管理,采用先进的施工设备及施工工艺和选派优秀施工队伍等一系列保障措施,密切与业主精诚协作,以60 个工作日完成的施工任务。并将在此基础上力争提前完成施工任务,尽早将工程交付使用。详见附现场施工进度计划表。 2、工程质量: 成都市金牛区解放北路一段139 号商住项目网架专项施工方案 上海美特幕墙有限公司 质量是企业的生命,我们一贯坚持质量第一的原则。在该工程的施工管理目标上,我们将通过严格的管理措施,严把工程质量关,在严格自检、自查的基础上虚心听取业主、质监等单位的意见,接受他们对各项施工的质量监督,确保工程质量达到优良。 3、工程安全: 本工程公司将严格执行国家有关安全操作规程,杜绝一切伤亡事故的发生,把安全意识落实到每个职工头脑中,确保工程达到安全文明标准工地. 四、施工部署 1、施工人力安排: 本工程施工包括了网架和屋面二大部分,为确保工程按期保质的完成,公司由总工程师倪宗英高级工程师担任...
