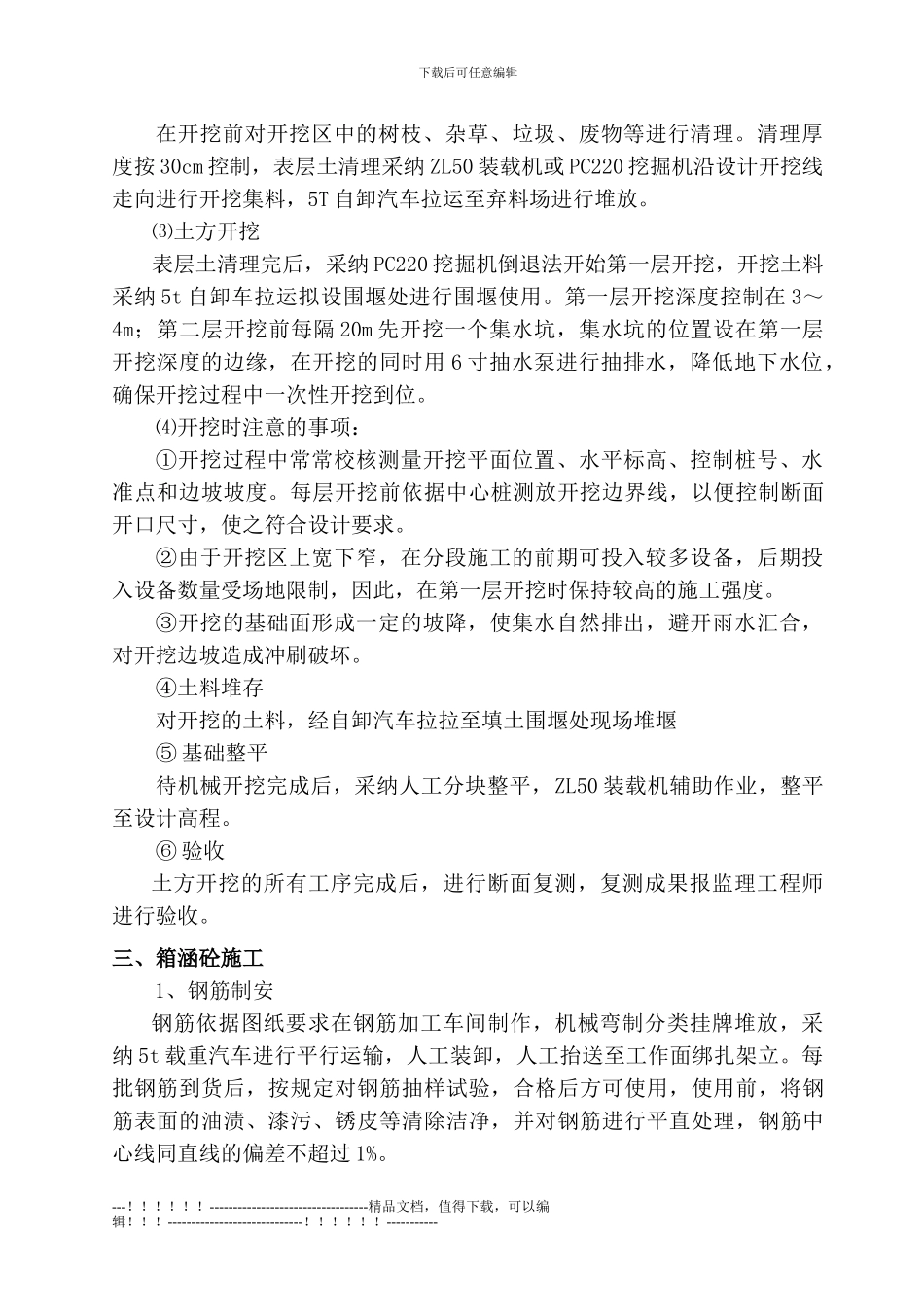

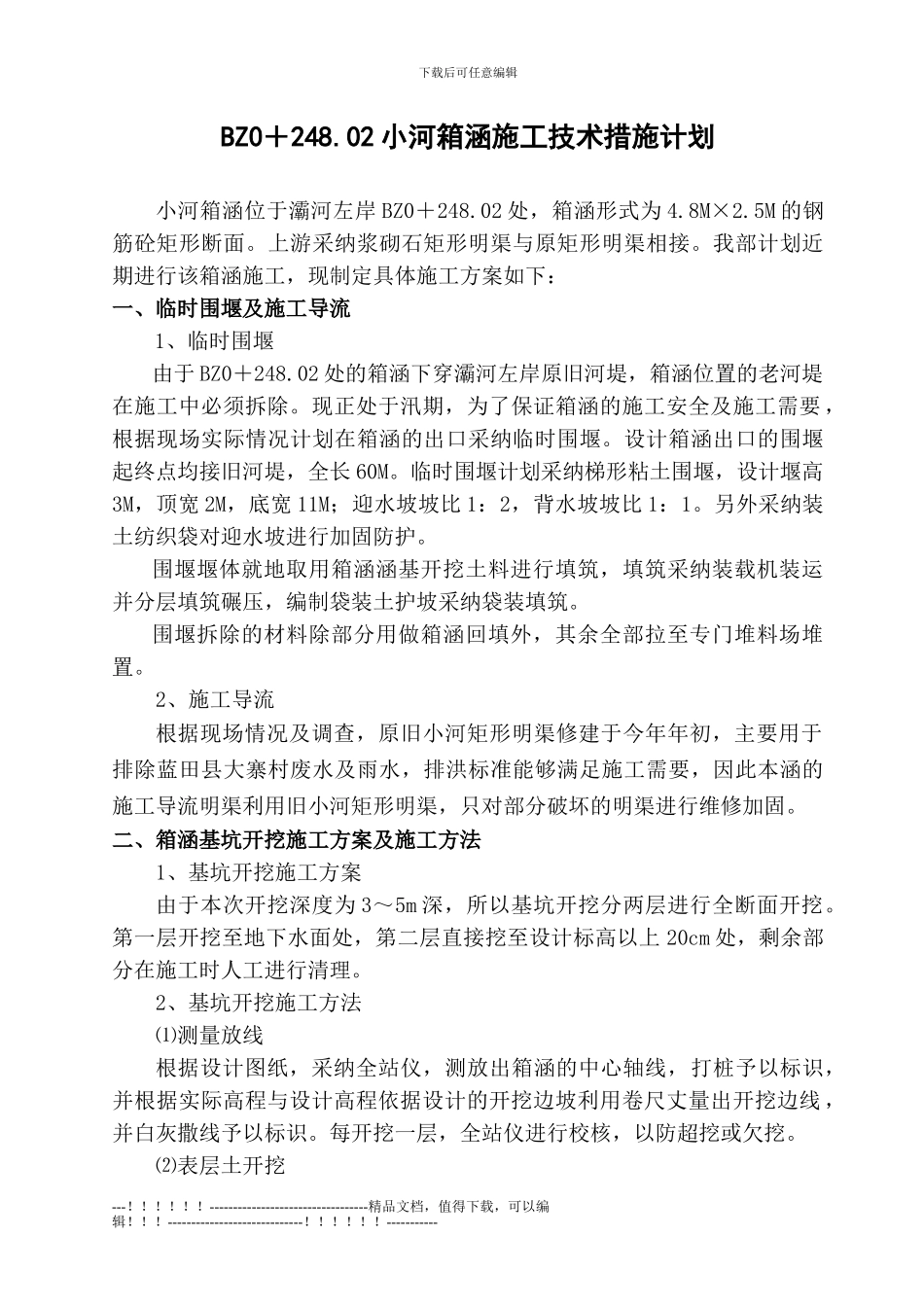

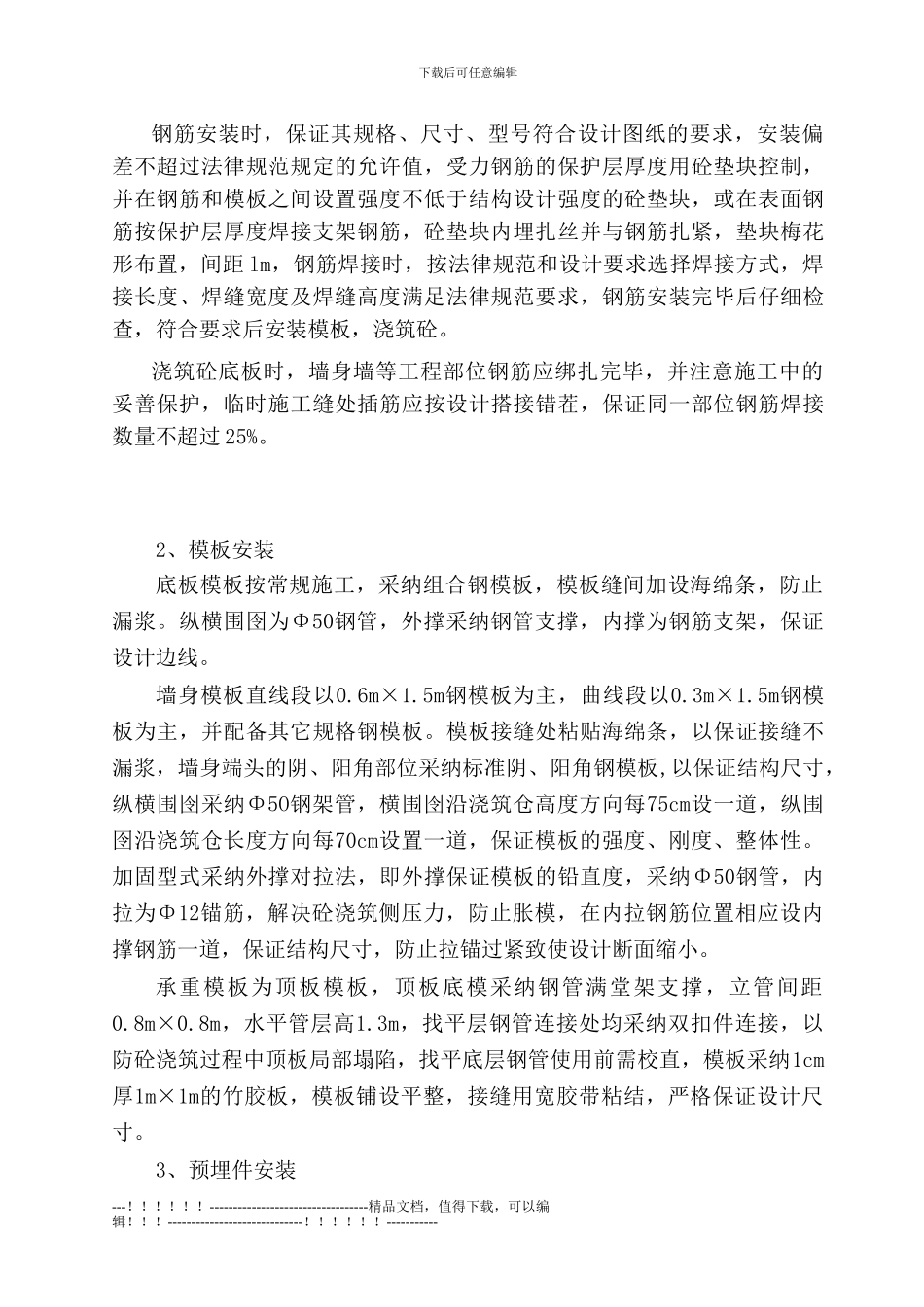

下载后可任意编辑BZ0+248.02 小河箱涵施工技术措施计划小河箱涵位于灞河左岸 BZ0+248.02 处,箱涵形式为 4.8M×2.5M 的钢筋砼矩形断面。上游采纳浆砌石矩形明渠与原矩形明渠相接。我部计划近期进行该箱涵施工,现制定具体施工方案如下:一、临时围堰及施工导流1、临时围堰由于 BZ0+248.02 处的箱涵下穿灞河左岸原旧河堤,箱涵位置的老河堤在施工中必须拆除。现正处于汛期,为了保证箱涵的施工安全及施工需要 ,根据现场实际情况计划在箱涵的出口采纳临时围堰。设计箱涵出口的围堰起终点均接旧河堤,全长 60M。临时围堰计划采纳梯形粘土围堰,设计堰高3M,顶宽 2M,底宽 11M;迎水坡坡比 1:2,背水坡坡比 1:1。另外采纳装土纺织袋对迎水坡进行加固防护。围堰堰体就地取用箱涵涵基开挖土料进行填筑,填筑采纳装载机装运并分层填筑碾压,编制袋装土护坡采纳袋装填筑。围堰拆除的材料除部分用做箱涵回填外,其余全部拉至专门堆料场堆置。2、施工导流根据现场情况及调查,原旧小河矩形明渠修建于今年年初,主要用于排除蓝田县大寨村废水及雨水,排洪标准能够满足施工需要,因此本涵的施工导流明渠利用旧小河矩形明渠,只对部分破坏的明渠进行维修加固。二、箱涵基坑开挖施工方案及施工方法1、基坑开挖施工方案由于本次开挖深度为 3~5m 深,所以基坑开挖分两层进行全断面开挖。第一层开挖至地下水面处,第二层直接挖至设计标高以上 20cm 处,剩余部分在施工时人工进行清理。2、基坑开挖施工方法⑴测量放线根据设计图纸,采纳全站仪,测放出箱涵的中心轴线,打桩予以标识,并根据实际高程与设计高程依据设计的开挖边坡利用卷尺丈量出开挖边线 ,并白灰撒线予以标识。每开挖一层,全站仪进行校核,以防超挖或欠挖。⑵表层土开挖---!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!!-----------下载后可任意编辑在开挖前对开挖区中的树枝、杂草、垃圾、废物等进行清理。清理厚度按 30cm 控制,表层土清理采纳 ZL50 装载机或 PC220 挖掘机沿设计开挖线走向进行开挖集料,5T 自卸汽车拉运至弃料场进行堆放。⑶土方开挖表层土清理完后,采纳 PC220 挖掘机倒退法开始第一层开挖,开挖土料采纳 5t 自卸车拉运拟设围堰处进行围堰使用。第一层开挖深度控制在 3~4m;第二层开挖前每隔 20m 先开挖一个集水坑,集水坑的位置设在第一层开挖深度的边...
