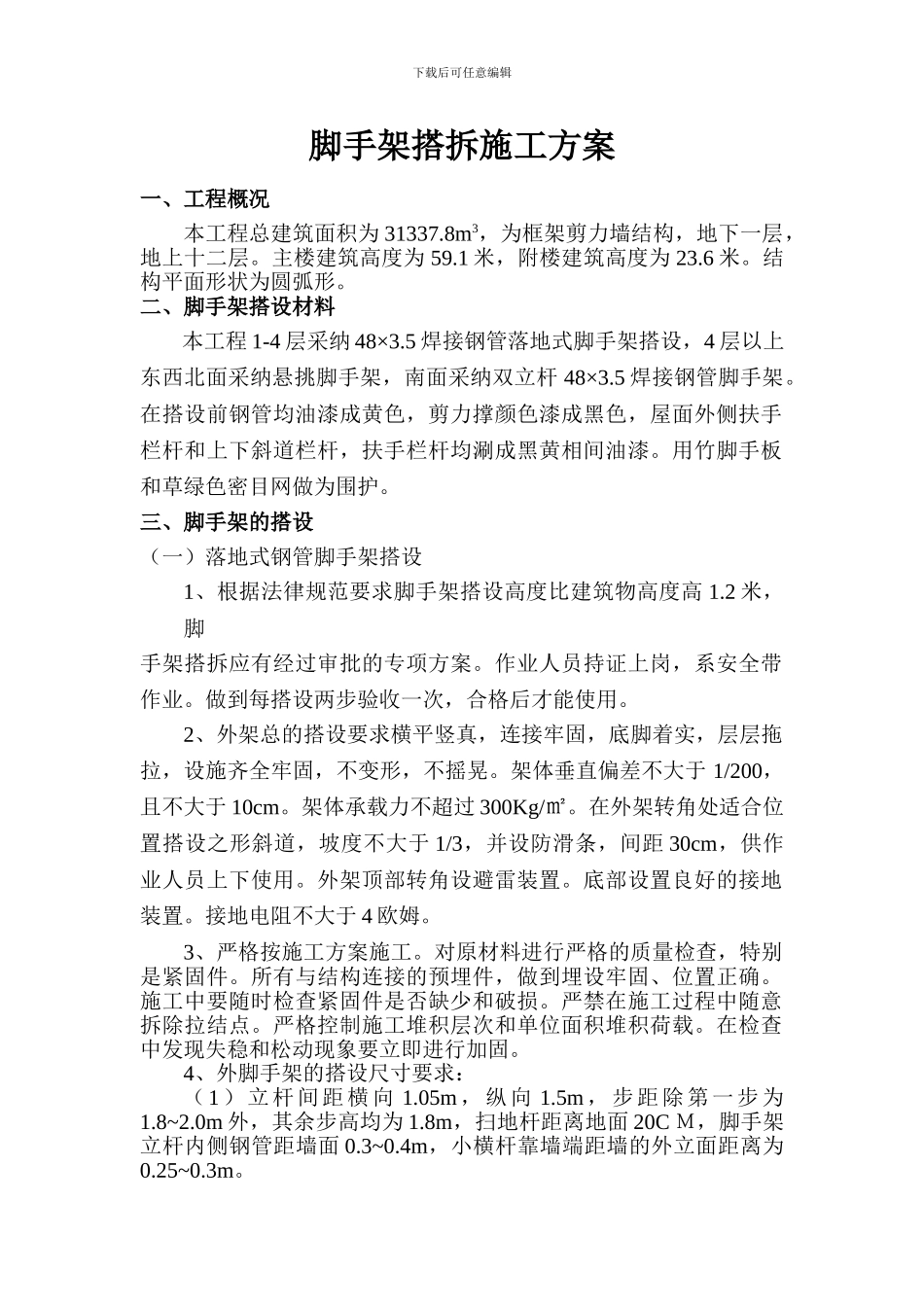

下载后可任意编辑脚手架搭拆施工方案一、工程概况本工程总建筑面积为 31337
8m3,为框架剪力墙结构,地下一层,地上十二层
主楼建筑高度为 59
1 米,附楼建筑高度为 23
结构平面形状为圆弧形
二、脚手架搭设材料 本工程 1-4 层采纳 48×3
5 焊接钢管落地式脚手架搭设,4 层以上东西北面采纳悬挑脚手架,南面采纳双立杆 48×3
5 焊接钢管脚手架
在搭设前钢管均油漆成黄色,剪力撑颜色漆成黑色,屋面外侧扶手栏杆和上下斜道栏杆,扶手栏杆均涮成黑黄相间油漆
用竹脚手板和草绿色密目网做为围护
三、脚手架的搭设(一)落地式钢管脚手架搭设1、根据法律规范要求脚手架搭设高度比建筑物高度高 1
2 米,脚手架搭拆应有经过审批的专项方案
作业人员持证上岗,系安全带作业
做到每搭设两步验收一次,合格后才能使用
2、外架总的搭设要求横平竖真,连接牢固,底脚着实,层层拖拉,设施齐全牢固,不变形,不摇晃
架体垂直偏差不大于 1/200,且不大于 10cm
架体承载力不超过 300Kg/㎡
在外架转角处适合位置搭设之形斜道,坡度不大于 1/3,并设防滑条,间距 30cm,供作业人员上下使用
外架顶部转角设避雷装置
底部设置良好的接地装置
接地电阻不大于 4 欧姆
3、严格按施工方案施工
对原材料进行严格的质量检查,特别是紧固件
所有与结构连接的预埋件,做到埋设牢固、位置正确
施工中要随时检查紧固件是否缺少和破损
严禁在施工过程中随意拆除拉结点
严格控制施工堆积层次和单位面积堆积荷载
在检查中发现失稳和松动现象要立即进行加固

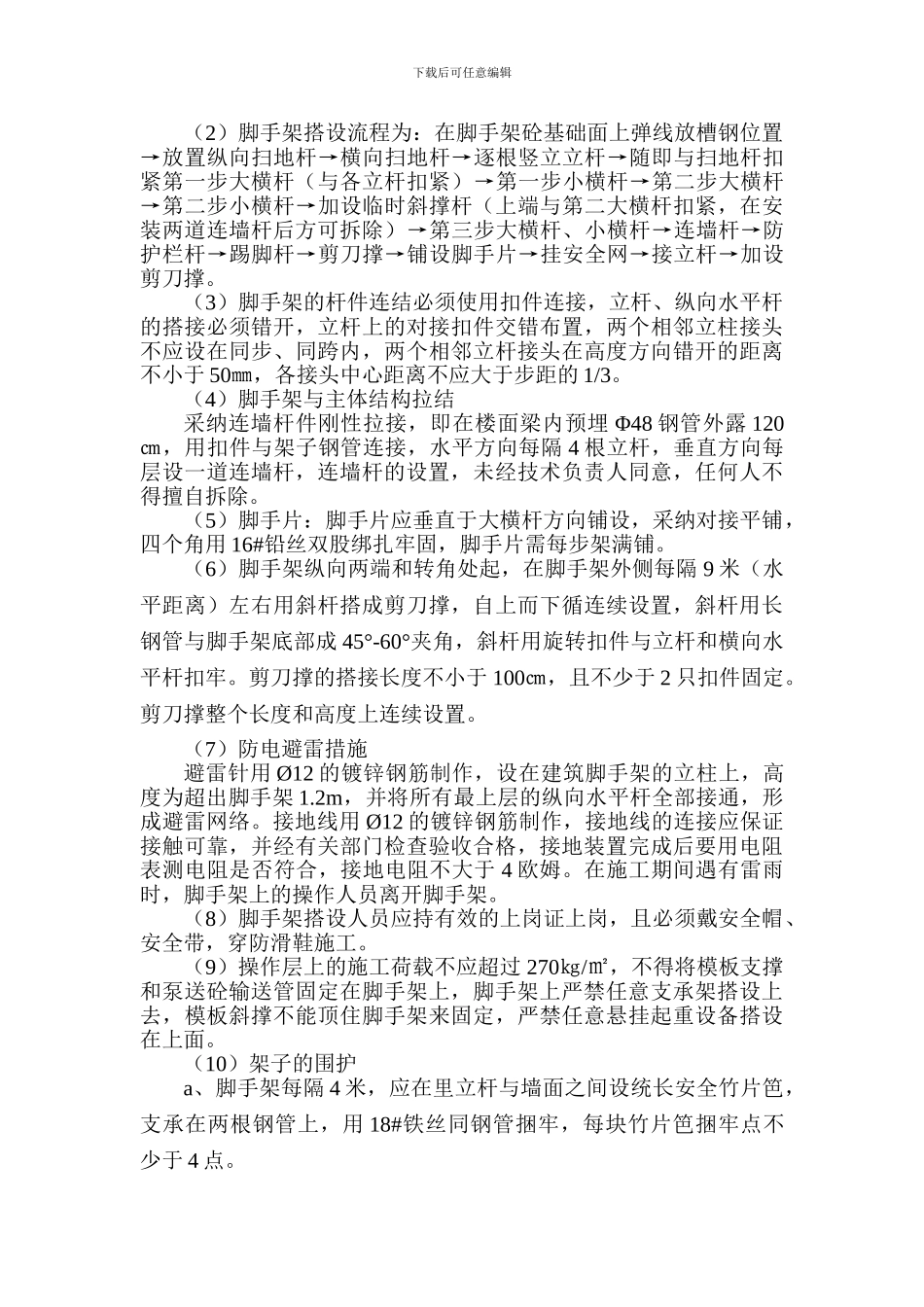

4、外脚手架的搭设尺寸要求:(1 )立杆间距横向 1
05m ,纵向 1
5m ,步距除 第 一步为1
0m 外,其余步高均为 1
8m,扫地杆距离地面 20C M,脚手架立杆内侧钢管距墙面 0
4m,小横杆靠墙端距墙的外立面距离为0
