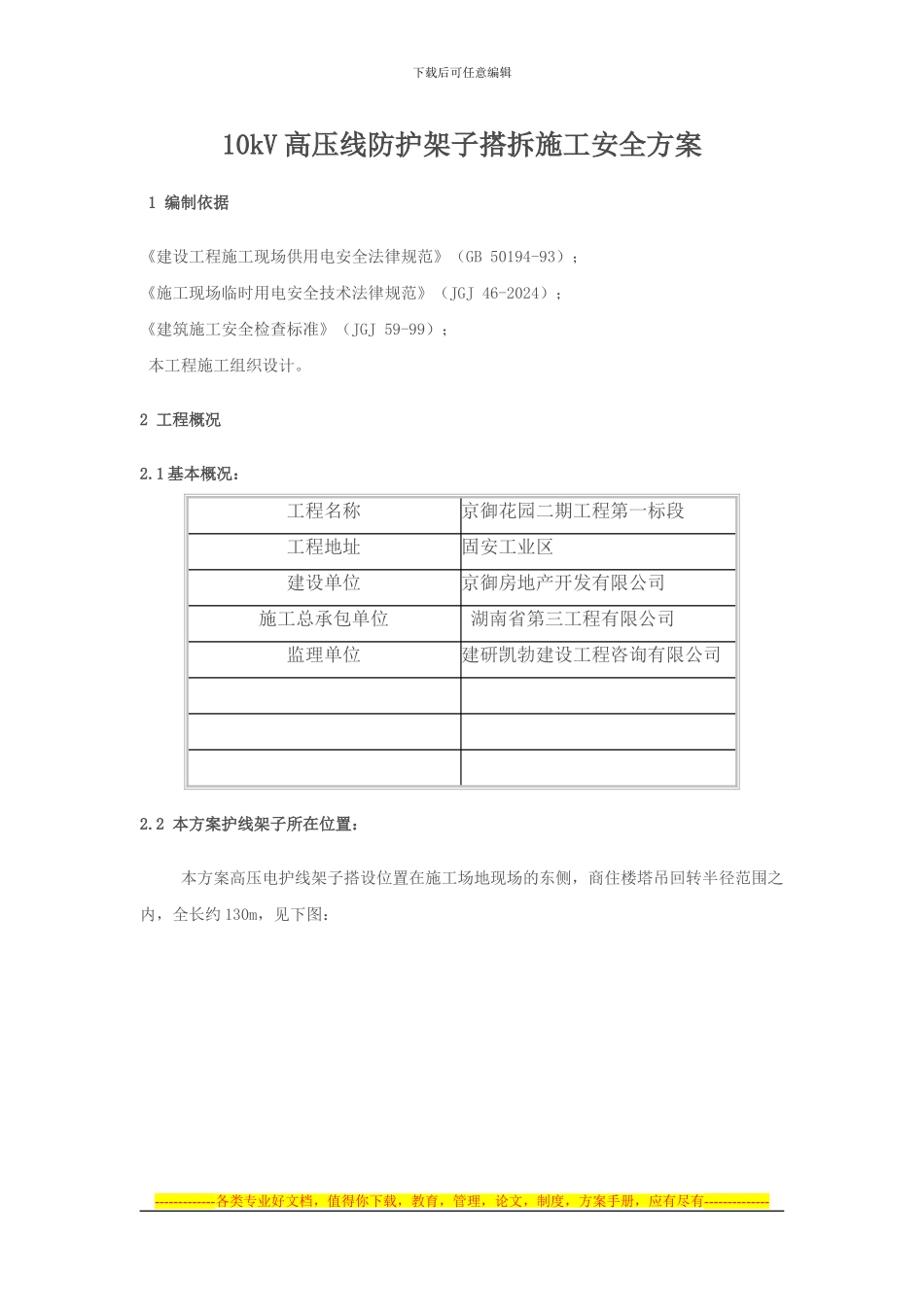

下载后可任意编辑10kV 高压线防护架子搭拆施工安全方案1 编制依据《建设工程施工现场供用电安全法律规范》(GB 50194-93);《施工现场临时用电安全技术法律规范》(JGJ 46-2024);《建筑施工安全检查标准》(JGJ 59-99); 本工程施工组织设计
2 工程概况2
1 基本概况:工程名称京御花园二期工程第一标段工程地址固安工业区建设单位京御房地产开发有限公司施工总承包单位 湖南省第三工程有限公司监理单位建研凯勃建设工程咨询有限公司 2

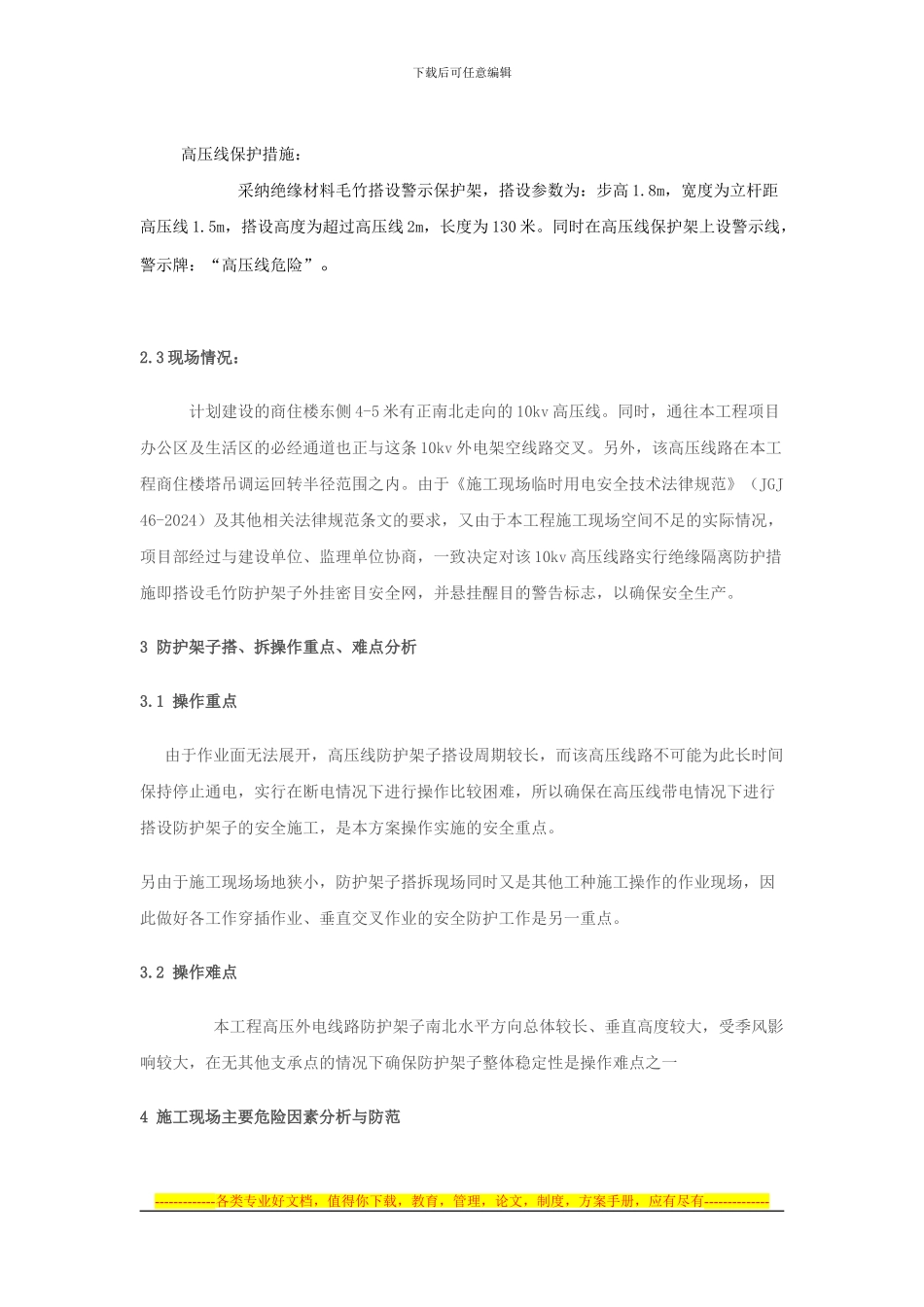

2 本方案护线架子所在位置:本方案高压电护线架子搭设位置在施工场地现场的东侧,商住楼塔吊回转半径范围之内,全长约 130m,见下图:-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------下载后可任意编辑高压线保护措施: 采纳绝缘材料毛竹搭设警示保护架,搭设参数为:步高 1
8m,宽度为立杆距高压线 1
5m,搭设高度为超过高压线 2m,长度为 130 米
同时在高压线保护架上设警示线,警示牌:“高压线危险”
3 现场情况:计划建设的商住楼东侧 4-5 米有正南北走向的 10kv 高压线
同时,通往本工程项目办公区及生活区的必经通道也正与这条 10kv 外电架空线路交叉
另外,该高压线路在本工程商住楼塔吊调运回转半径范围之内
由于《施工现场临时用电安全技术法律规范》(JGJ 46-2024)及其他相关法律规范条文的要求,又由于本工程施工现场空间不足的实际情况,项目部经过与建设单位、监理单位协商,一致决定对该 10kv 高压线路实行绝缘隔离防护措施即搭设毛竹防护架子外挂密目安全网,并悬挂醒目的警告标志,以确保安全生产
3 防护架子搭、拆操作重点、难点分析3
1 操作重点由于作业面无法展开,高压线防护架子搭设周期较长,而该高压线路不可能为此长时间保持停止通电
