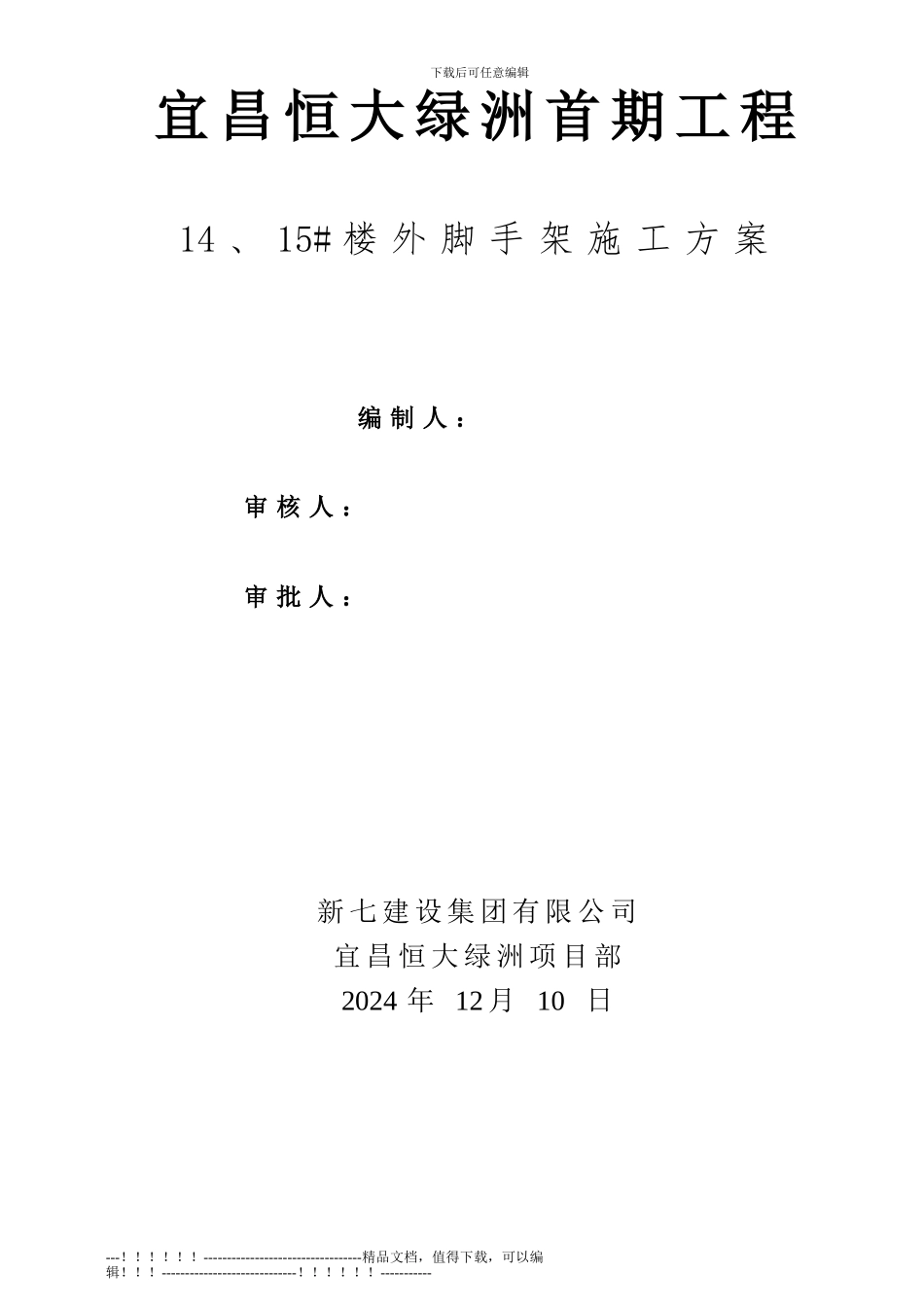

下载后可任意编辑宜 昌 恒 大 绿 洲 首 期 工 程14 、 15# 楼 外 脚 手 架 施 工 方 案编 制 人 : 审 核 人 : 审 批 人 :新 七 建 设 集 团 有 限 公 司宜 昌 恒 大 绿 洲 项 目 部2024 年 12 月 10 日---!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!!-----------下载后可任意编辑外脚手架施工方案一、工程概况本 工 程 位 于 宜 昌 市 梅 子 垭 路 , 14#15# 楼 建 筑 面 积 约 为38775.32M2,±0.000 相当于绝对高程 102.3 米;建筑层楼为:14#楼32 层 15#楼 19 层;结构形式为框架剪力墙结构;本工程地下室范围内采纳墙下条形基础或独立基础+防水底板,本工程裙楼范围内墙下条形基础或独立基础+局部人工挖孔桩基础。建筑物总高度:14#楼97.685 米 15#楼 55.685 米。二、架体布置形式根据工程平面形状,本工程商铺及二层以下采纳落地式钢管脚手架(搭设高度为 12 米),住宅二层至屋面层采纳悬挑式钢管脚手架两种形式相结合。其中悬挑式钢管脚手架将采纳三套 I16(>1.5m采纳 I16)工字钢悬挑构件周转,每 6 层(18 米)为一悬挑段。三、材料:1、钢管:采纳外径 48mm,壁厚 3.5mm 的焊接钢管。用于拉杆、大横杆和斜杆的钢管长度 3~6m 为宜。这样的长度一般重 25kg 内适合人工操作。用于小横杆的钢管长度以 1.0~1.2m 为宜,以适用脚手架的宽度。2、扣件:扣件是用以下三种形式:直角扣件,旋转扣件,对接扣件。在施工时可以根据不同情况选择适当扣件,扣件材质必须可靠,扣件与钢管的贴合面必须严格整形,接触良好,扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙小于 1mm,当开口处的最小距离应小于 5mm。3、脚手板:厚度不小于 50mm,不得有腐烂材质。四、搭设方法(采纳密目网进行全封闭)(1)落地式钢管脚手架搭设:首先将四周基坑内素土回填夯实,再用 C20 砼浇筑地面,使落地式外脚手架基础硬化、平整,并在离架体 1m 处设置 300×300 的砖砌排水沟。架体步距 h=1.8m,立杆纵距 la=1.5m,排距 Lb=0.9m,每根立杆下设置 150×150的木板垫。 (2)悬挑脚式脚手架采纳 I16(>1.5m 采纳 I16)工字钢,其上搭设扣件式钢管双排外脚手架,步距 h=1.8m,立杆纵距 La=1.5m,悬挑工字钢间距(等于立杆纵距)1.5m,外伸长度1.4m,...
