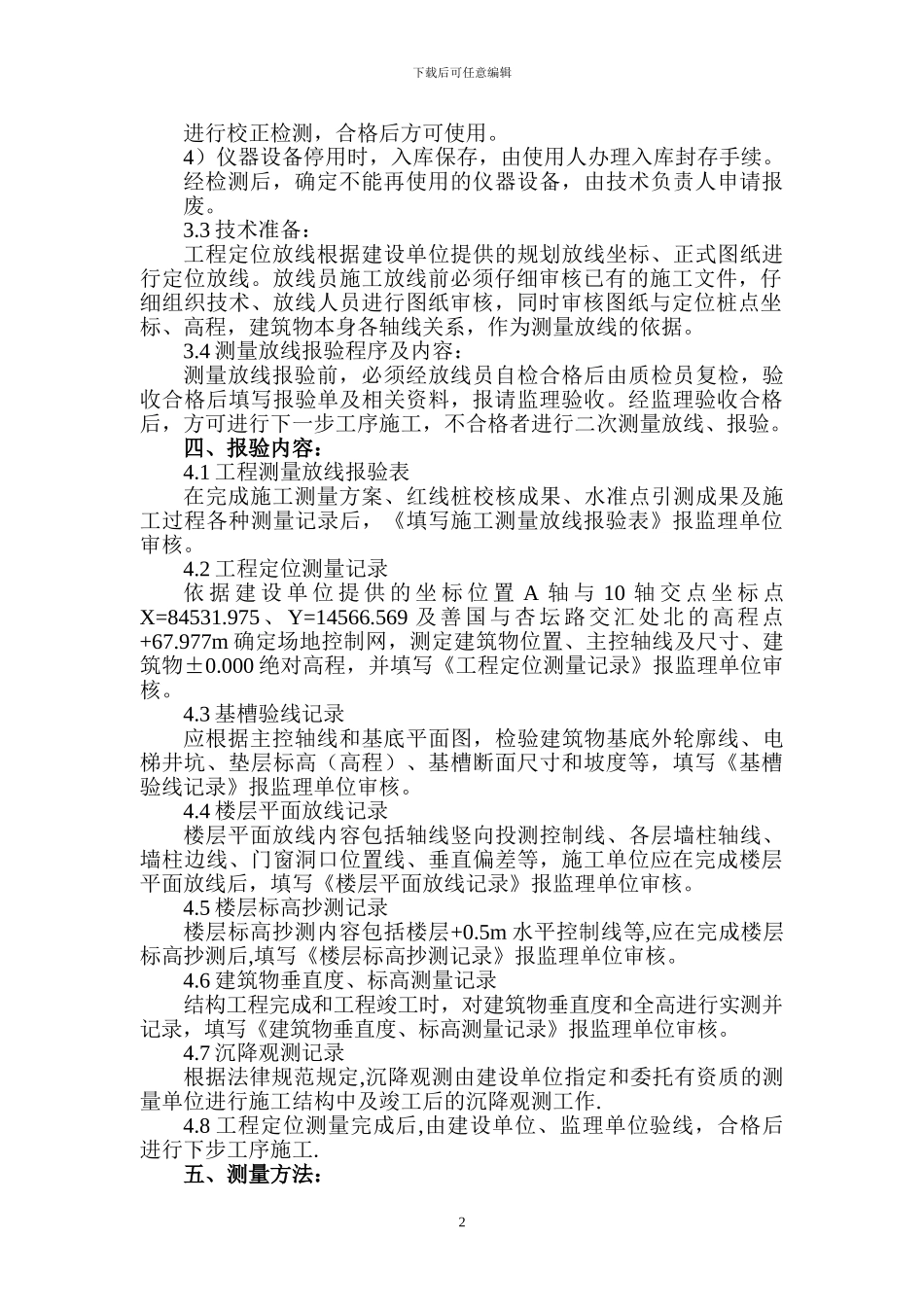

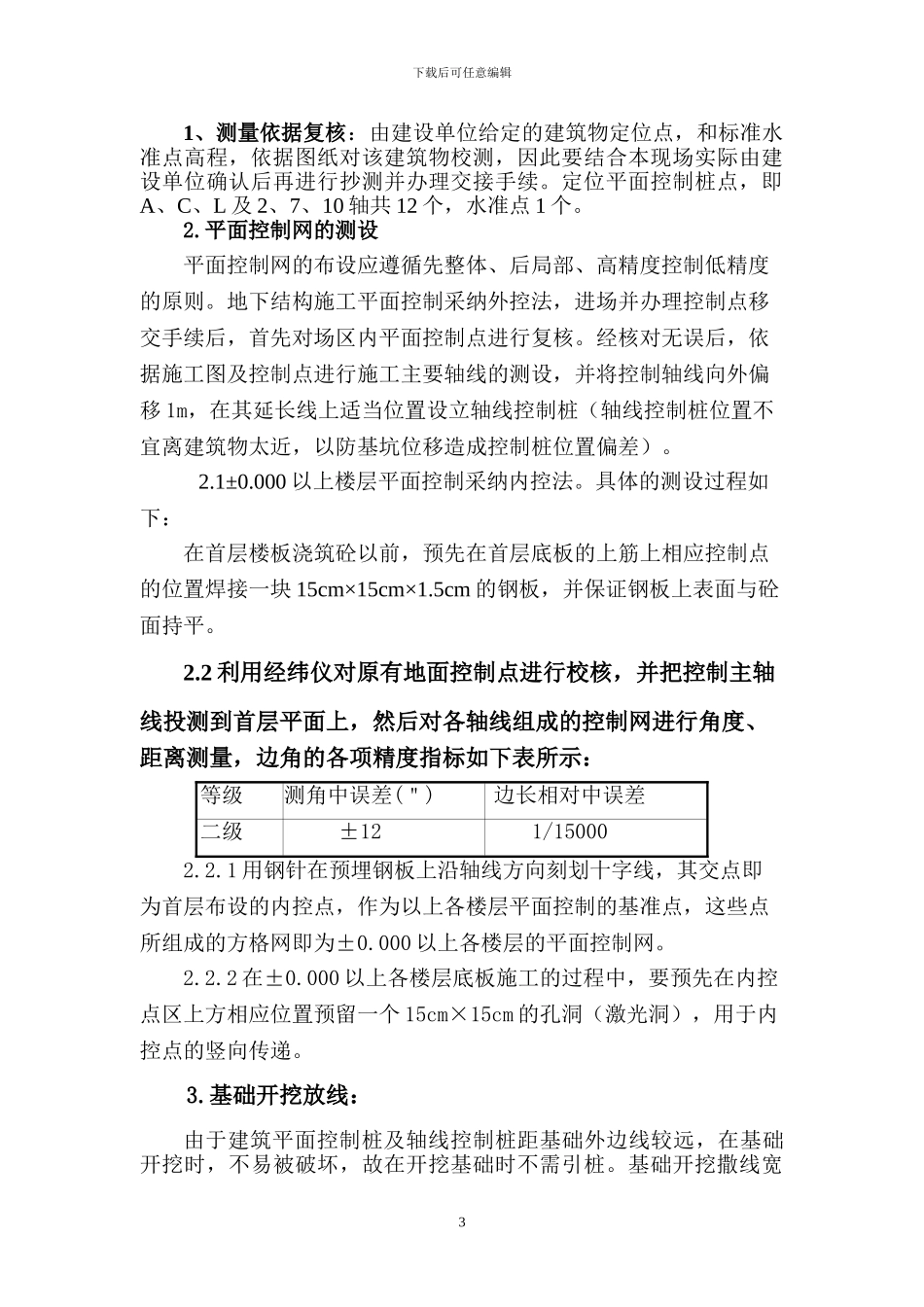

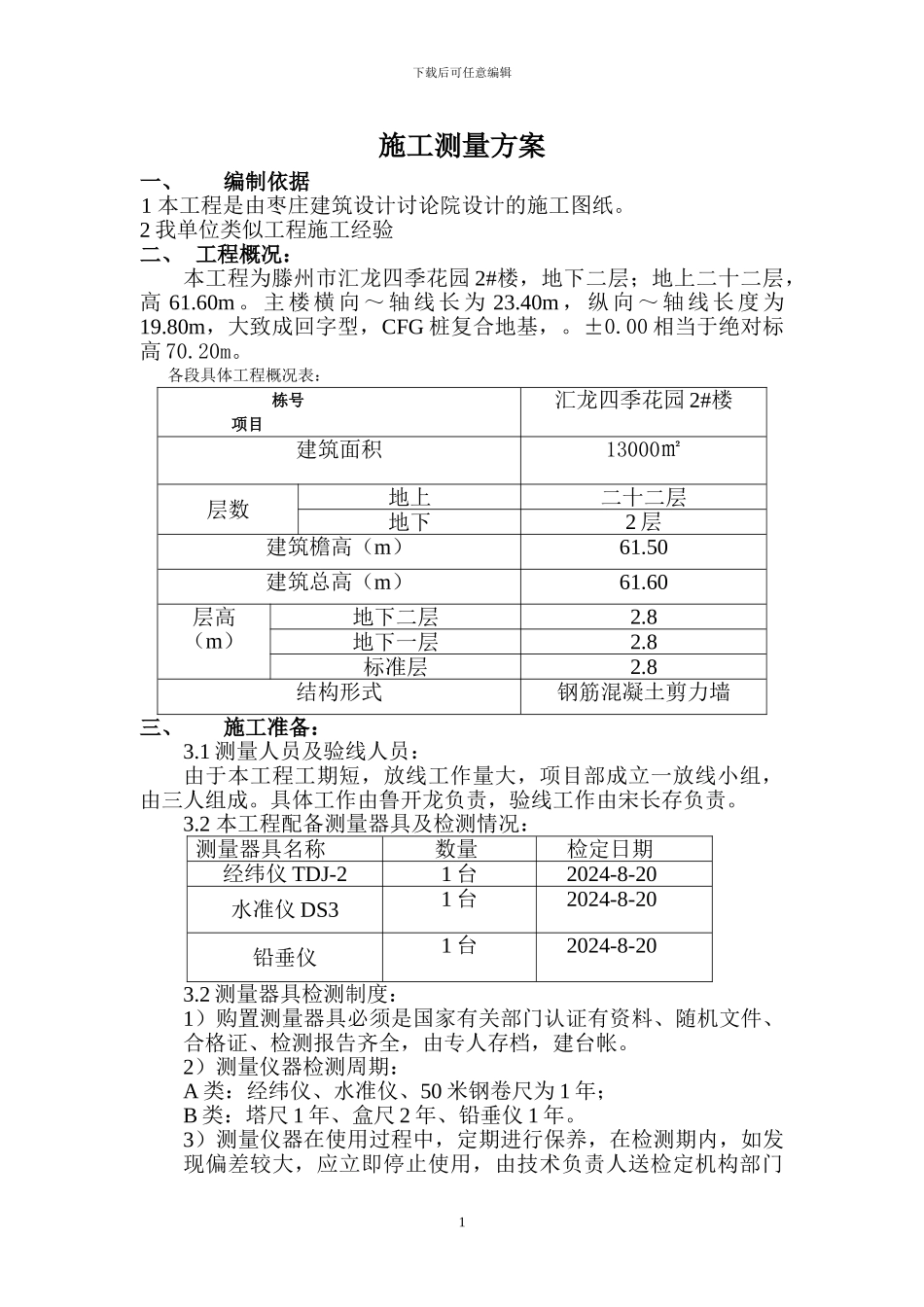

下载后可任意编辑施工测量方案一、编制依据1 本工程是由枣庄建筑设计讨论院设计的施工图纸。2 我单位类似工程施工经验二、 工程概况:本工程为滕州市汇龙四季花园 2#楼,地下二层;地上二十二层,高 61.60m 。 主 楼 横 向 ~ 轴 线 长 为 23.40m , 纵 向 ~ 轴 线 长 度 为19.80m,大致成回字型,CFG 桩复合地基,。±0.00 相当于绝对标高 70.20m。各段具体工程概况表: 栋号项目汇龙四季花园 2#楼建筑面积13000㎡层数地上二十二层地下2 层建筑檐高(m)61.50建筑总高(m)61.60层高(m)地下二层2.8地下一层2.8标准层2.8结构形式钢筋混凝土剪力墙三、施工准备:3.1 测量人员及验线人员:由于本工程工期短,放线工作量大,项目部成立一放线小组,由三人组成。具体工作由鲁开龙负责,验线工作由宋长存负责。3.2 本工程配备测量器具及检测情况:测量器具名称数量检定日期经纬仪 TDJ-21 台2024-8-20水准仪 DS31 台2024-8-20铅垂仪1 台2024-8-203.2 测量器具检测制度:1)购置测量器具必须是国家有关部门认证有资料、随机文件、合格证、检测报告齐全,由专人存档,建台帐。2)测量仪器检测周期:A 类:经纬仪、水准仪、50 米钢卷尺为 1 年;B 类:塔尺 1 年、盒尺 2 年、铅垂仪 1 年。3)测量仪器在使用过程中,定期进行保养,在检测期内,如发现偏差较大,应立即停止使用,由技术负责人送检定机构部门1下载后可任意编辑进行校正检测,合格后方可使用。4)仪器设备停用时,入库保存,由使用人办理入库封存手续。经检测后,确定不能再使用的仪器设备,由技术负责人申请报废。3.3 技术准备:工程定位放线根据建设单位提供的规划放线坐标、正式图纸进行定位放线。放线员施工放线前必须仔细审核已有的施工文件,仔细组织技术、放线人员进行图纸审核,同时审核图纸与定位桩点坐标、高程,建筑物本身各轴线关系,作为测量放线的依据。3.4 测量放线报验程序及内容:测量放线报验前,必须经放线员自检合格后由质检员复检,验收合格后填写报验单及相关资料,报请监理验收。经监理验收合格后,方可进行下一步工序施工,不合格者进行二次测量放线、报验。四、报验内容:4.1 工程测量放线报验表在完成施工测量方案、红线桩校核成果、水准点引测成果及施工过程各种测量记录后,《填写施工测量放线报验表》报监理单位审核。4.2 工程定位测量记录依 据 建 设 单 位 提 供 的 坐 标 位 置 A 轴...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

1测量放线施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
