重庆中科建设(集团)有限公司 雅安拓海·第一江岸 地下室抗水板砼施工方案 第 1 页 共 15 页 雅安拓海第一江岸 2 -4 、7 、8 #楼地下室抗水板砼浇筑方案 一、编 制 依 据 1
1《混凝土结构工程施工质量验收规范》 (GB 50204-2002) , 《普通混凝土设计规程》 (JGJ 55-95)
2 拓海·第一江岸 2-4、7、8#楼施工图 1
3 拓海·第一江岸施工图施工组织设计
4《高层建筑施工》(第二版,胡世德主编)
5《高层建筑箱形基础设计与施工规程》
6 本公司有关施工、施工质量、安全生产、技术管理等文件
二、 工程概况、特点 拓海·第一江岸 2-4、7、8#楼地下室基础底板厚 400m m ,混凝土总方量各栋约 7000 立方,施工时间为 4 月下旬至 5 月上旬
施工过程中要采取散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避免底板出现温度裂缝和较大的温度应力
本工程基础筏板分四段施工,每段砼浇筑量 1600 立方,地泵输送量40 方/小时计算,大约需要 40 小时浇筑完毕

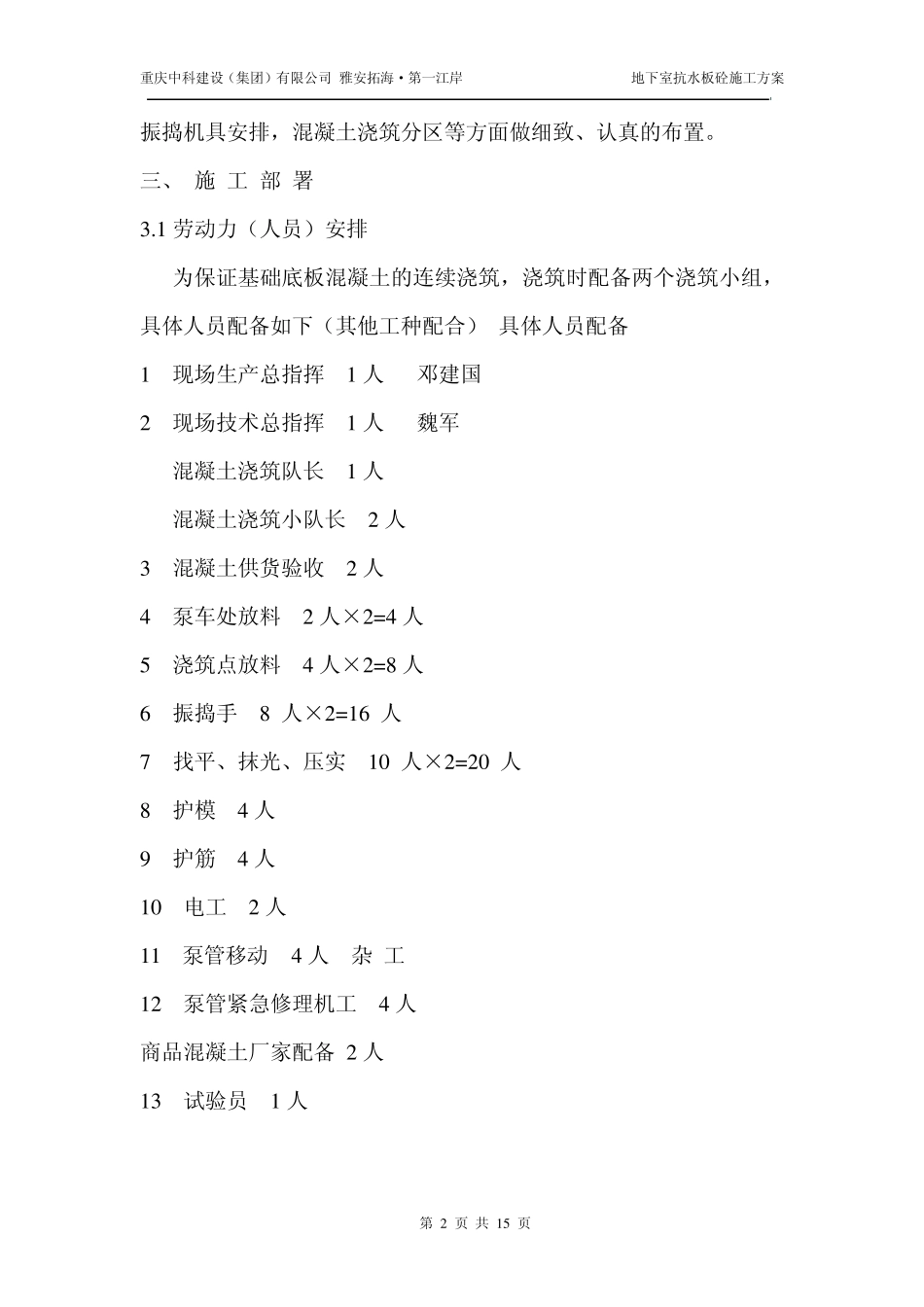

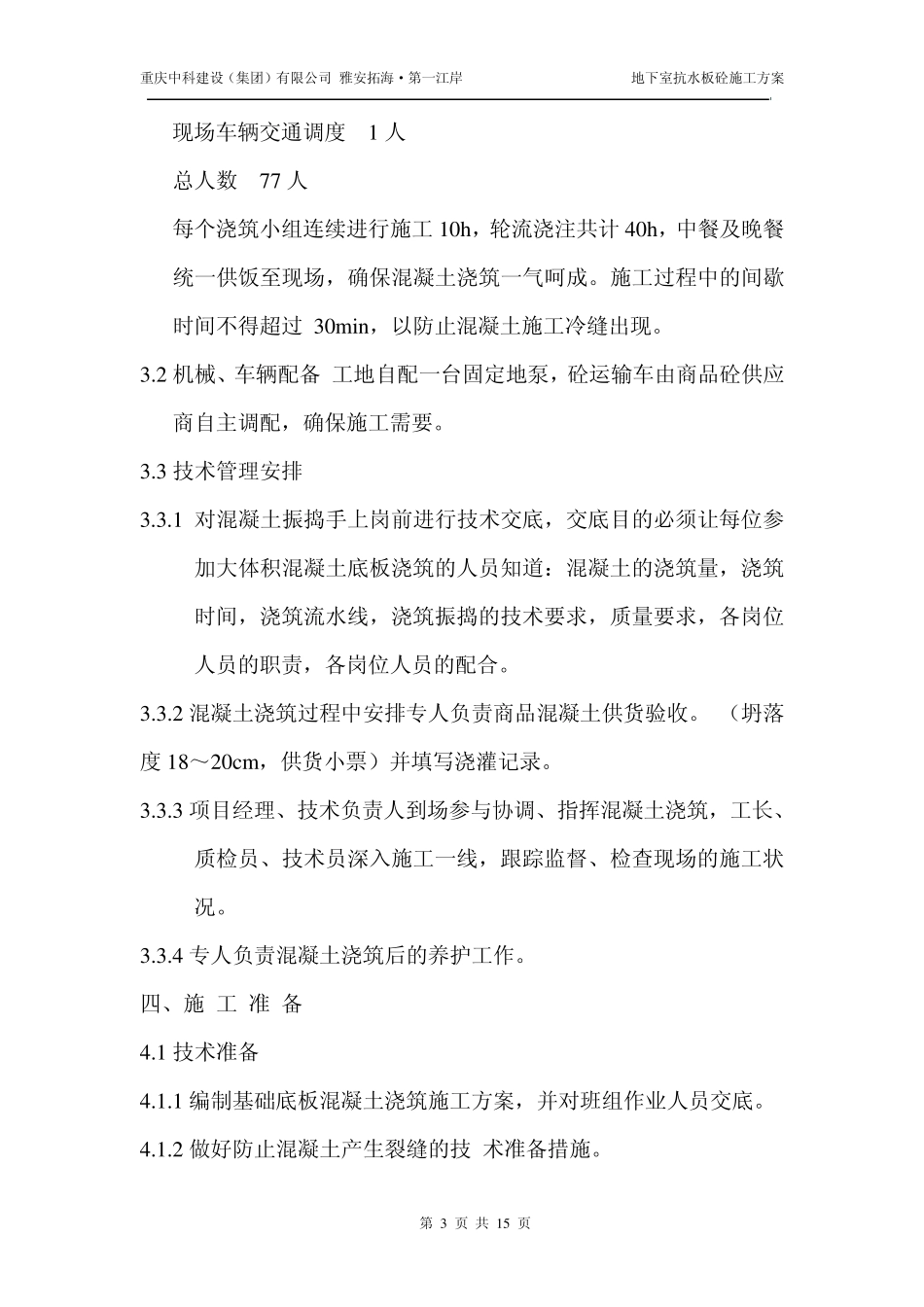

因此,组织本次基础底板混凝土浇筑必须从:混凝土固定地泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、重庆中科建设(集团)有限公司 雅安拓海·第一江岸 地下室抗水板砼施工方案 第 2 页 共 15 页 振捣机具安排,混凝土浇筑分区等方面做细致、认真的布置
