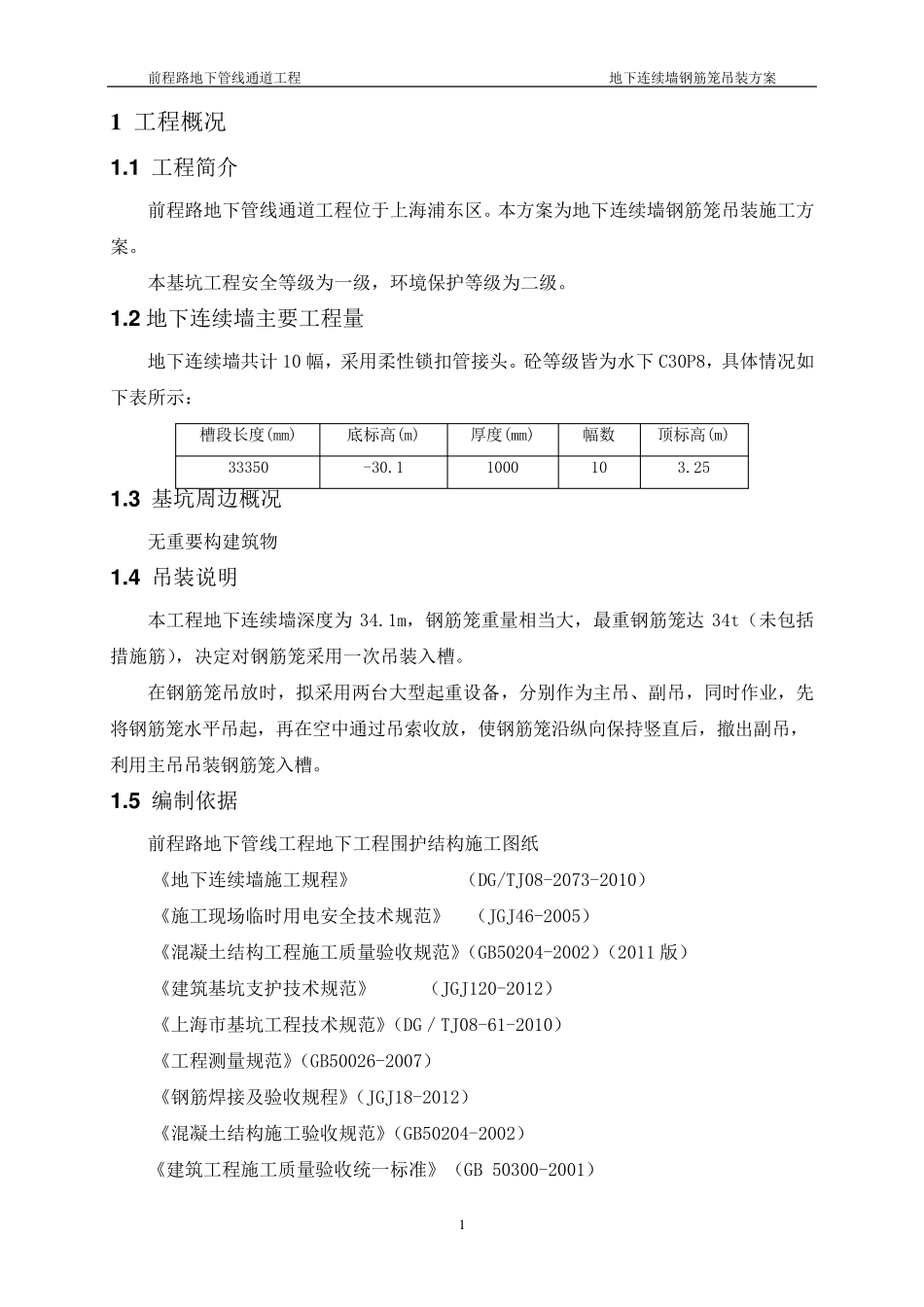

前程路地下管线通道工程 地下连续墙钢筋笼吊装方案 1 1 工程概况 1
1 工程简介 前程路地下管线通道工程位于上海浦东区
本方案为地下连续墙钢筋笼吊装施工方案
本基坑工程安全等级为一级,环境保护等级为二级
2 地下连续墙主要工程量 地下连续墙共计10 幅,采用柔性锁扣管接头
砼等级皆为水下C30P8,具体情况如下表所示: 槽段长度(mm) 底标高(m) 厚度(mm) 幅数 顶标高(m) 33350 -30
1 1000 10 3
3 基坑周边概况 无重要构建筑物 1
4 吊装说明 本工程地下连续墙深度为34
1m,钢筋笼重量相当大,最重钢筋笼达34t(未包括措施筋),决定对钢筋笼采用一次吊装入槽
在钢筋笼吊放时,拟采用两台大型起重设备,分别作为主吊、副吊,同时作业,先将钢筋笼水平吊起,再在空中通过吊索收放,使钢筋笼沿纵向保持竖直后,撤出副吊,利用主吊吊装钢筋笼入槽
5 编制依据 前程路地下管线工程地下工程围护结构施工图纸 《地下连续墙施工规程》 (DG/TJ08-2073-2010) 《施工现场临 时用电 安全技 术 规范 》 (JGJ46-2005) 《混 凝 土 结构工程施工质 量验 收规范 》(GB50204-2002)(2011 版 ) 《建筑基坑支 护技 术 规范 》 (JGJ120-2012) 《上海市 基坑工程技 术 规范 》(DG/ TJ08-61-2010) 《工程测 量规范 》(GB50026-2007) 《钢筋焊 接及 验 收规程》(JGJ18-2012) 《混 凝 土 结构施工验 收规范 》(GB50204-2002) 《建筑工程施工质 量验 收统 一标准 》(GB 50300-2001) 前程路地下管线通道工程 地下连续墙钢筋笼吊装方案 2 其它相应的法律法规及公司规定、其他工程经验

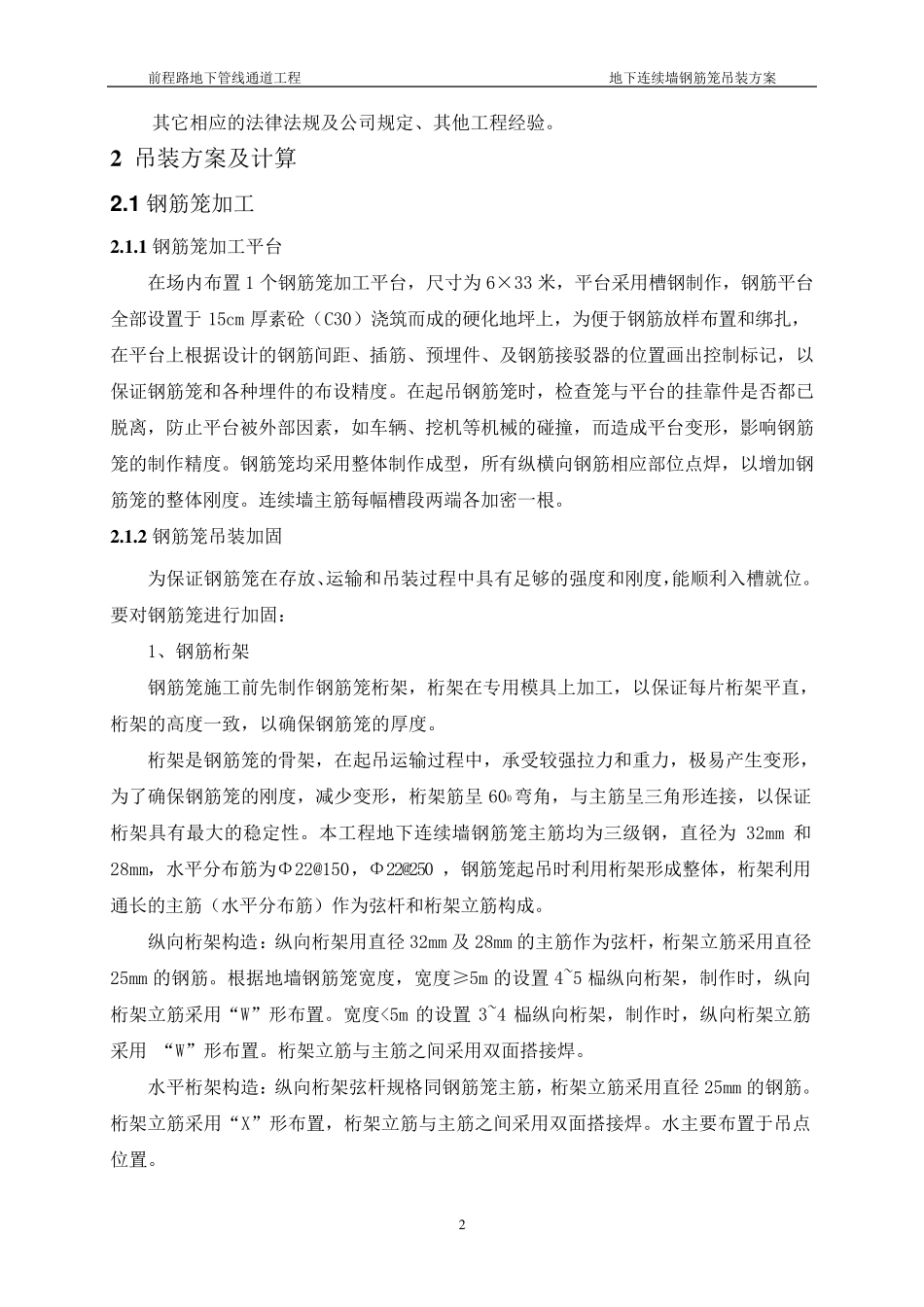

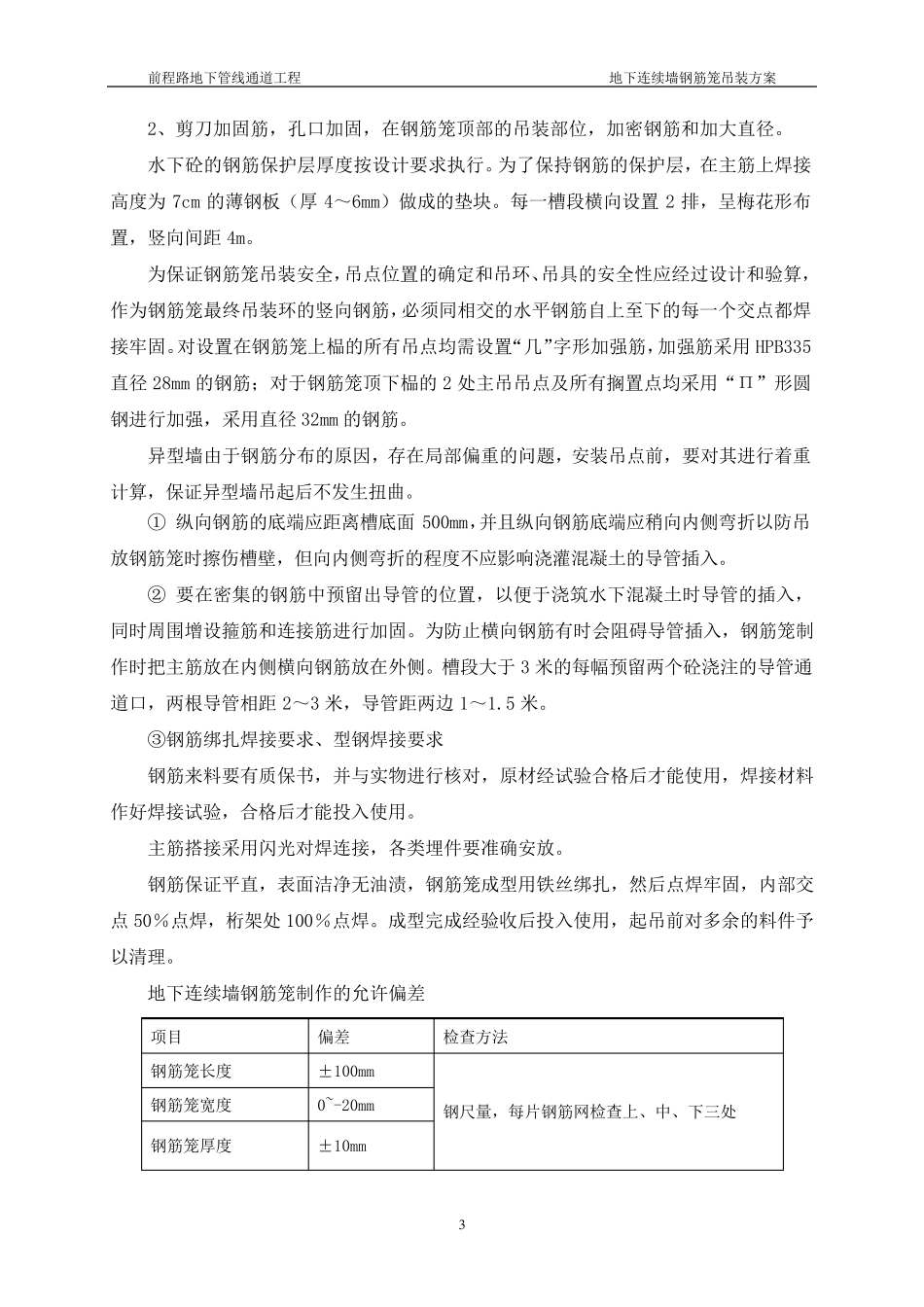

2 吊装方案及计算 2
