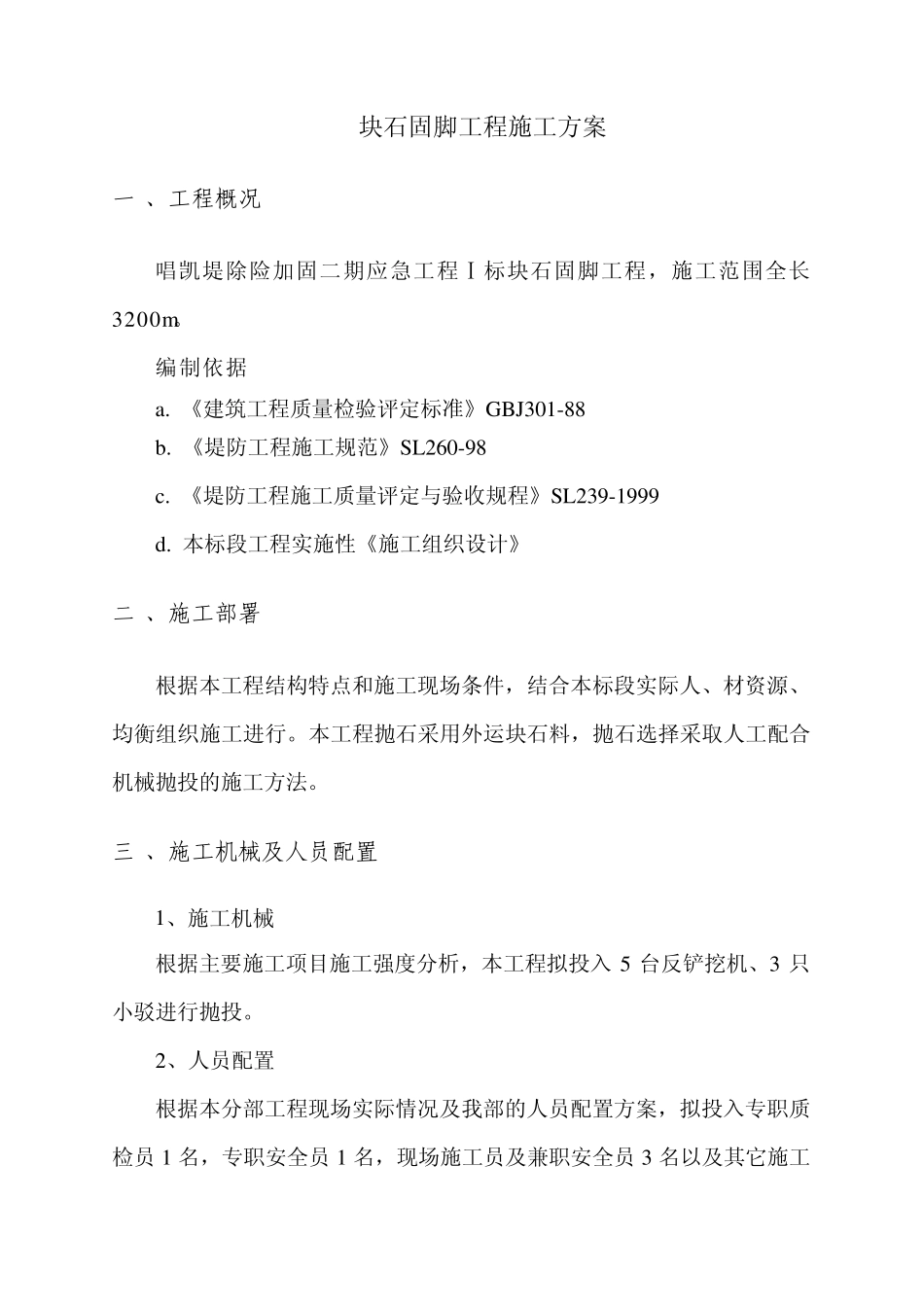

江西省抚河 唱凯堤除险加固二期应急工程Ⅰ标 块石固脚工程施工方案 江西省水利水电建设有限公司 抚河唱凯堤除险加固(二期)应急工程1 标施工项目部 二0 一 0 年十一月 批准: 审核: 编写: 块石固脚工程施工方案 一 、工程概况 唱凯堤除险加固二期应急工程Ⅰ标块石固脚工程,施工范围全长3200m
编制依据 a
《建筑工程质量检验评定标准》GBJ301-88 b
《堤防工程施工规范》SL260-98 c
《堤防工程施工质量评定与验收规程》SL239-1999 d
本标段工程实施性《施工组织设计》 二 、施工部署 根据本工程结构特点和施工现场条件,结合本标段实际人、材资源、均衡组织施工进行
本工程抛石采用外运块石料,抛石选择采取人工配合机械抛投的施工方法
三 、施工机械及人员配置 1、施工机械 根据主要施工项目施工强度分析,本工程拟投入 5 台反铲挖机、3 只小驳进行抛投
2、人员配置 根据本分部工程现场实际情况及我部的人员配置方案,拟投入专职质检员 1 名,专职安全员 1 名,现场施工员及兼职安全员 3 名以及其它施工管理人员
四 、块石固脚工程施工程序及方法 本工程抛石施工,采用外运块石料,抛石选择采取人工配合机械抛投的施工方法
(1)抛石作业工艺流程 布设控制网→水下断面复测→抛投网格设计→抛投区域施工放样→ 自卸车运石至抛投区→人工配合机械抛投→抛投区域断面测量及绘制成图→验收 (2) 地形复测 以设计蓝图及监理提供的的测量控制基准点为依据,对抛投区进行水下断面的复测,并报监理人审核,确定抛石区的范围和实际应抛投的方量
(3)抛石网格的划分 根据施测的水下断面成果,把抛石区划分成若干个抛投网格,网格的大小为10m (顺水流方向)×2m (垂直水流方向),确定网格在抛石施工平面的位置,并标注该网格应抛投的方量
(4)测量控制 根据测量控制点布设平面
