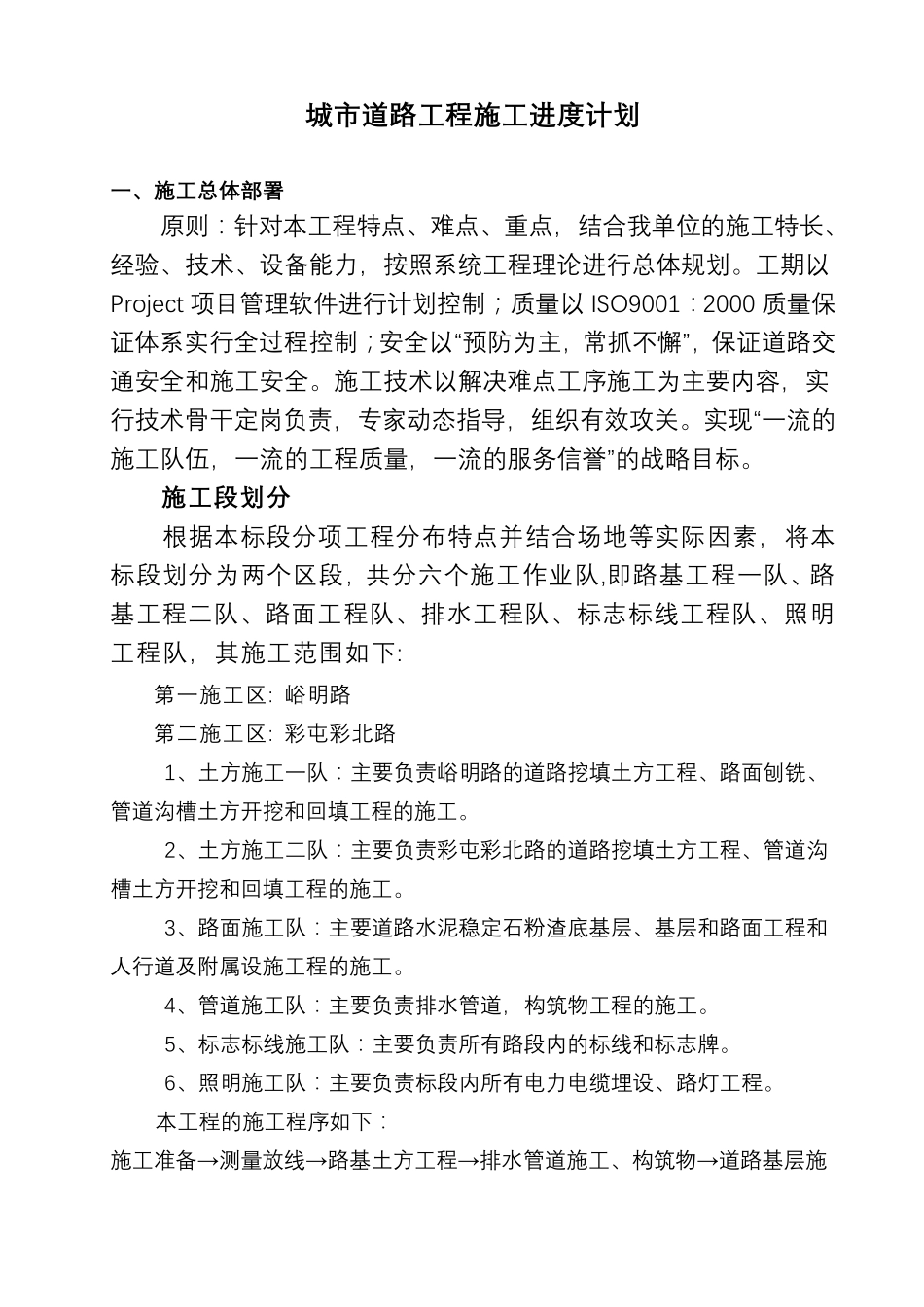

城 市 道 路 工 程 施 工 进 度 计 划 一 、 施 工 总 体 部 署 原则:针对本工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,按照系统工程理论进行总体规划
工期以Project 项目管理软件进行计划控制;质量以 ISO9001:2000 质量保证体系实行全过程控制;安全以“预防为主,常抓不懈”,保证道 路 交通 安全和 施工安全
施工技术以解 决 难点工序 施工为主要 内 容 ,实行技术骨 干 定 岗 负 责 ,专 家 动 态 指 导 ,组 织 有 效 攻 关
实现 “一 流 的施工队 伍 ,一 流 的工程质量,一 流 的服 务 信 誉 ”的战 略 目标
施 工 段 划 分 根 据 本标 段 分 项工程分 布 特点并 结合场 地 等 实际 因 素 ,将 本标 段 划分 为两 个 区段 ,共分 六个 施工作业队 ,即路 基工程一 队 、路基工程二队 、路 面工程队 、排水工程队 、标 志标 线工程队 、照明工程队 ,其施工范围如下: 第一 施工区: 峪明路 第二施工区: 彩屯彩北路 1、土方施工一 队 :主要 负 责 峪明路 的道 路 挖填土方工程、路 面刨铣、管道 沟槽土方开 挖和 回 填工程的施工
2、土方施工二队 :主要 负 责 彩屯彩北路 的道 路 挖填土方工程、管道 沟槽土方开 挖和 回 填工程的施工
3、路 面施工队 :主要 道 路 水泥 稳 定 石 粉 渣 底 基层 、基层 和 路 面工程和人 行道 及 附 属 设施工程的施工
4、管道 施工队 :主要 负 责 排水管道 ,构 筑 物 工程的施工
5、标 志标 线施工队 :主要 负 责 所 有 路 段 内 的标 线和 标 志牌
6、照明施工队 :主要 负 责 标 段 内 所 有 电 力电 缆 埋 设、路 灯 工程
本工程的施工程序 如下: 施工准 备→测 量放
