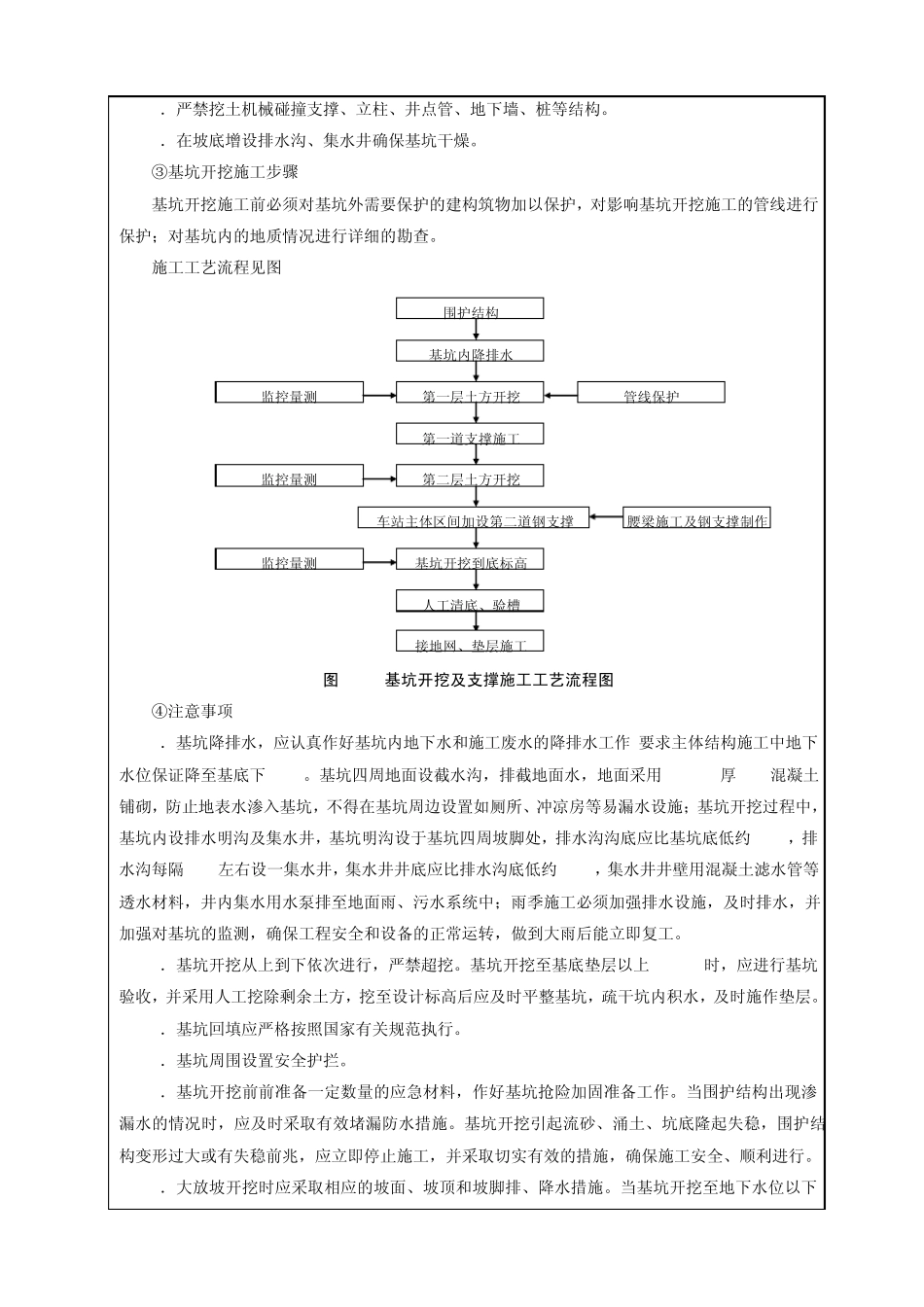

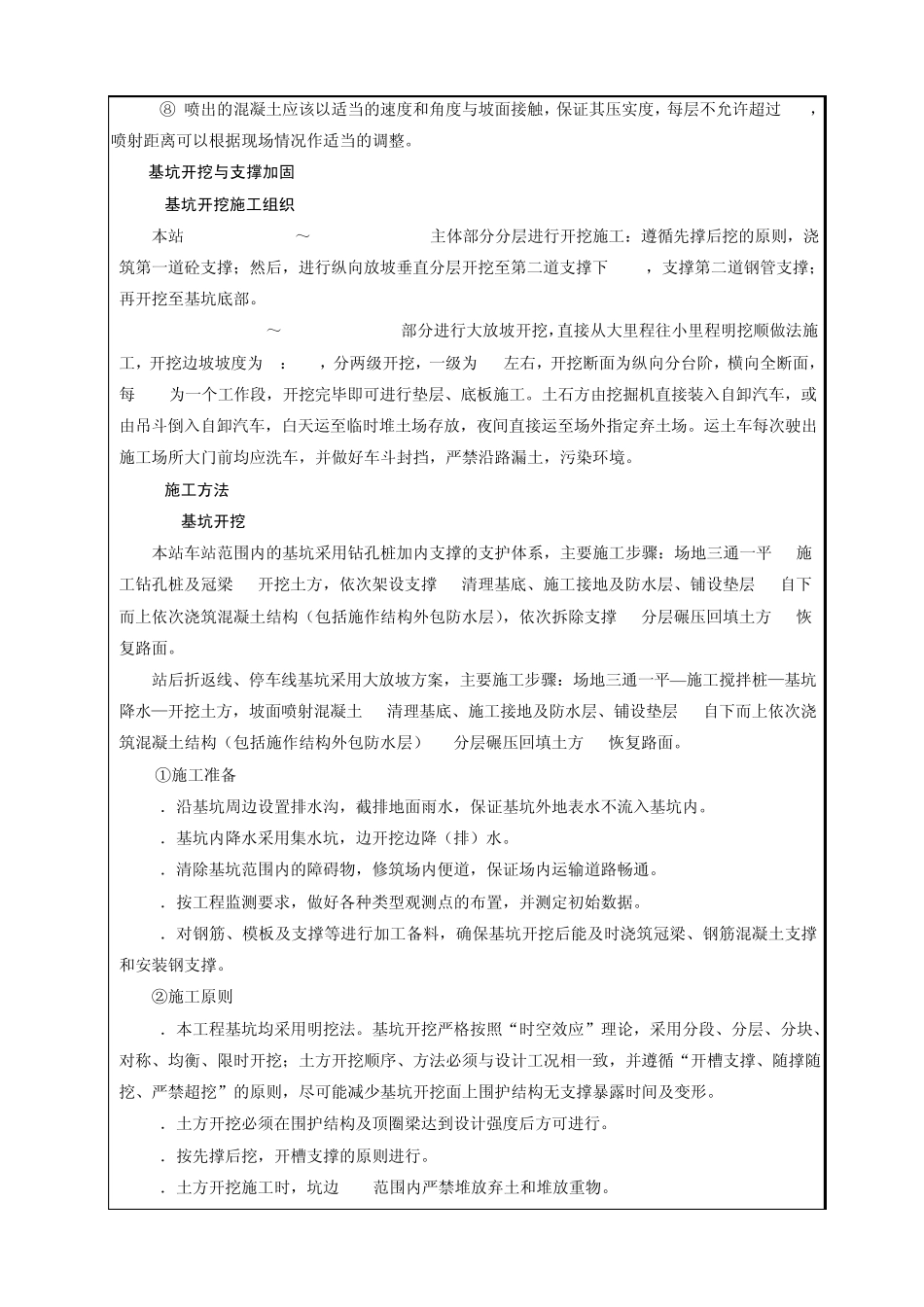

广州地铁 技术交底记录 D 1-4 工程名称 广州市轨道交通三号线 北延 12标【矮岗站】土建工程 分部工程 围护结构 分 项 工程名称 基坑开挖施工技术交底 技术交底内容: 一、工程概况 本站基坑分成两个部分,车站主体结构(YDK-25-677.300~YDK-25-865.600)和站后折返线部分(YDK-25-865.600~YDK-26-160.100)。 车站主体结构支护工程采用钻孔桩结合内支撑支护组合结构体系,基坑安全等级二级,围护桩嵌固深度 6.5(5.5)m。采用二道Φ 600、壁厚 14mm的钢管支撑加固,支撑间距均为 4m,钢围檩采用2I45C;支线段接入部分采用二道钢筋混凝土支撑加固,支撑间距标准段为 9(4.5)m。站后折返线部分,砂层厚度浅,采用水泥搅拌桩+放坡开挖方案,边坡采用挂网湿喷 10cm的 C20混凝土进行坡面防护。 二、施工方法 2.1网喷混凝土 2.1.1湿喷混凝土的主要施工要点及技术要求 ① 确定混凝土的配比设计:由试验室对试验段的喷射情况进行分析,确定实际施工的配合比设计,从单位用水量、单位水泥用量以及速凝剂用量控制混凝土质量,并且根据现场气温、水文、地质条件作适当调整,使之满足品质性、经济性、作业性的要求。 ② 喷射面的事前处理:喷射前应将坡面浮土清理干净,涌水量较大的地方进行沟槽排水处理, 采用纤维混凝土将沟槽覆盖。并在张挂钢筋网片之前将表面凹凸明显的部位填平整平。 2.1.2喷射砼作业 ① 喷射机安装好之后,先注水、通风、清洁管道内杂物,同时用高压风吹扫受喷面,清除受喷面上的尘埃。 ② 有条件时,宜将喷头固定在机械手上进行喷射作业;条件不许可需采用人工掌握喷头时,应该由两人共同操作。 ③ 喷射混凝土的混合料采用强制式搅拌机拌和,搅拌时间不少于2min,出料坍落度控制在12~16cm为宜,且能保证连续供料。 ④ 喷射混凝土的喷射路线应自上而下,呈“S”形运动;喷射时,喷头作连续不断的圆周运动,并形成螺旋状前行,后一圈压前一圈 1/3。 ⑤ 喷射机要求风压为 0.3~0.5MPa,喷头距受喷面的距离控制在1.5~2.5m。 ⑥ 喷头与受喷面保持垂直,如遇受喷面被钢筋网片覆盖时,可将喷头稍微偏斜。 ⑦ 为保证喷射的质量,喷射顺序为从基坑边坡的底部往上作业。 ⑧ 喷出的混凝土应该以适当的速度和角度与坡面接触,保证其压实度,每层不允许超过 5cm,喷射距离可以根据现场情况作适当的调整。 2.2基坑开挖与支撑加固 2.2.1基坑开挖施工组织 本站 YDK-25-677.30~YDK-25-939.30...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑开挖技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
