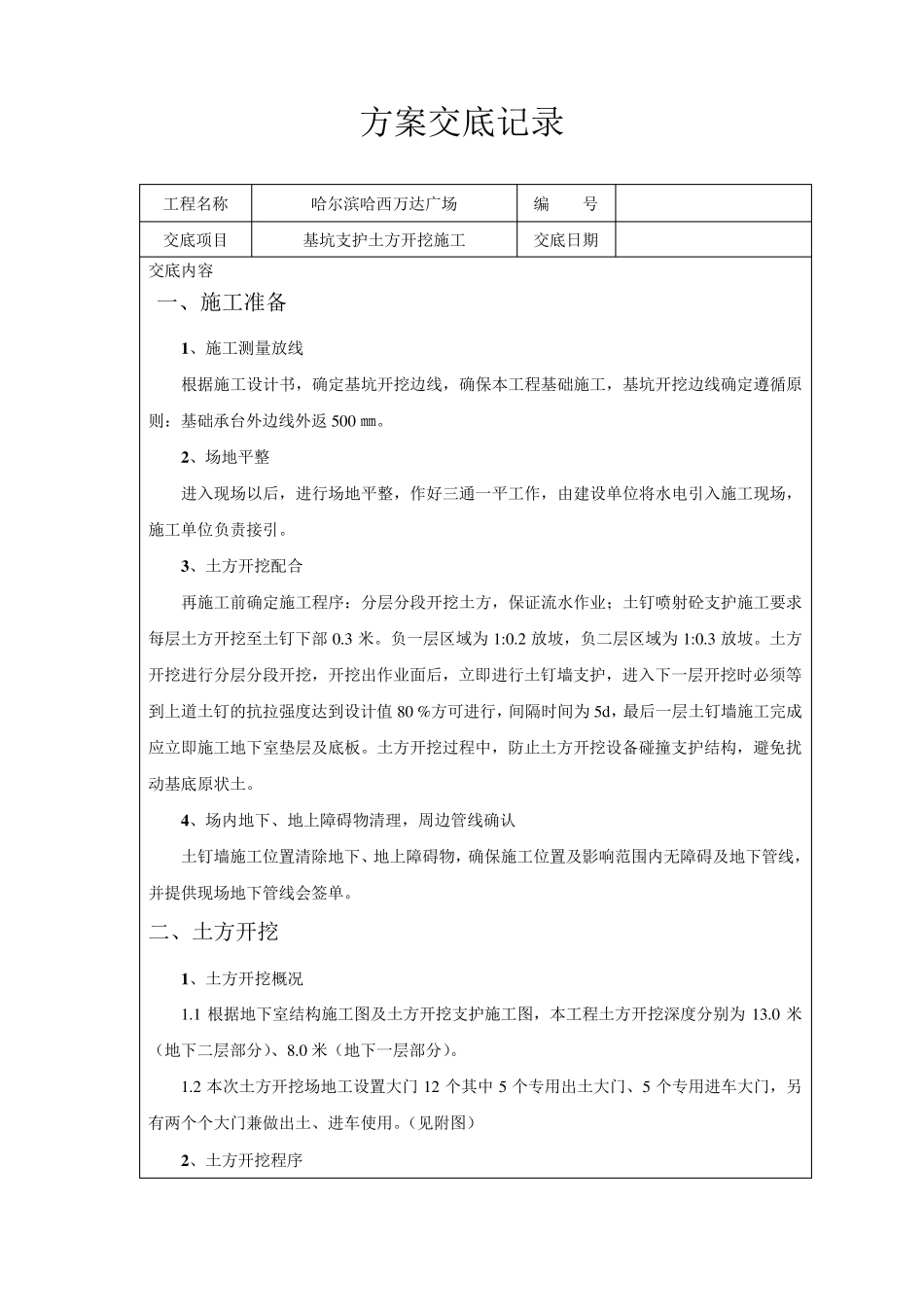

方案交底记录 工程名称 哈尔滨哈西万达广场 编 号 交底项目 基坑支护土方开挖施工 交底日期 交底内容 一、施工准备 1 、施工测量放线 根据施工设计书,确定基坑开挖边线,确保本工程基础施工,基坑开挖边线确定遵循原则:基础承台外边线外返 500 ㎜
2 、场地平整 进入现场以后,进行场地平整,作好三通一平工作,由建设单位将水电引入施工现场,施工单位负责接引
3 、土方开挖配合 再施工前确定施工程序:分层分段开挖土方,保证流水作业;土钉喷射砼支护施工要求每层土方开挖至土钉下部 0
负一层区域为 1:0
2 放坡,负二层区域为 1:0
土方开挖进行分层分段开挖,开挖出作业面后,立即进行土钉墙支护,进入下一层开挖时必须等到上道土钉的抗拉强度达到设计值 80 %方可进行,间隔时间为 5d ,最后一层土钉墙施工完成应立即施工地下室垫层及底板
土方开挖过程中,防止土方开挖设备碰撞支护结构,避免扰动基底原状土
4 、场内地下、地上障碍物清理,周边管线确认 土钉墙施工位置清除地下、地上障碍物,确保施工位置及影响范围内无障碍及地下管线,并提供现场地下管线会签单
二、土方开挖 1 、土方开挖概况 1
1 根据地下室结构施工图及土方开挖支护施工图,本工程土方开挖深度分别为 13
0 米(地下二层部分)、8
0 米(地下一层部分)
2 本次土方开挖场地工设置大门 12 个其中 5 个专用出土大门、5 个专用进车大门,另有两个个大门兼做出土、进车使用
(见附图) 2 、土方开挖程序 根据业主提供勘察报告土质情况,在土方开挖范围内暂考虑从上到下分三次开挖, 第一次开挖:破除地表冻土层,根据哈市冻土层情况约为2m
第二次开挖:挖至负一层底面
第三次开挖:挖至负二层底面

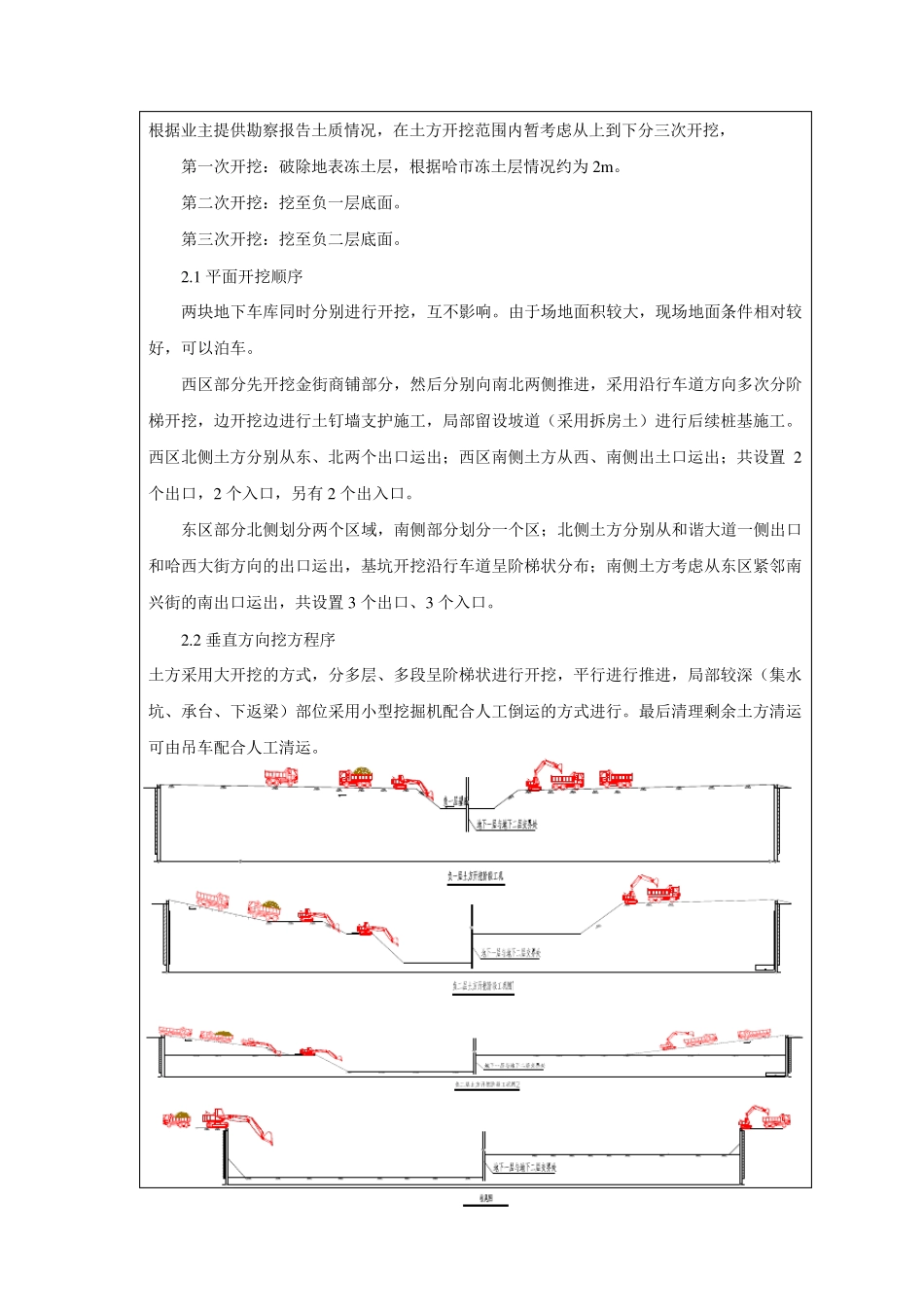

1 平面开挖顺序 两块地下车库同时分别进行开挖,互不影响
由于场地面积较大,现场地面条件相对
