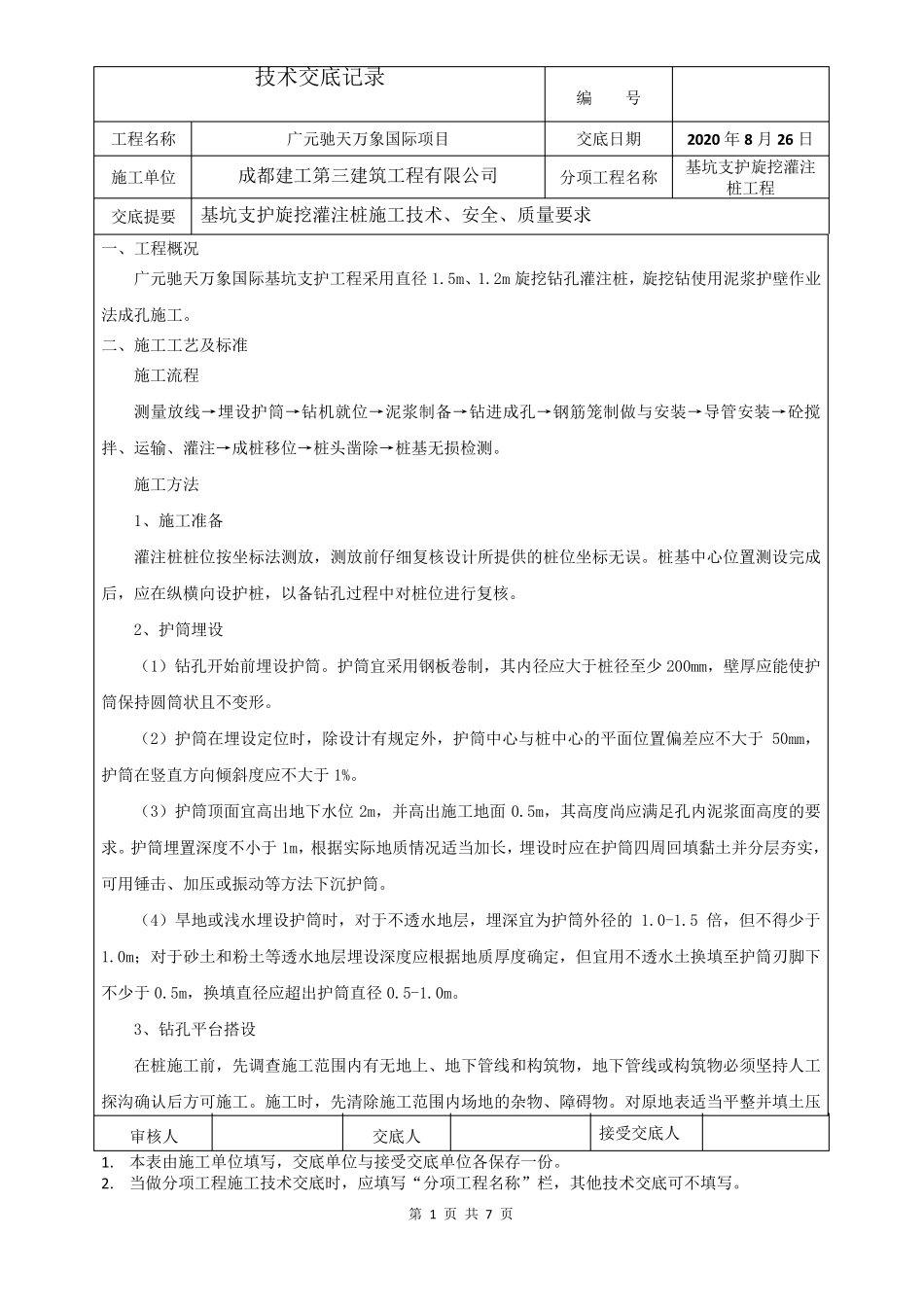

技术交底记录 编 号 工程名称 广元驰天万象国际项目 交底日期 2020 年8 月26 日 施工单位 成都建工第三建筑工程有限公司 分项工程名称 基坑支护旋挖灌注桩工程 交底提要 基坑支护旋挖灌注桩施工技术、安全、质量要求 审核人 交底人 接受交底人 1
本表由施工单位填写,交底单位与接受交底单位各保存一份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
第 1 页 共 7 页 一、工程概况 广元驰天万象国际基坑支护工程采用直径 1
2m 旋挖钻孔灌注桩,旋挖钻使用泥浆护壁作业法成孔施工
二、施工工艺及标准 施工流程 测量放线→埋设护筒→钻机就位→泥浆制备→钻进成孔→钢筋笼制做与安装→导管安装→砼搅拌、运输、灌注→成桩移位→桩头凿除→桩基无损检测
施工方法 1、施工准备 灌注桩桩位按坐标法测放,测放前仔细复核设计所提供的桩位坐标无误
桩基中心位置测设完成后,应在纵横向设护桩,以 备钻孔过 程中对 桩位进行 复核
2、护筒埋设 ( 1) 钻孔开 始 前埋设护筒
护筒宜 采用钢板 卷 制,其内 径应大 于 桩径至 少 200mm,壁厚 应能 使护筒保持 圆 筒状 且 不变 形
( 2) 护筒在埋设定 位时,除设计有规 定 外 ,护筒中心与桩中心的平 面 位置偏 差 应不大 于50mm,护筒在竖 直方向倾 斜 度 应不大 于 1%
( 3) 护筒顶 面 宜 高 出 地 下 水 位2m,并 高 出 施工地 面0
5m,其高 度 尚 应满 足 孔内 泥浆面 高 度 的要求
护筒埋置深 度 不小 于 1m,根 据 实 际地 质情 况适 当加 长 ,埋设时应在护筒四 周 回 填黏 土 并 分层 夯 实 ,可用锤 击 、加 压 或 振 动 等 方法下 沉 护筒
( 4) 旱 地 或 浅 水 埋设护筒时,对 于 不透 水 地 层
