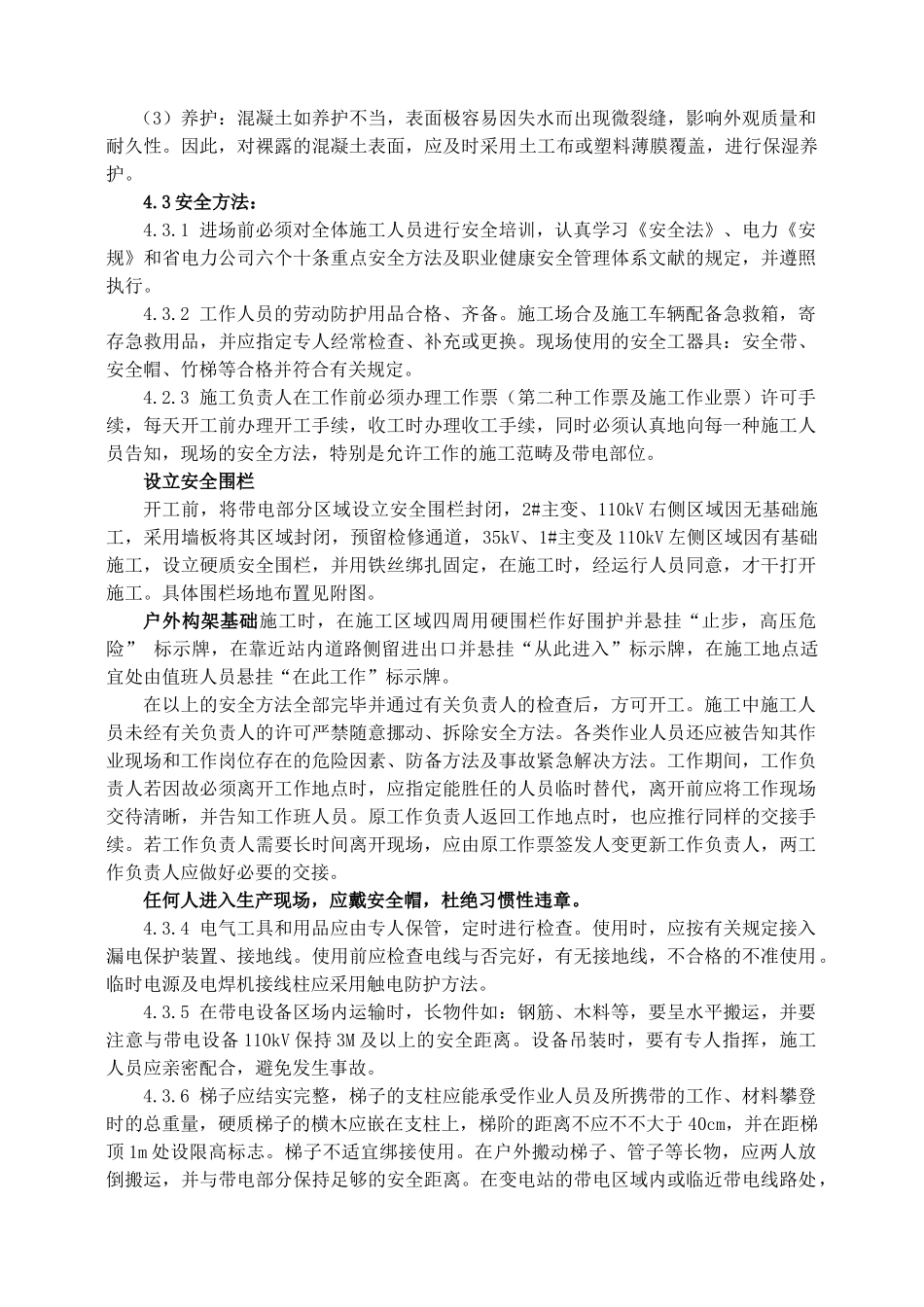

xxx110kV 变电站增容工程土建施工三措一案编制: 技术方法、组织方法、安全方法施工方案审 核: 审 核: 批 准: 批 准: 2 月 20 日1、工程概况xxx110kV 变电站增容工程是根据主网基建工作和里程碑节点计划安排及 xx 电力勘测设计院有限公司的施工设计而进行的。本次土建工程量为:拆除原主变及构架基础;新建主变基础 1 基,主变区构架基础 4 基,主变区设备基础 9 基,110kV 区设备基础 8基,端子箱基础 3 基,35kV 区设备基础 4 基,电容器基础 1 基及设备基础 2 基;修补碎石场地。2、工作任务根据上级部门的安排,由 xxx 变电工程有限责任公司承当本期增容工程中站内与电气安装配套的土建施工任务。3、施工组织为保障本次工程准时安全的完毕,根据工作任务在施工开始前对前期准备工作进行了分工,明确各自的职责:3.1 前期现场勘查负责人: xx3.2 现场土建负责人: xx3.3 设备材料的组织负责人:xx3.4 施工方案制订: 4、施工三措4.1 组织方法:工程项目总负责人: 工程项目土建技术负责人:工程项目安监员: 工程现场施工负责人: 工程现场施工技术负责人: 工程现场安全员: 土建施工单位: 车辆配备: 设备配备: 水准仪、震动棒、搅拌机、空压机等土建施工所需设备预计土建工期: 60 个有效工作日。4.2 技术方法:4.2.1 施工前认真审核图纸,认真领略设计意图,合理组织施工,确保施工方案精确可行。提前准备材料,解决施工中可能存在的困难及故障隐患。在施工中要采用切实可行的新材料、新工艺等。4.2.2 基础施工基础施工规定较高,因此控制好施工质量就为后续工程质量提供了前提确保.施工中应控制好下列几点:(1)混凝土配合比设计和原材料质量控制每盘混凝土所用的水泥与配合比要严格一致;新拌混凝土须含有极好的工作性和粘聚性,绝对不允许出现分层离析的现象。原材料产地必须统一,所用水泥尽量用同一厂家同一批次的;砂、石的色泽和颗粒级配均匀。(2)模板采用现场制模的方式施工,需要根据基础实际状况进行模板制作,模板必须含有足够的刚度,在混凝土侧压力作用下不允许有一点变形,以确保基础的几何尺寸均匀、断面的一致,避免浆体流失;对模板的材料也有很高的规定,表面要平整光洁,强度高、耐腐蚀,并含有一定的吸水性;对模板的接缝和固定模板的螺栓等,则规定接缝严密,要加密封条避免跑浆;固定模板的拉杆也需要用带金属帽或塑料扣,方便拆模时方便,减少对混凝...
