安装准备干管安装立管安装每层干、支管安装阀门、水流批示器、节流装置等安装 管道试压 管道冲洗水泵安装报警阀安装喷淋头安装室外管网安装水泵装置启动柜系统通水调试安装准备干管安装立管安装环网、减压阀、阀门等安装层支管、节流装置安装消火栓安装消防水泵安装水泵装置启动柜管道试压冲洗消火栓配件安装室外管网安装系统通水调试3
室内消火栓系统、自动喷淋灭火系统3
1 喷淋系统施工工艺原则3
2 消火栓系统施工工艺原则3

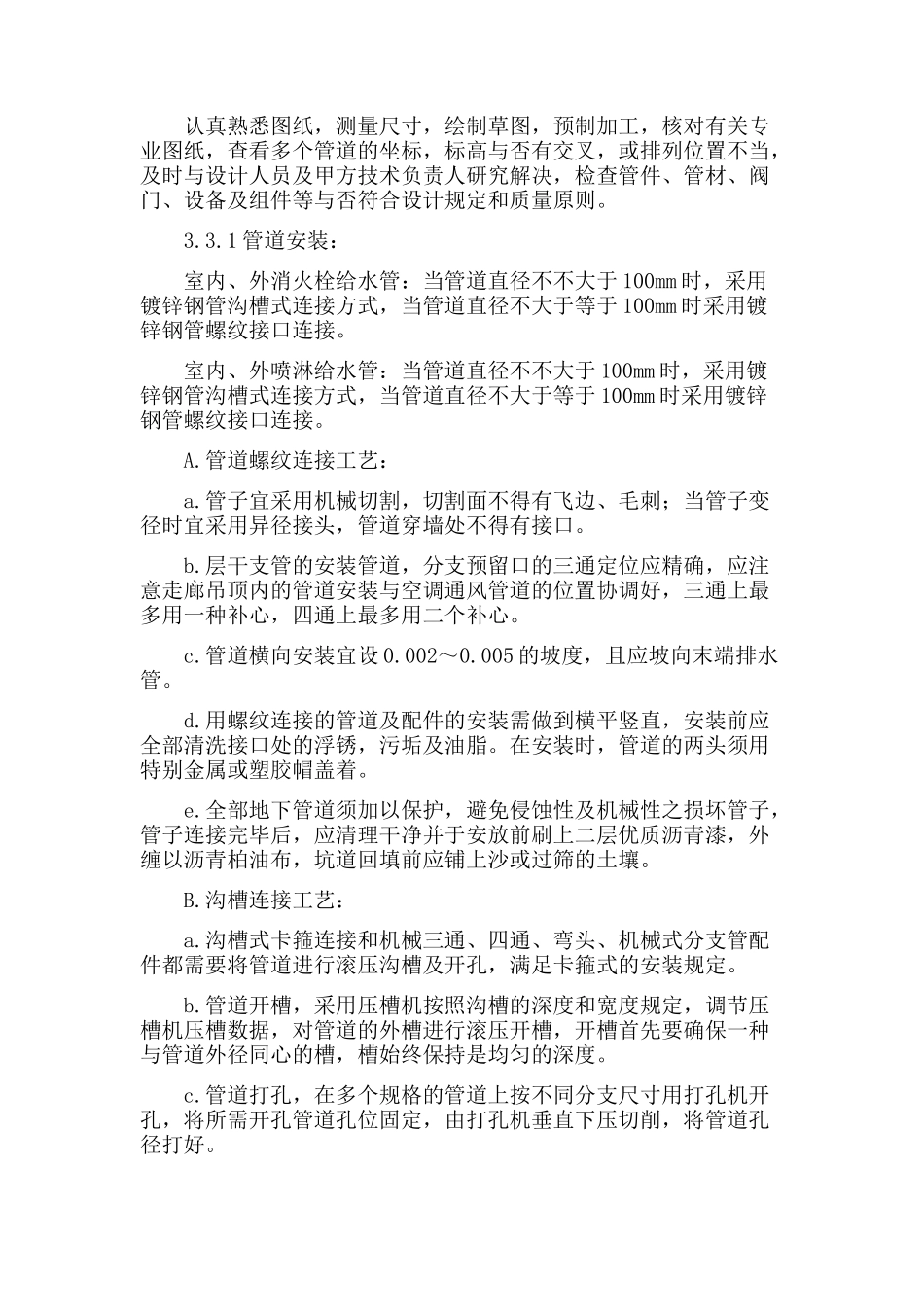

3 施工办法与技术规定认真熟悉图纸,测量尺寸,绘制草图,预制加工,核对有关专业图纸,查看多个管道的坐标,标高与否有交叉,或排列位置不当,及时与设计人员及甲方技术负责人研究解决,检查管件、管材、阀门、设备及组件等与否符合设计规定和质量原则
1 管道安装:室内、外消火栓给水管:当管道直径不不大于 100mm 时,采用镀锌钢管沟槽式连接方式,当管道直径不大于等于 100mm 时采用镀锌钢管螺纹接口连接
室内、外喷淋给水管:当管道直径不不大于 100mm 时,采用镀锌钢管沟槽式连接方式,当管道直径不大于等于 100mm 时采用镀锌钢管螺纹接口连接
管道螺纹连接工艺:a
管子宜采用机械切割,切割面不得有飞边、毛刺;当管子变径时宜采用异径接头,管道穿墙处不得有接口
层干支管的安装管道,分支预留口的三通定位应精确,应注意走廊吊顶内的管道安装与空调通风管道的位置协调好,三通上最多用一种补心,四通上最多用二个补心
管道横向安装宜设 0
005 的坡度,且应坡向末端排水管
用螺纹连接的管道及配件的安装需做到横平竖直,安装前应全部清洗接口处的浮锈,污垢及油脂
在安装时,管道的两头须用特别金属或塑胶帽盖着

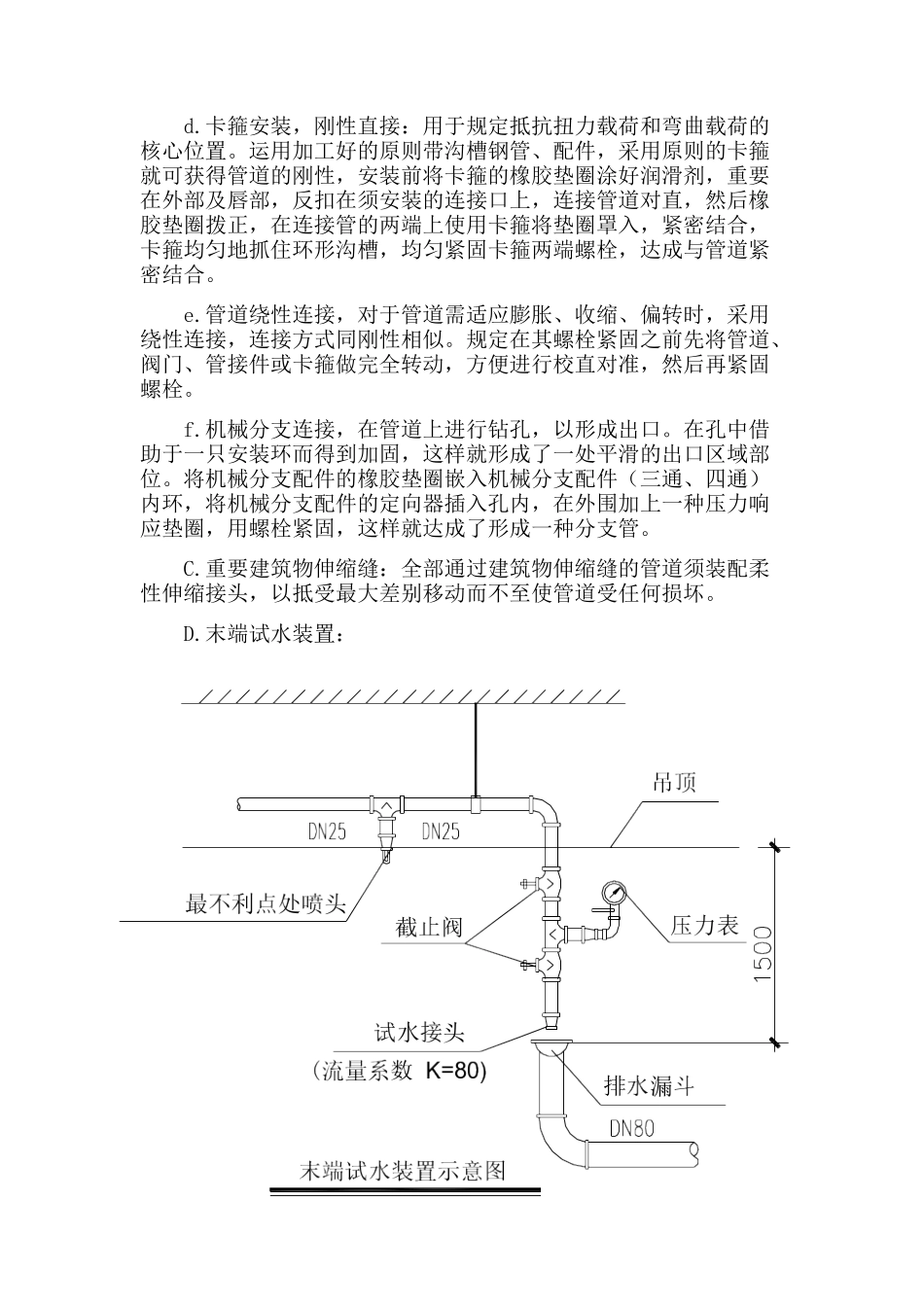

全部地下管道须加以保护,避免侵蚀性及机械性之损坏管子,管子连接完毕后,应清理干净并于安放前刷上二层优质沥青漆,外缠以沥青柏油布,坑道回填前应铺上沙或过筛
