施 工 技 术 交 底工程名称临海高等级公路 XX 段X 标交底编号交底项目圆管涵施工交底里程KXX+100—KXX+000交底内容:一、施工办法1、基坑开挖1
1 基坑开挖前,首先要对圆管涵基础所在位置进行清理
地基解决的范畴最少应宽出基础之外 0
为便于施工中的检查校核,基坑开挖前应在纵横轴线上、基坑边桩以外设控制桩,每侧两个
2 基坑开挖按 1:1 放坡,采用人工配合机械进行开挖
为避免超挖:机械开挖至距槽底设计标高 10~20cm 时,采用人工修整至设计标高,不能扰动槽底及坡面原状土
2、下部管基施工在基坑开挖到设计标高后,在基底上换嵌一层 80cm 厚的片石,片石应石质均匀、不易风化、无裂纹
在换嵌片石层之上填 20cm 砂砾并扎实,在铺砂砾垫层时,垫层采用中、粗砂或级配碎石
在垫层之上浇筑管基混凝土,管基混凝土可分两次浇筑,先浇筑底下部分,注意预留管基厚度及混凝土管座厚度,普通为 2-3cm,待管节安放后再浇筑管底以上部分
注意预留沉降缝的部分

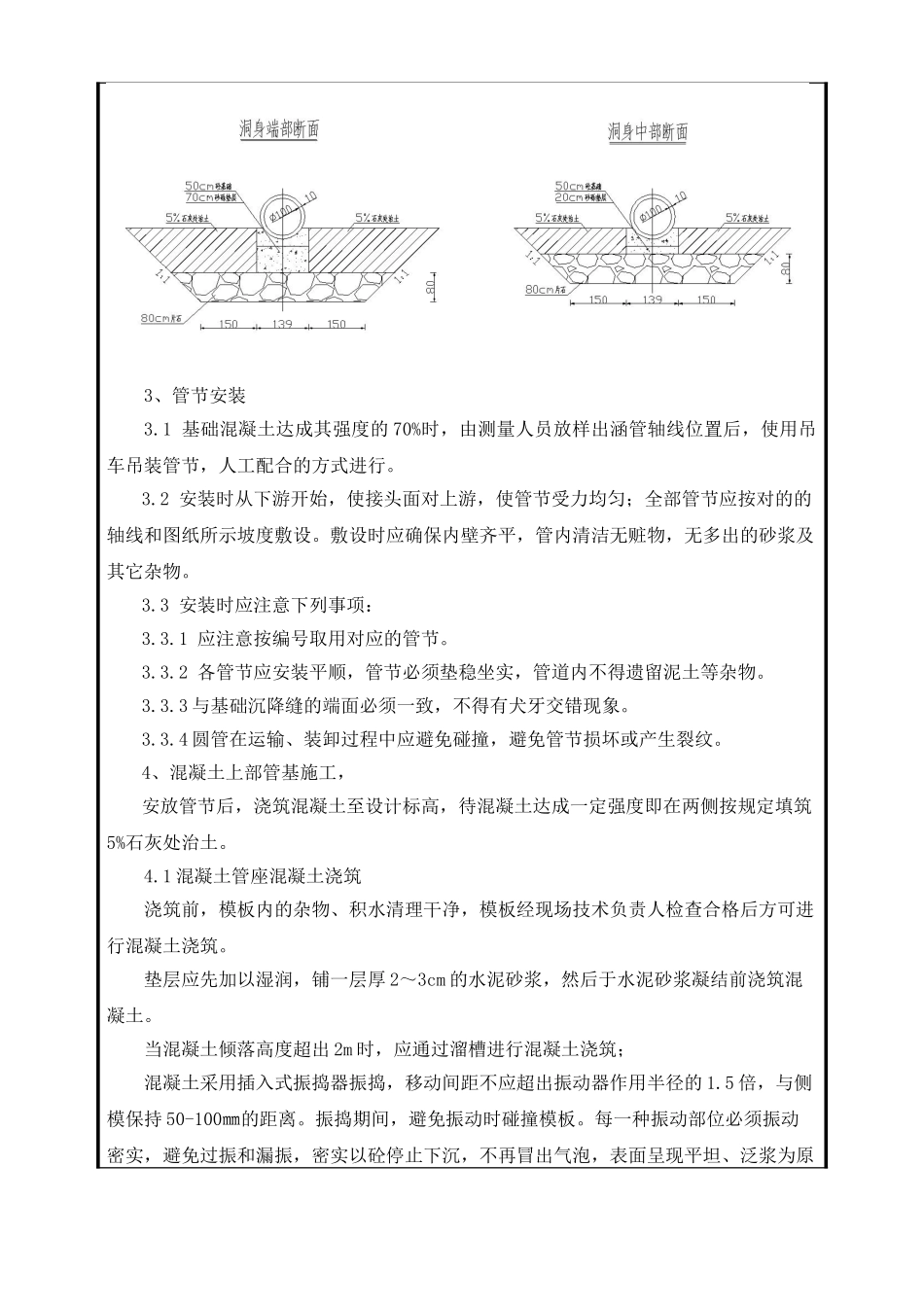

具体断面尺寸以下图所示,分别为管径 1
5m 和 1m 的洞身端部和中部断面:3、管节安装3
1 基础混凝土达成其强度的 70%时,由测量人员放样出涵管轴线位置后,使用吊车吊装管节,人工配合的方式进行
2 安装时从下游开始,使接头面对上游,使管节受力均匀;全部管节应按对的的轴线和图纸所示坡度敷设
敷设时应确保内壁齐平,管内清洁无赃物,无多出的砂浆及其它杂物
3 安装时应注意下列事项:3
1 应注意按编号取用对应的管节
2 各管节应安装平顺,管节必须垫稳坐实,管道内不得遗留泥土等杂物
3 与基础沉降缝的端面必须一致,不得有犬牙交错现象
4 圆管在运输、装卸过程中应避免碰撞,避免管节损坏或产生裂纹
4、混凝土上部管基施工,安放管节后,浇筑混凝土至设计标高,待混凝土达成一定强度即在
