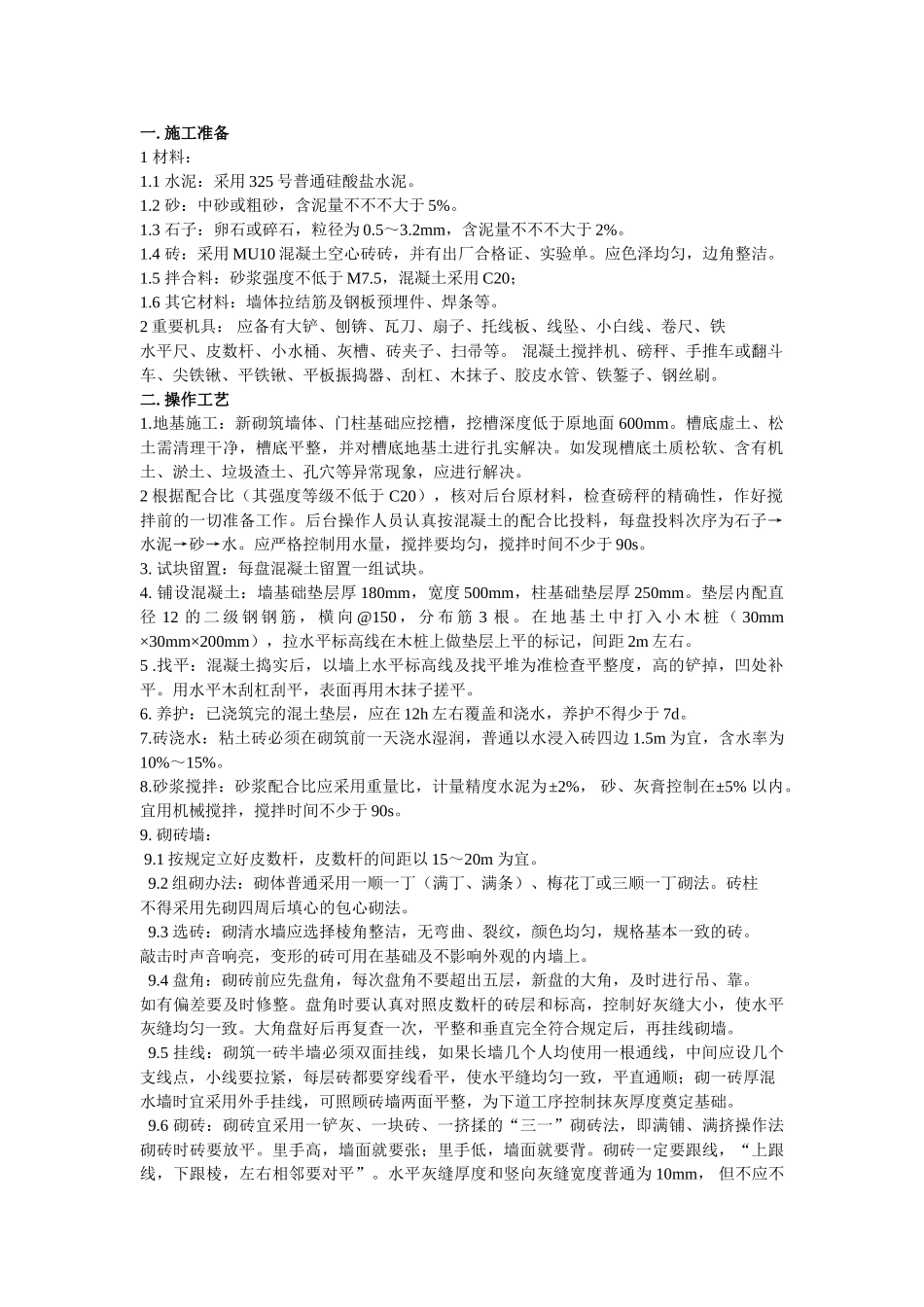

施工准备1 材料: 1
1 水泥:采用 325 号普通硅酸盐水泥
2 砂:中砂或粗砂,含泥量不不不大于 5%
3 石子:卵石或碎石,粒径为 0
2mm,含泥量不不不大于 2%
4 砖:采用 MU10 混凝土空心砖砖,并有出厂合格证、实验单
应色泽均匀,边角整洁
5 拌合料:砂浆强度不低于 M7
5,混凝土采用 C20; 1
6 其它材料:墙体拉结筋及钢板预埋件、焊条等
2 重要机具: 应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等
混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷

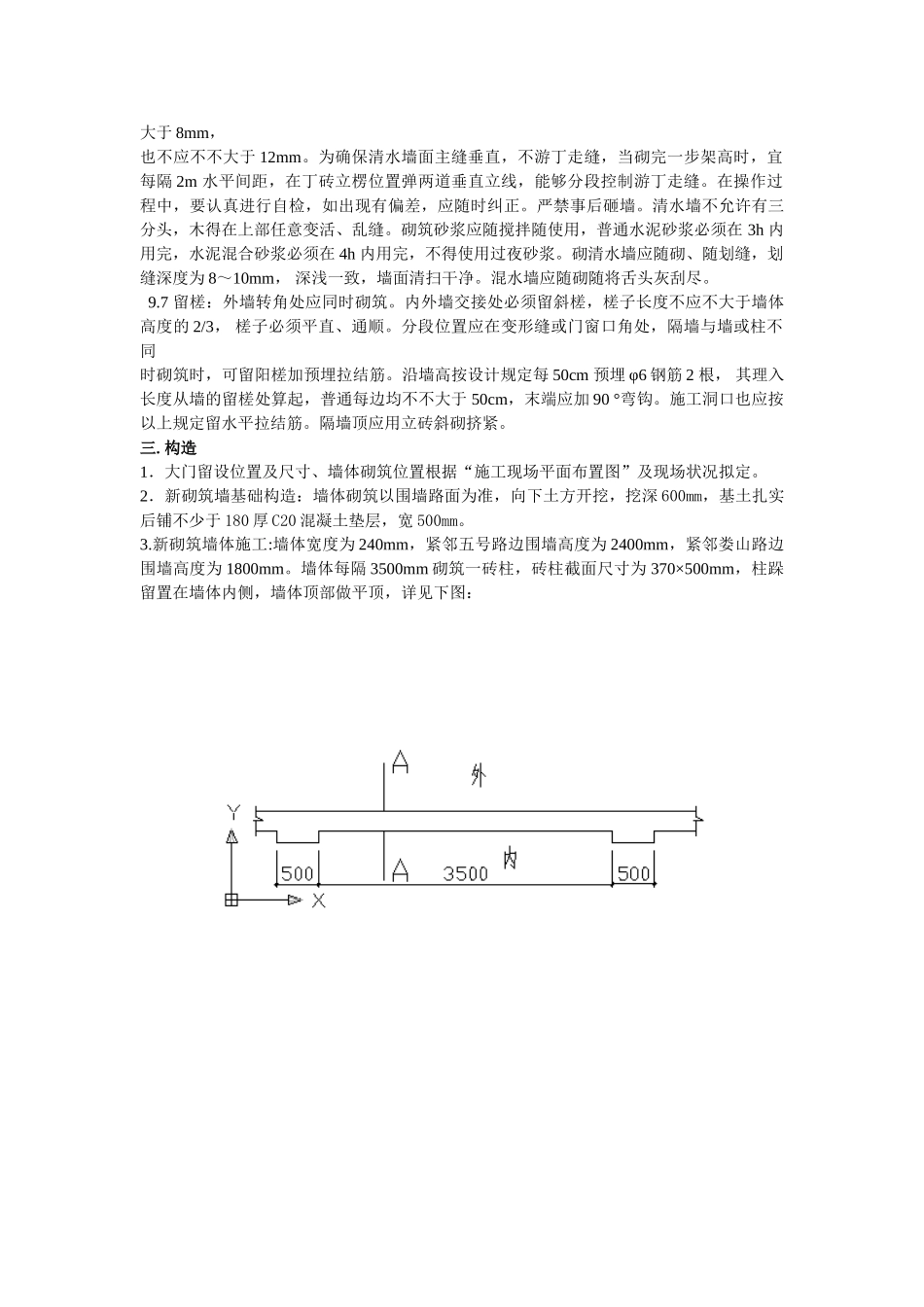

地基施工:新砌筑墙体、门柱基础应挖槽,挖槽深度低于原地面 600mm
槽底虚土、松土需清理干净,槽底平整,并对槽底地基土进行扎实解决
如发现槽底土质松软、含有机土、淤土、垃圾渣土、孔穴等异常现象,应进行解决
2 根据配合比(其强度等级不低于 C20),核对后台原材料,检查磅秤的精确性,作好搅拌前的一切准备工作
后台操作人员认真按混凝土的配合比投料,每盘投料次序为石子→水泥→砂→水
应严格控制用水量,搅拌要均匀,搅拌时间不少于 90s
试块留置:每盘混凝土留置一组试块
铺设混凝土:墙基础垫层厚 180mm,宽度 500mm,柱基础垫层厚 250mm
垫层内配直径 12 的 二 级 钢 钢 筋 , 横 向 @150 , 分 布 筋 3 根
在 地 基 土 中 打 入 小 木 桩 ( 30mm ×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记,间距 2m 左右
找平:混凝土捣实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平
用水平木刮杠刮平,表面再用木抹子搓平
养护:已浇筑完的混土垫层,
