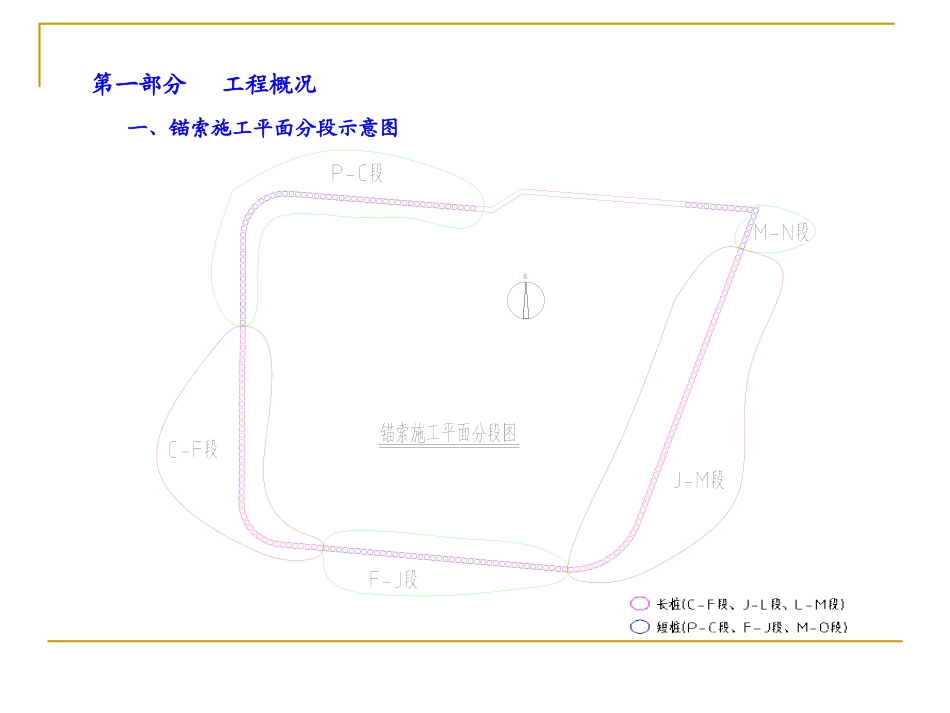

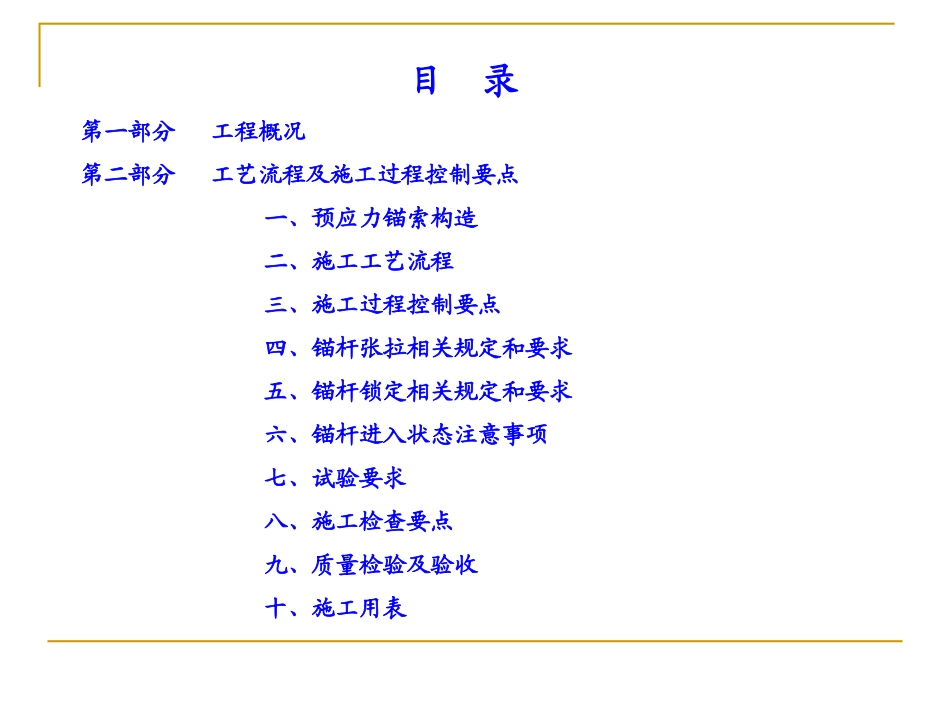

珠江城工程预应力锚索施工技术交底目录第一部分工程概况第二部分工艺流程及施工过程控制要点一、预应力锚索构造二、施工工艺流程三、施工过程控制要点四、锚杆张拉相关规定和要求五、锚杆锁定相关规定和要求六、锚杆进入状态注意事项七、试验要求八、施工检查要点九、质量检验及验收十、施工用表一、锚索施工平面分段示意图第一部分工程概况二、工程量原设计挖孔桩为252条,东北段基坑支护形式变更后取消34根,172~185#孔桩段和218~236#孔桩段为放坡段,217~186#挖孔桩取消,目前剩有挖孔桩218条
锚索数量也相应改变
如下表:序号序号位置位置单位单位数量数量施工单位进度计划施工单位进度计划施工单位拟投入机械(台)施工单位拟投入机械(台)类型类型11第一排条19307-01-01~07-01-15(15天)15台XY-2PC钻机均为普通不可回收预应力锚索22第二排条19907-01-11~07-01-31(20天)3台潜孔钻机33第三排条20607-01-23~07-02-12(21天)3台潜孔钻机44第四排条20607-02-03~07-03-06(31天)3台潜孔钻机55第五排条10707-03-01~07-03-15(15天)3台潜孔钻机合计合计911911条,条,1969419694米米102天三、预应力锚索设计主要内容及参数1、主要设计参数(张拉锁定参数详见附表一)剖面第1排锚索第2排锚索第3排锚索第4排锚索第5排锚索束数/倾角(0)/标高(m)/长度(m)/自由段长度(m)/设计轴力(KN)/锁定力F(KN)P-C5/35/7
85/30/6/744/4005/35/1
95/26/6/740/4005/30/-3
55/22/6/750/4004/20/-9
55/18/6/490/300C-F4/35/7
85/30/6/450/3005/35/1
95/26/6/63
