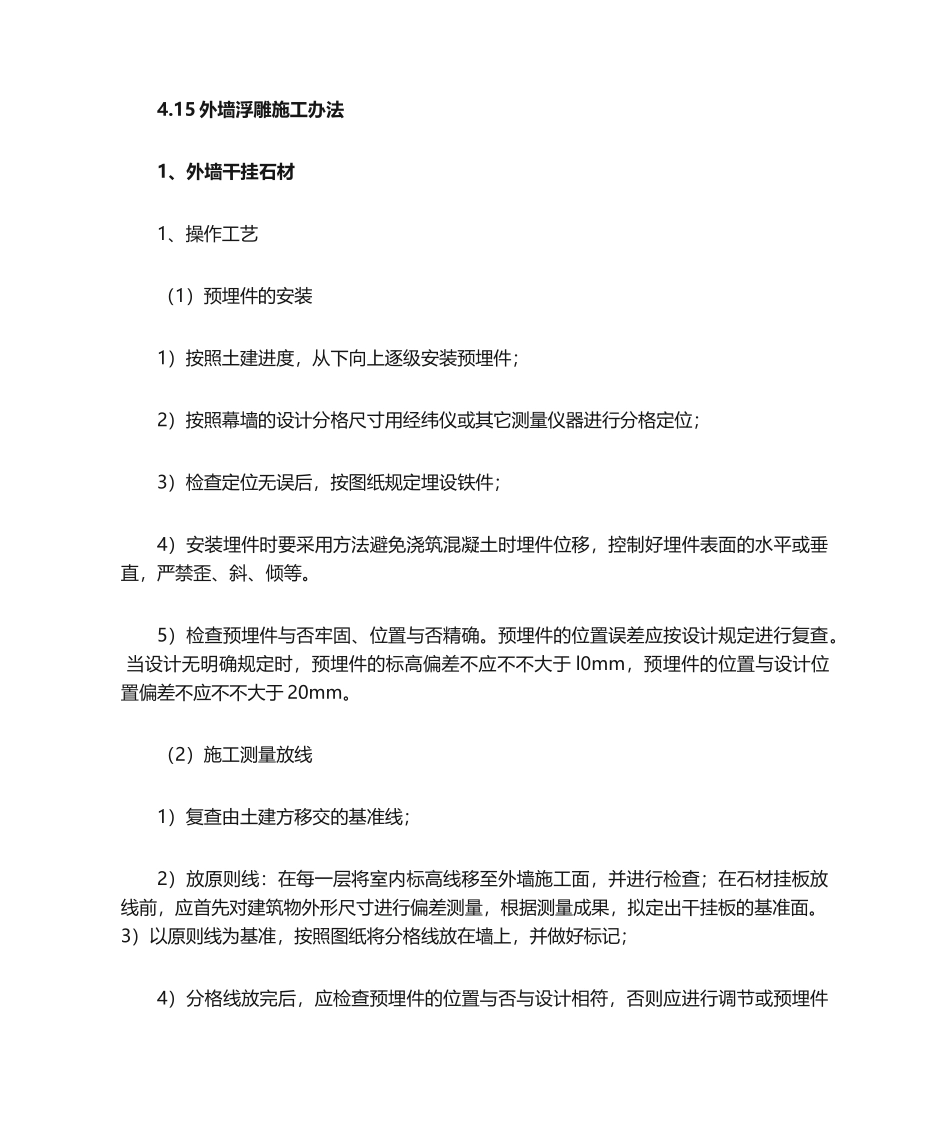

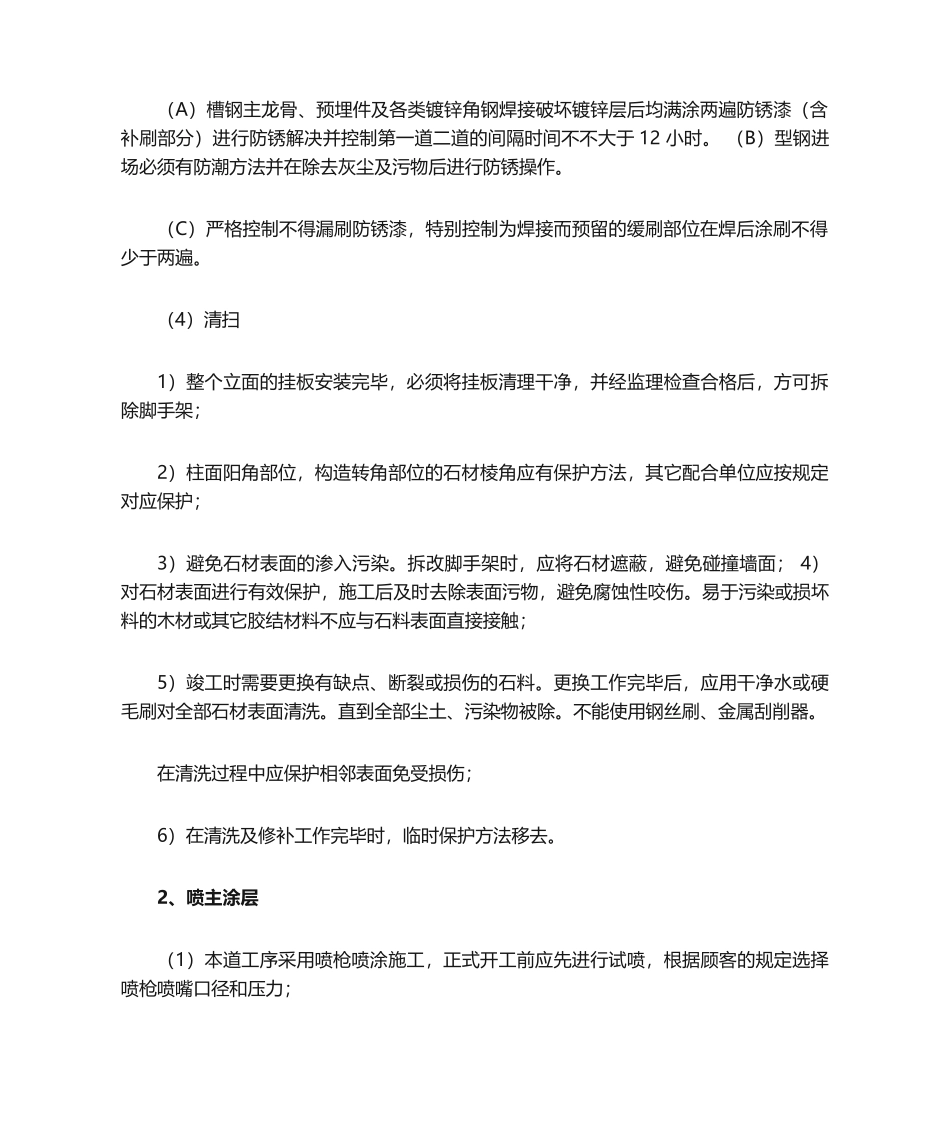

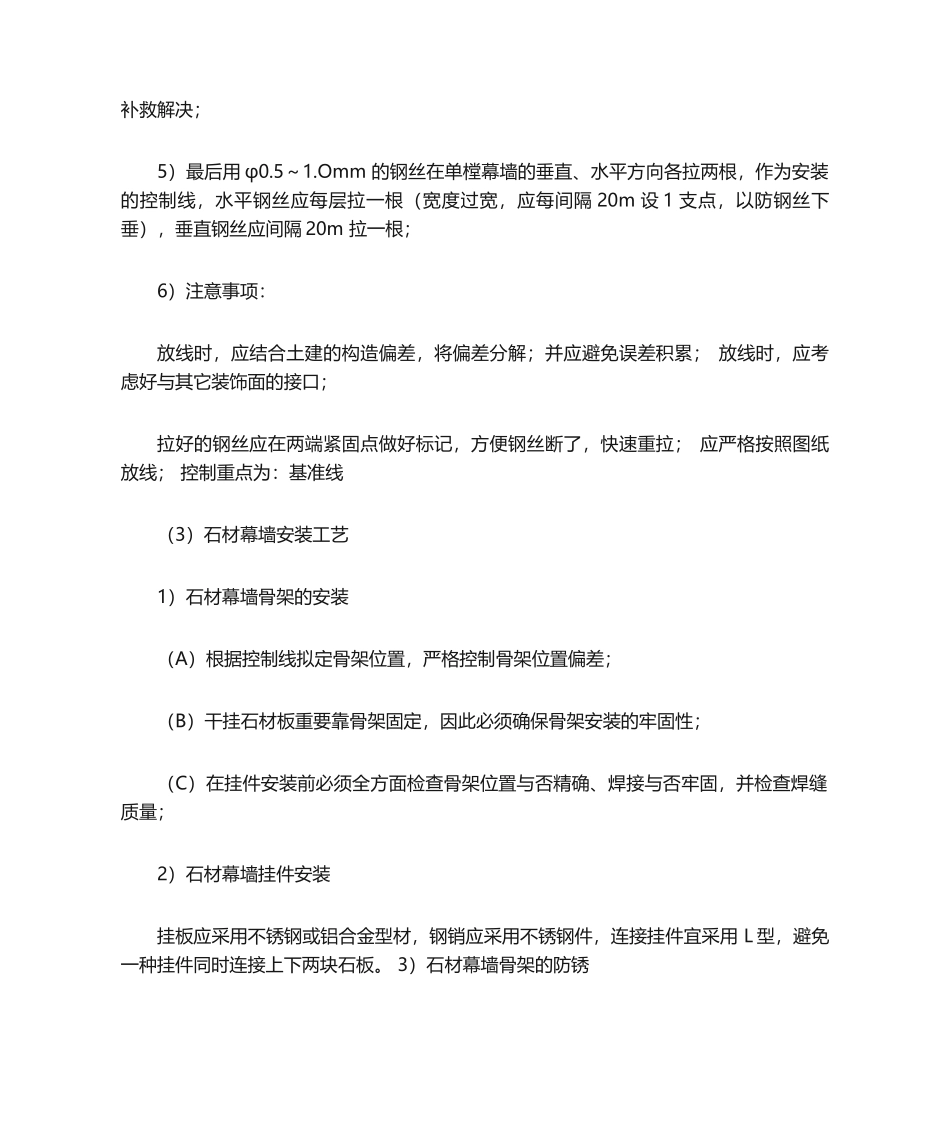

4.15 外墙浮雕施工办法 1、外墙干挂石材1、操作工艺 (1)预埋件的安装 1)按照土建进度,从下向上逐级安装预埋件; 2)按照幕墙的设计分格尺寸用经纬仪或其它测量仪器进行分格定位; 3)检查定位无误后,按图纸规定埋设铁件; 4)安装埋件时要采用方法避免浇筑混凝土时埋件位移,控制好埋件表面的水平或垂直,严禁歪、斜、倾等。 5)检查预埋件与否牢固、位置与否精确。预埋件的位置误差应按设计规定进行复查。 当设计无明确规定时,预埋件的标高偏差不应不不大于 l0mm,预埋件的位置与设计位置偏差不应不不大于 20mm。 (2)施工测量放线 1)复查由土建方移交的基准线; 2)放原则线:在每一层将室内标高线移至外墙施工面,并进行检查;在石材挂板放线前,应首先对建筑物外形尺寸进行偏差测量,根据测量成果,拟定出干挂板的基准面。 3)以原则线为基准,按照图纸将分格线放在墙上,并做好标记; 4)分格线放完后,应检查预埋件的位置与否与设计相符,否则应进行调节或预埋件补救解决;5)最后用 φ0.5~1.Omm 的钢丝在单樘幕墙的垂直、水平方向各拉两根,作为安装的控制线,水平钢丝应每层拉一根(宽度过宽,应每间隔 20m 设 1 支点,以防钢丝下垂),垂直钢丝应间隔 20m 拉一根; 6)注意事项: 放线时,应结合土建的构造偏差,将偏差分解;并应避免误差积累; 放线时,应考虑好与其它装饰面的接口; 拉好的钢丝应在两端紧固点做好标记,方便钢丝断了,快速重拉; 应严格按照图纸放线; 控制重点为:基准线 (3)石材幕墙安装工艺 1)石材幕墙骨架的安装 (A)根据控制线拟定骨架位置,严格控制骨架位置偏差; (B)干挂石材板重要靠骨架固定,因此必须确保骨架安装的牢固性; (C)在挂件安装前必须全方面检查骨架位置与否精确、焊接与否牢固,并检查焊缝质量; 2)石材幕墙挂件安装 挂板应采用不锈钢或铝合金型材,钢销应采用不锈钢件,连接挂件宜采用 L 型,避免一种挂件同时连接上下两块石板。 3)石材幕墙骨架的防锈 (A)槽钢主龙骨、预埋件及各类镀锌角钢焊接破坏镀锌层后均满涂两遍防锈漆(含补刷部分)进行防锈解决并控制第一道二道的间隔时间不不大于 12 小时。 (B)型钢进场必须有防潮方法并在除去灰尘及污物后进行防锈操作。 (C)严格控制不得漏刷防锈漆,特别控制为焊接而预留的缓刷部位在焊后涂刷不得少于两遍。(4)清扫 1)整个立面的挂板安装完毕,必须将挂板清理干净,并经...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年外墙浮雕施工方法

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
