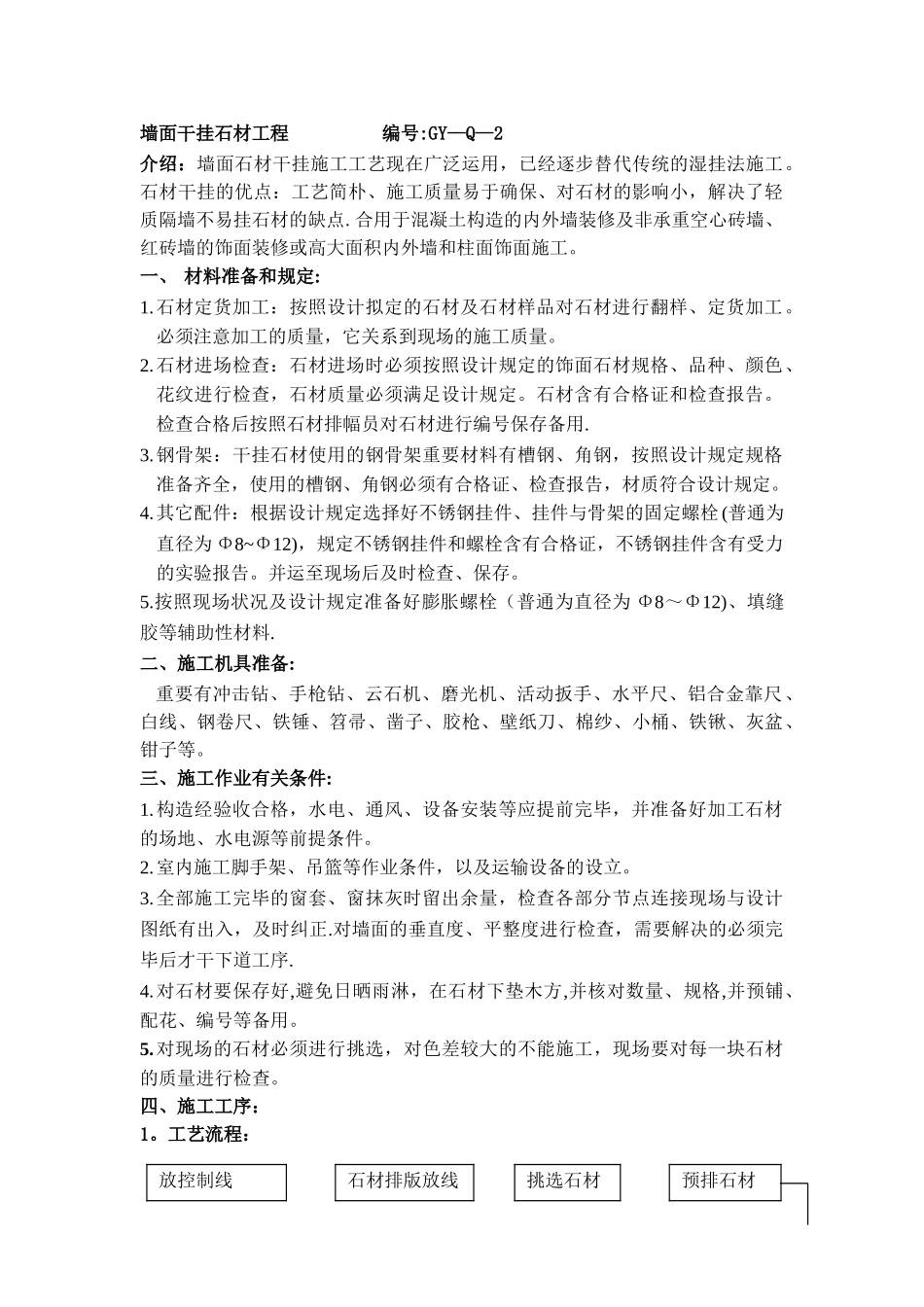

墙面干挂石材工程 编号:GY—Q—2介绍:墙面石材干挂施工工艺现在广泛运用,已经逐步替代传统的湿挂法施工
石材干挂的优点:工艺简朴、施工质量易于确保、对石材的影响小,解决了轻质隔墙不易挂石材的缺点
合用于混凝土构造的内外墙装修及非承重空心砖墙、红砖墙的饰面装修或高大面积内外墙和柱面饰面施工
一、 材料准备和规定:1
石材定货加工:按照设计拟定的石材及石材样品对石材进行翻样、定货加工
必须注意加工的质量,它关系到现场的施工质量
石材进场检查:石材进场时必须按照设计规定的饰面石材规格、品种、颜色、花纹进行检查,石材质量必须满足设计规定
石材含有合格证和检查报告
检查合格后按照石材排幅员对石材进行编号保存备用
钢骨架:干挂石材使用的钢骨架重要材料有槽钢、角钢,按照设计规定规格准备齐全,使用的槽钢、角钢必须有合格证、检查报告,材质符合设计规定
其它配件:根据设计规定选择好不锈钢挂件、挂件与骨架的固定螺栓 (普通为直径为 Φ8~Φ12),规定不锈钢挂件和螺栓含有合格证,不锈钢挂件含有受力的实验报告
并运至现场后及时检查、保存
按照现场状况及设计规定准备好膨胀螺栓(普通为直径为 Φ8~Φ12)、填缝胶等辅助性材料
二、施工机具准备: 重要有冲击钻、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等

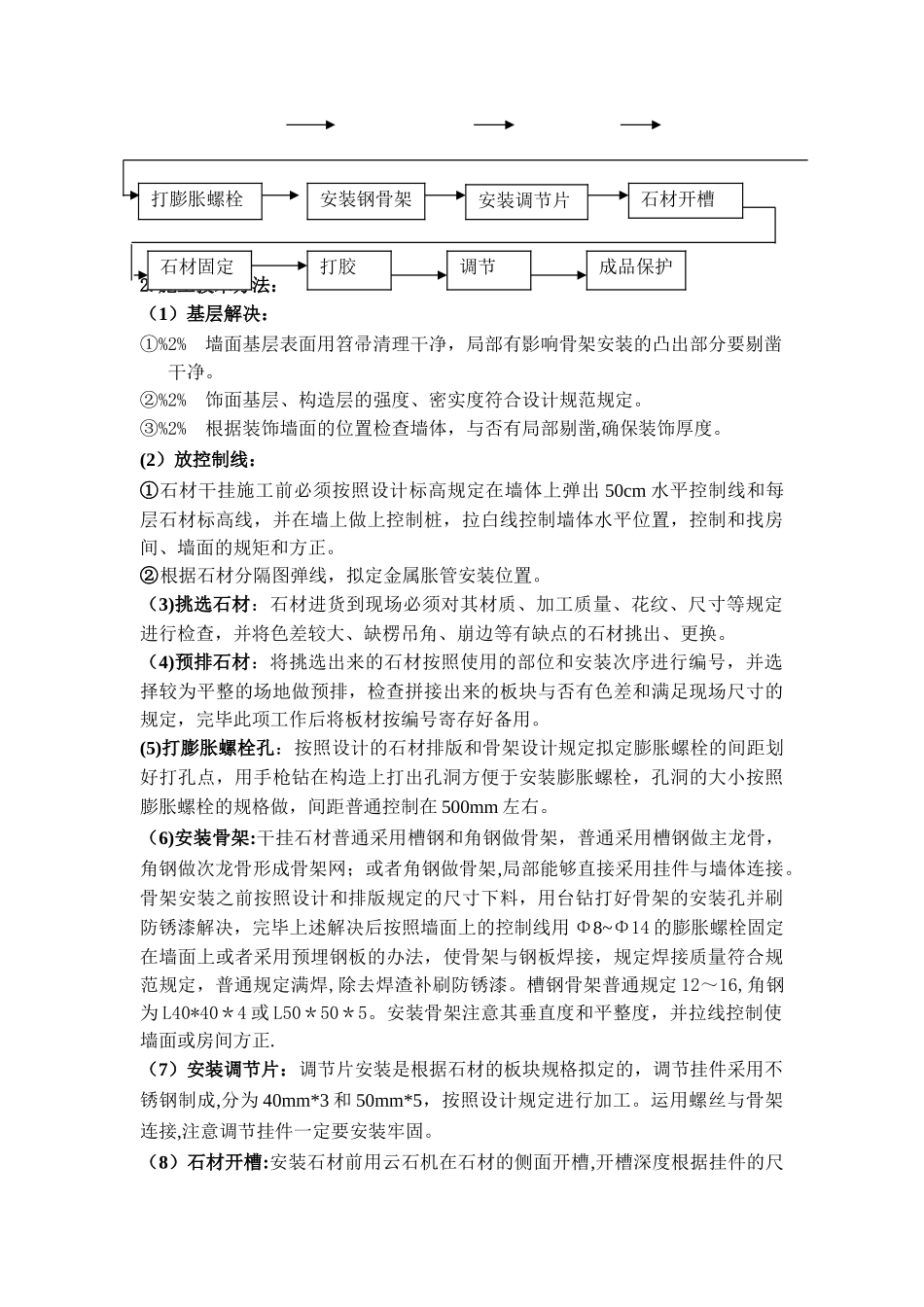

三、施工作业有关条件:1
构造经验收合格,水电、通风、设备安装等应提前完毕,并准备好加工石材的场地、水电源等前提条件
室内施工脚手架、吊篮等作业条件,以及运输设备的设立
全部施工完毕的窗套、窗抹灰时留出余量,检查各部分节点连接现场与设计图纸有出入,及时纠正
对墙面的垂直度、平整度进行检查,需要解决的必须完毕后才干下道工序
对石材要保存好,避免日晒雨淋,在石材下垫木方,并核对数量、规格,
