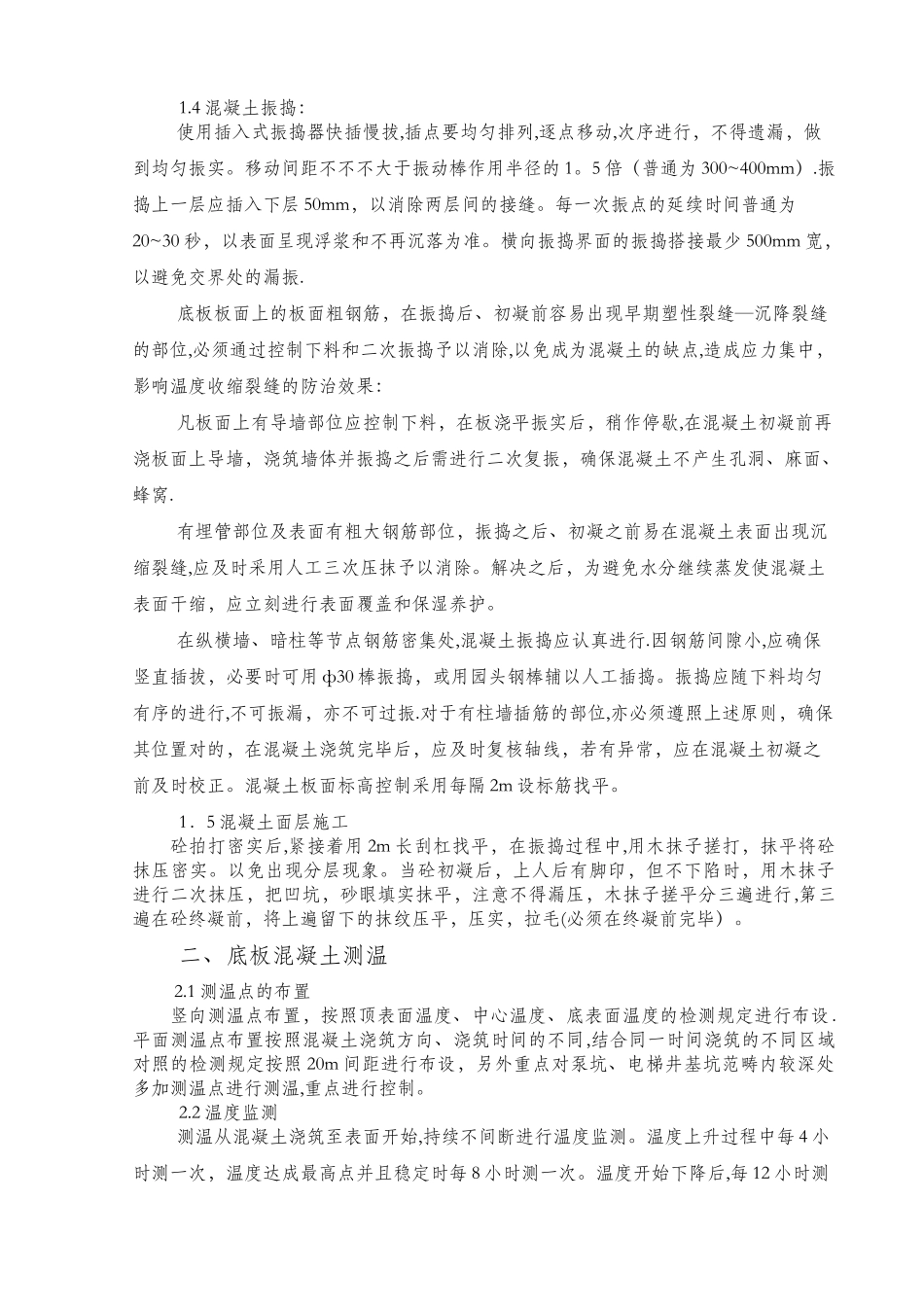

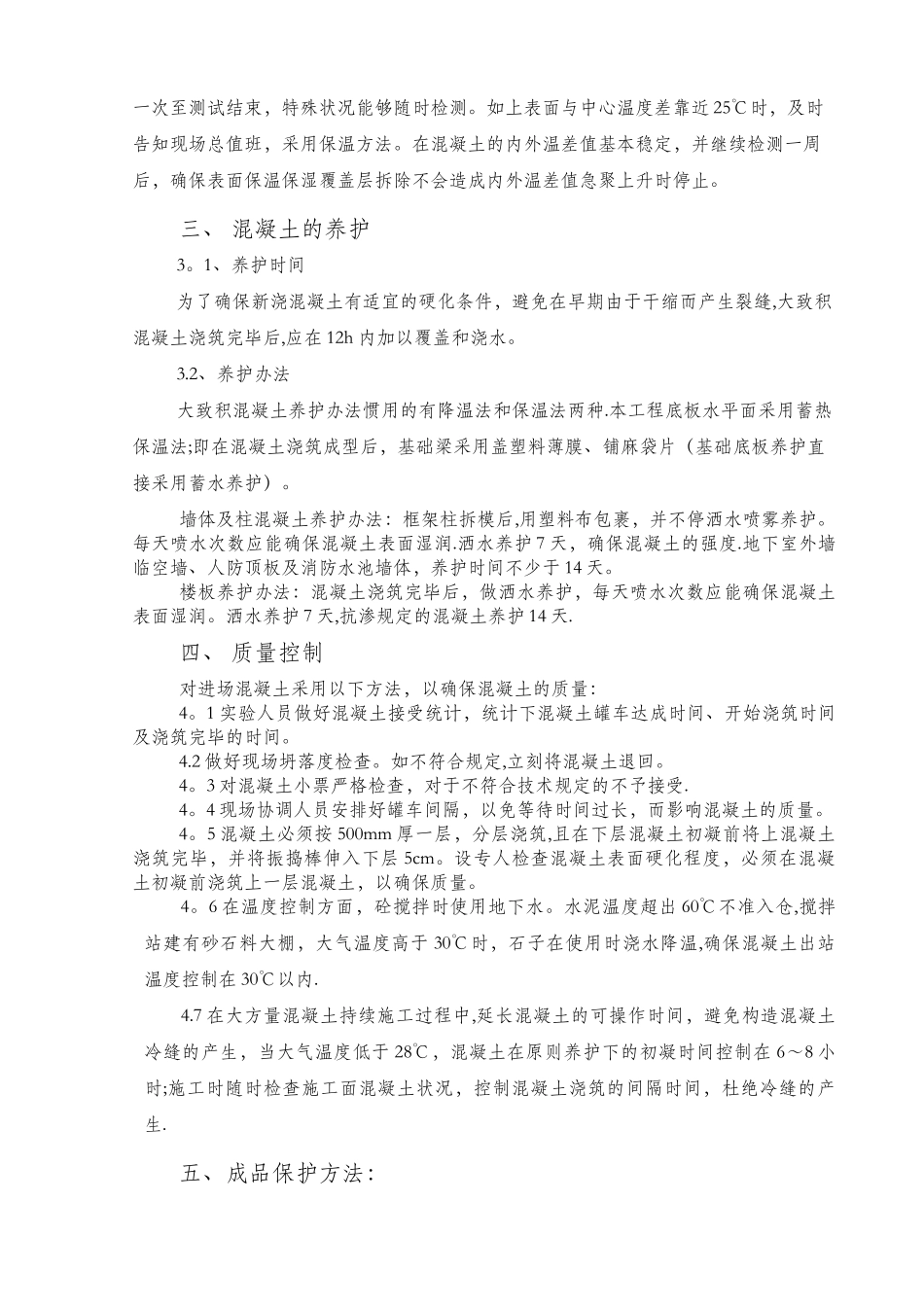

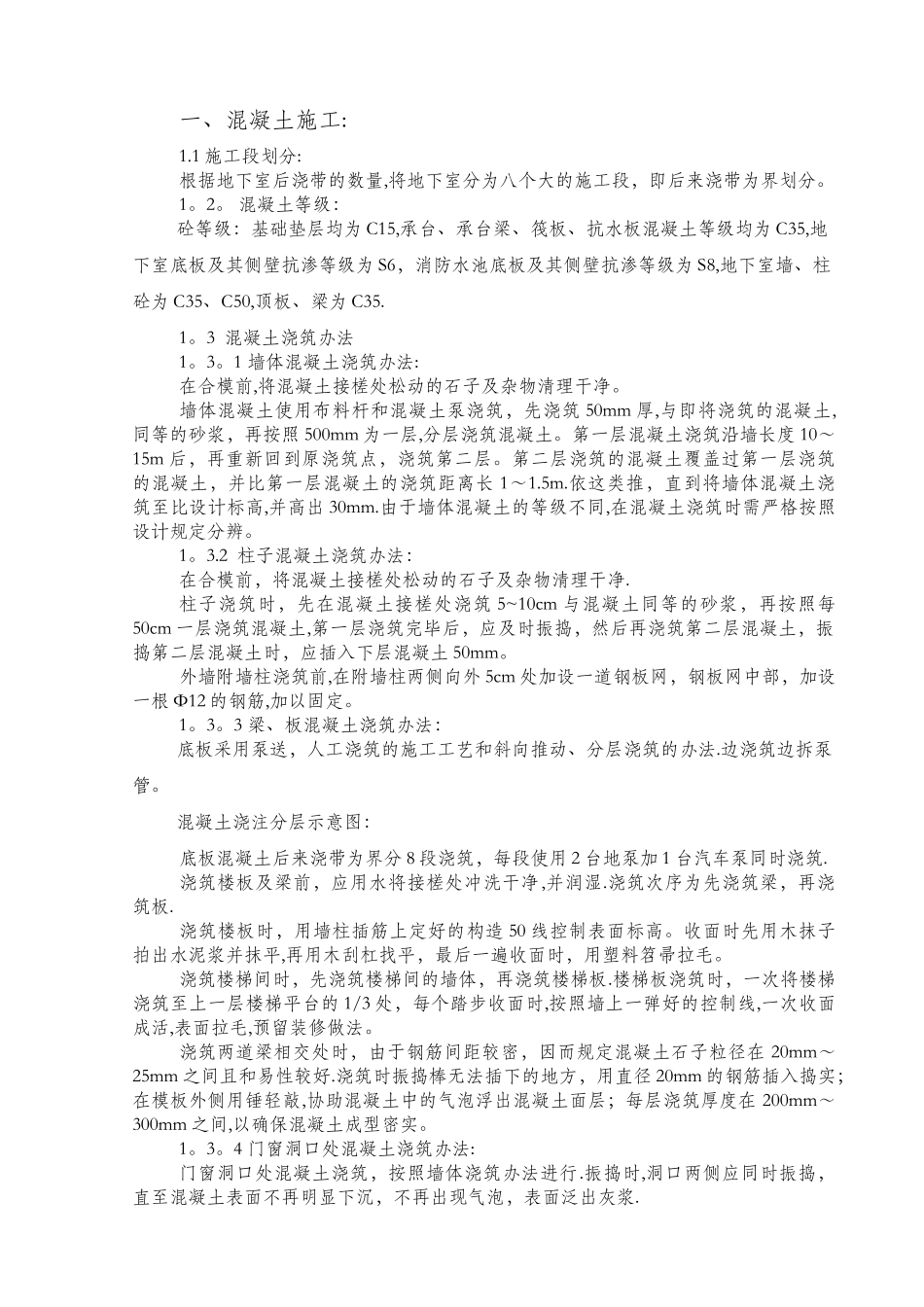

一、混凝土施工:1
1 施工段划分:根据地下室后浇带的数量,将地下室分为八个大的施工段,即后来浇带为界划分
混凝土等级:砼等级:基础垫层均为 C15,承台、承台梁、筏板、抗水板混凝土等级均为 C35,地下室底板及其侧壁抗渗等级为 S6,消防水池底板及其侧壁抗渗等级为 S8,地下室墙、柱砼为 C35、C50,顶板、梁为 C35
3 混凝土浇筑办法1
1 墙体混凝土浇筑办法:在合模前,将混凝土接槎处松动的石子及杂物清理干净
墙体混凝土使用布料杆和混凝土泵浇筑,先浇筑 50mm 厚,与即将浇筑的混凝土,同等的砂浆,再按照 500mm 为一层,分层浇筑混凝土
第一层混凝土浇筑沿墙长度 10~15m 后,再重新回到原浇筑点,浇筑第二层
第二层浇筑的混凝土覆盖过第一层浇筑的混凝土,并比第一层混凝土的浇筑距离长 1~1
依这类推,直到将墙体混凝土浇筑至比设计标高,并高出 30mm
由于墙体混凝土的等级不同,在混凝土浇筑时需严格按照设计规定分辨
2 柱子混凝土浇筑办法:在合模前,将混凝土接槎处松动的石子及杂物清理干净
柱子浇筑时,先在混凝土接槎处浇筑 5~10cm 与混凝土同等的砂浆,再按照每50cm 一层浇筑混凝土,第一层浇筑完毕后,应及时振捣,然后再浇筑第二层混凝土,振捣第二层混凝土时,应插入下层混凝土 50mm
外墙附墙柱浇筑前,在附墙柱两侧向外 5cm 处加设一道钢板网,钢板网中部,加设一根 Φ12 的钢筋,加以固定
3 梁、板混凝土浇筑办法:底板采用泵送,人工浇筑的施工工艺和斜向推动、分层浇筑的办法
边浇筑边拆泵管
混凝土浇注分层示意图:底板混凝土后来浇带为界分 8 段浇筑,每段使用 2 台地泵加 1 台汽车泵同时浇筑
浇筑楼板及梁前,应用水将接槎处冲洗干净,并润湿
浇筑次序为先浇筑梁,再浇筑板
浇筑楼板时,用墙柱插筋上定好的构造 50 线
