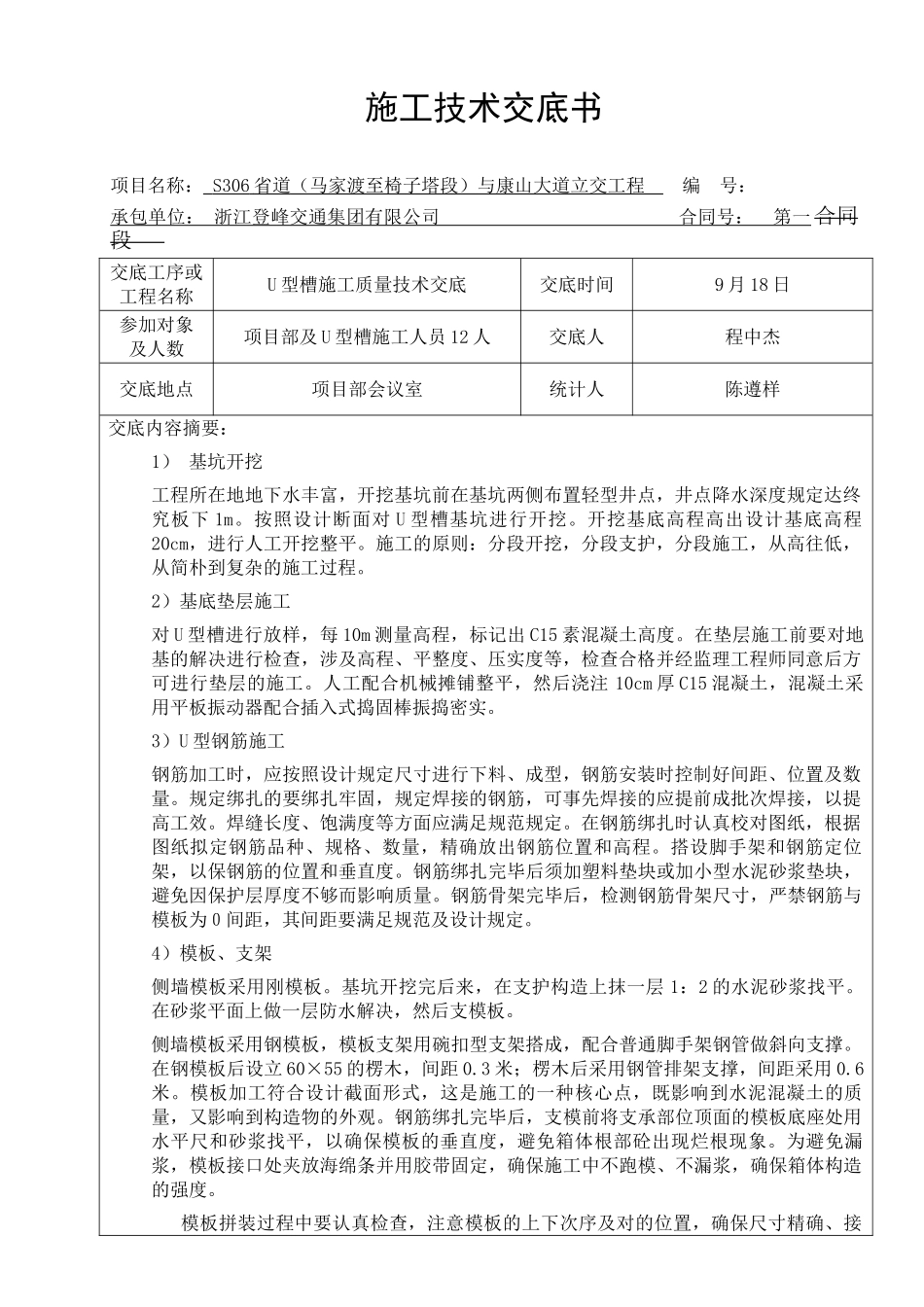

施工技术交底书项目名称: S 306 省道 (马家渡至椅子塔段)与康山大道立交工程 编 号: 承包单位: 浙江登峰交通集团有限公司 合同号: 第一 合同段 交底工序或工程名称U 型槽施工质量技术交底交底时间9 月 18 日参加对象及人数项目部及 U 型槽施工人员 12 人交底人程中杰交底地点项目部会议室统计人陈遵样交底内容摘要:1) 基坑开挖工程所在地地下水丰富,开挖基坑前在基坑两侧布置轻型井点,井点降水深度规定达终究板下 1m
按照设计断面对 U 型槽基坑进行开挖
开挖基底高程高出设计基底高程20cm,进行人工开挖整平
施工的原则:分段开挖,分段支护,分段施工,从高往低,从简朴到复杂的施工过程
2)基底垫层施工对 U 型槽进行放样,每 10m 测量高程,标记出 C15 素混凝土高度
在垫层施工前要对地基的解决进行检查,涉及高程、平整度、压实度等,检查合格并经监理工程师同意后方可进行垫层的施工
人工配合机械摊铺整平,然后浇注 10cm 厚 C15 混凝土,混凝土采用平板振动器配合插入式捣固棒振捣密实
3)U 型钢筋施工钢筋加工时,应按照设计规定尺寸进行下料、成型,钢筋安装时控制好间距、位置及数量
规定绑扎的要绑扎牢固,规定焊接的钢筋,可事先焊接的应提前成批次焊接,以提高工效
焊缝长度、饱满度等方面应满足规范规定
在钢筋绑扎时认真校对图纸,根据图纸拟定钢筋品种、规格、数量,精确放出钢筋位置和高程
搭设脚手架和钢筋定位架,以保钢筋的位置和垂直度
钢筋绑扎完毕后须加塑料垫块或加小型水泥砂浆垫块,避免因保护层厚度不够而影响质量
钢筋骨架完毕后,检测钢筋骨架尺寸,严禁钢筋与模板为0间距,其间距要满足规范及设计规定
4)模板、支架侧墙模板采用刚模板
基坑开挖完后来,在支护构造上抹一层 1:2 的水泥砂浆找平
在砂浆平面上做一层防水解决,然后支模板

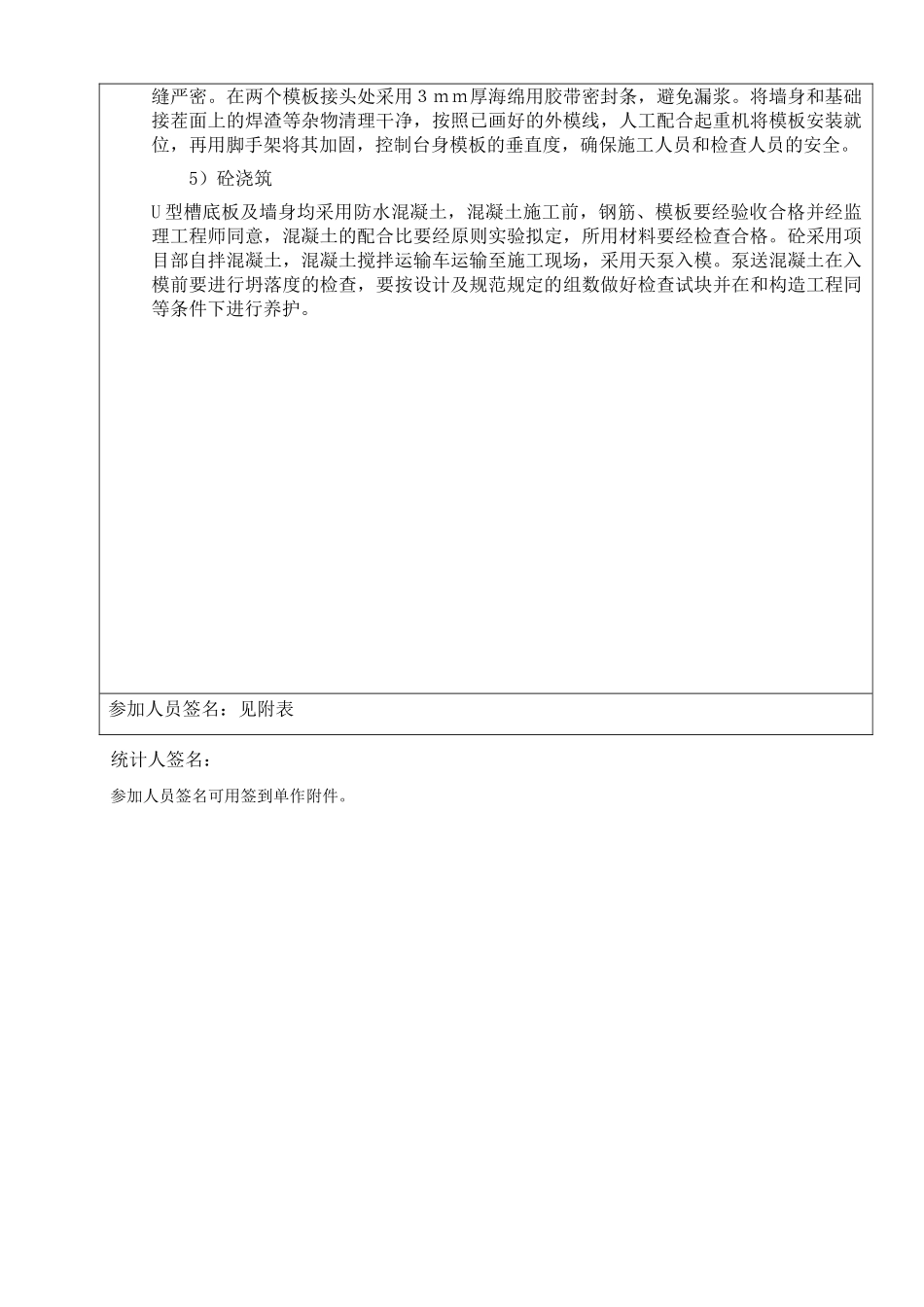

侧墙模板采用钢模板,模板支架用碗扣型
