(三)迁改割接1、光缆线路需割接迁改时应提前 15 天上报移动公司并填写割接方案
光缆割接采用光缆线路不停业务割接法进行割接,割接完毕后填写割接完毕表
2、全部抢修员均纯熟、掌握带业务割接时的“纵向开剥”技能

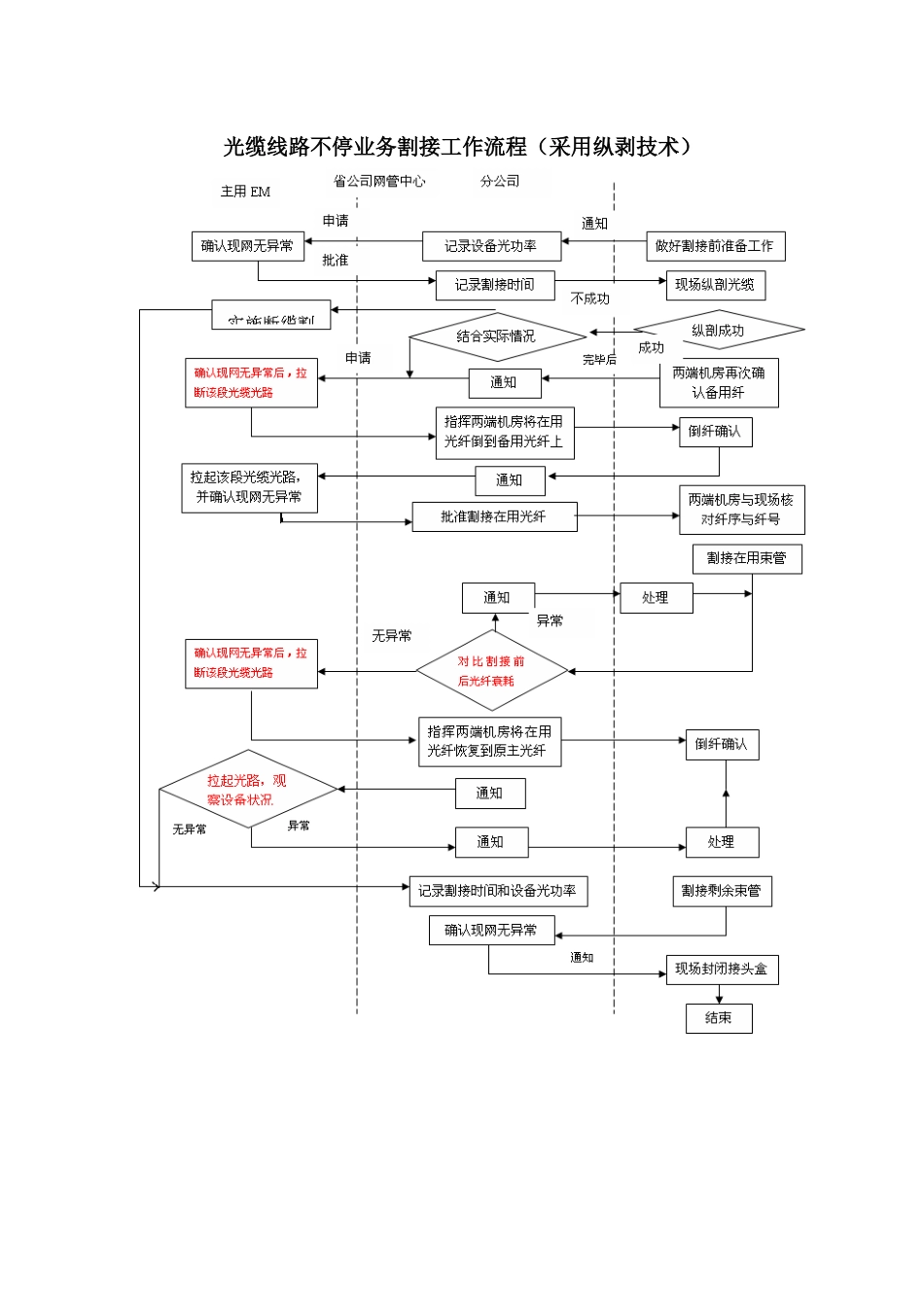

①②① ③ ④ ④⑤ ⑤ ⑥ ⑥ ⑦ ⑧ ⑨ ⑩ 代维做好光缆线路 割接准备工作 移动制订线路割接方案,代维配合 代维以书面的形式向 移动提出申请移动割接前准备,减少割接对中断电路影响代维按同意时间,最少提前 30 分钟到现场移动告知代维人员线路割接时间移动人员提前 30 分钟到机房,做好割接前的最后准备工作,同时与主用 EM 值班人员联系,请其配合移动人员对光缆测试、性能验证,并请 EM值班人员进行确认移动宣布割接开始代维进行光缆线路割接代维完毕光缆割接告知代维系统已恢复,清理现场系统恢复正常移动需要迁改和割接光缆线路代维巡检发现需要迁改光缆线路 割接结束否是11111光缆线路不停业务割接工作流程(采用纵剥技术)注:1、割接前准备工作涉及光缆的布放、新介入光缆的检测、新介入光缆的开剥与固定、原光缆备用光纤的测试与存盘等

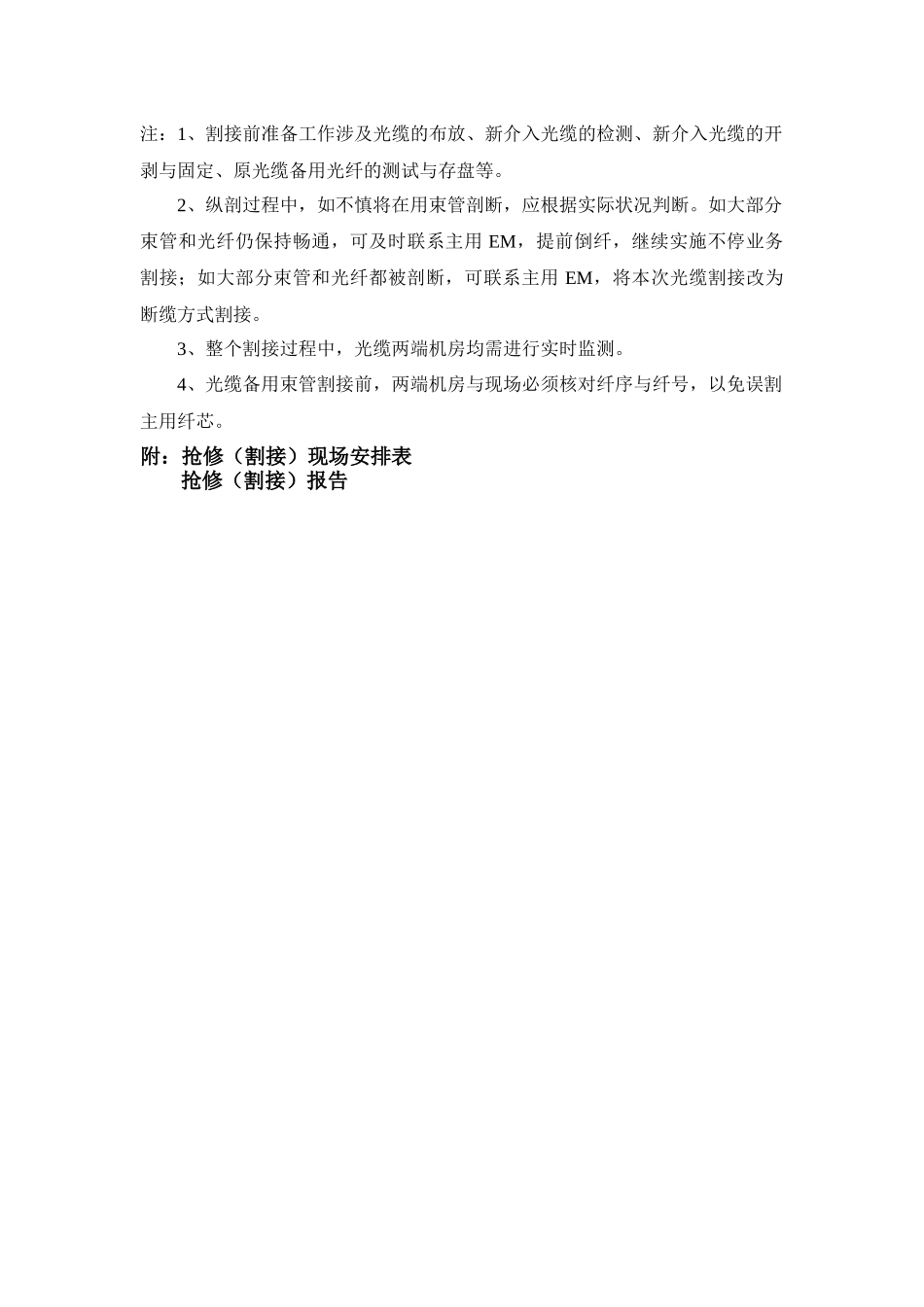

2、纵剖过程中,如不慎将在用束管剖断,应根据实际状况判断
如大部分束管和光纤仍保持畅通,可及时联系主用 EM,提前倒纤,继续实施不停业务割接;如大部分束管和光纤都被剖断,可联系主用 EM,将本次光缆割接改为断缆方式割接
3、整个割接过程中,光缆两端机房均需进行实时监测
4、光缆备用束管割接前,两端机房与现场必须核对纤序与纤号,以免误割主用纤芯
附:抢修(割接)现场安排表抢修(割接)报告 抢修(割接)现场安排表单位: 注:1、抢修时现场总指挥携带文献夹,填写本表一式四份(总指挥 1 份、甲方人员 1 份、起/末点带队各 1 份)
2、达成现场后,先填单后安排布署任务
抢修(割接)报告本地负责人(区/站长):总指挥签字时 间地 点障碍状况现场方案
