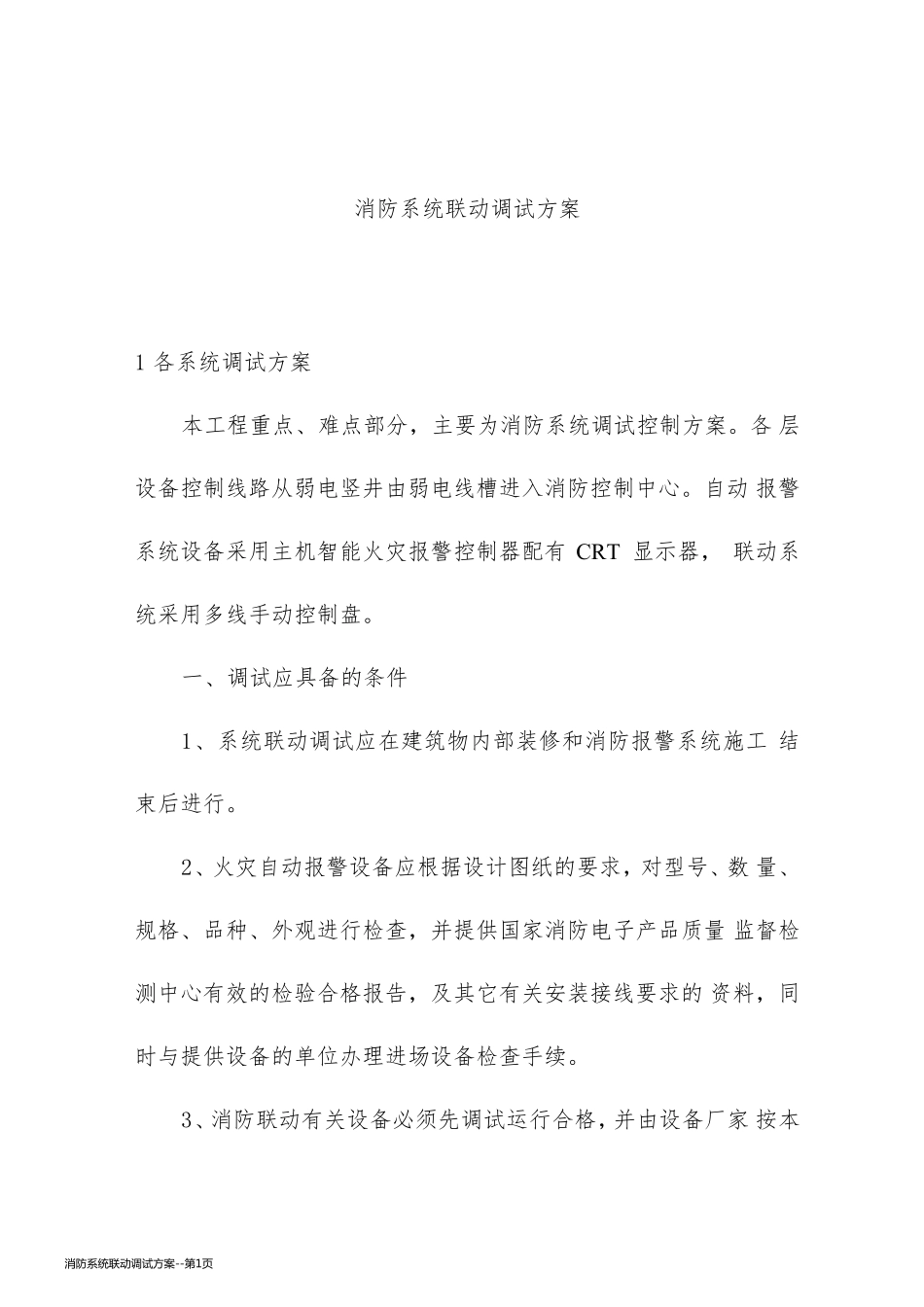

消防系统联动调试方案 1 各系统调试方案 本工程重点、难点部分,主要为消防系统调试控制方案
各 层设备控制线路从弱电竖井由弱电线槽进入消防控制中心
自动 报警系统设备采用主机智能火灾报警控制器配有 CRT 显示器, 联动系统采用多线手动控制盘
一、调试应具备的条件 1、系统联动调试应在建筑物内部装修和消防报警系统施工 结束后进行
2、火灾自动报警设备应根据设计图纸的要求,对型号、数 量、规格、品种、外观进行检查,并提供国家消防电子产品质量 监督检测中心有效的检验合格报告,及其它有关安装接线要求的 资料,同时与提供设备的单位办理进场设备检查手续

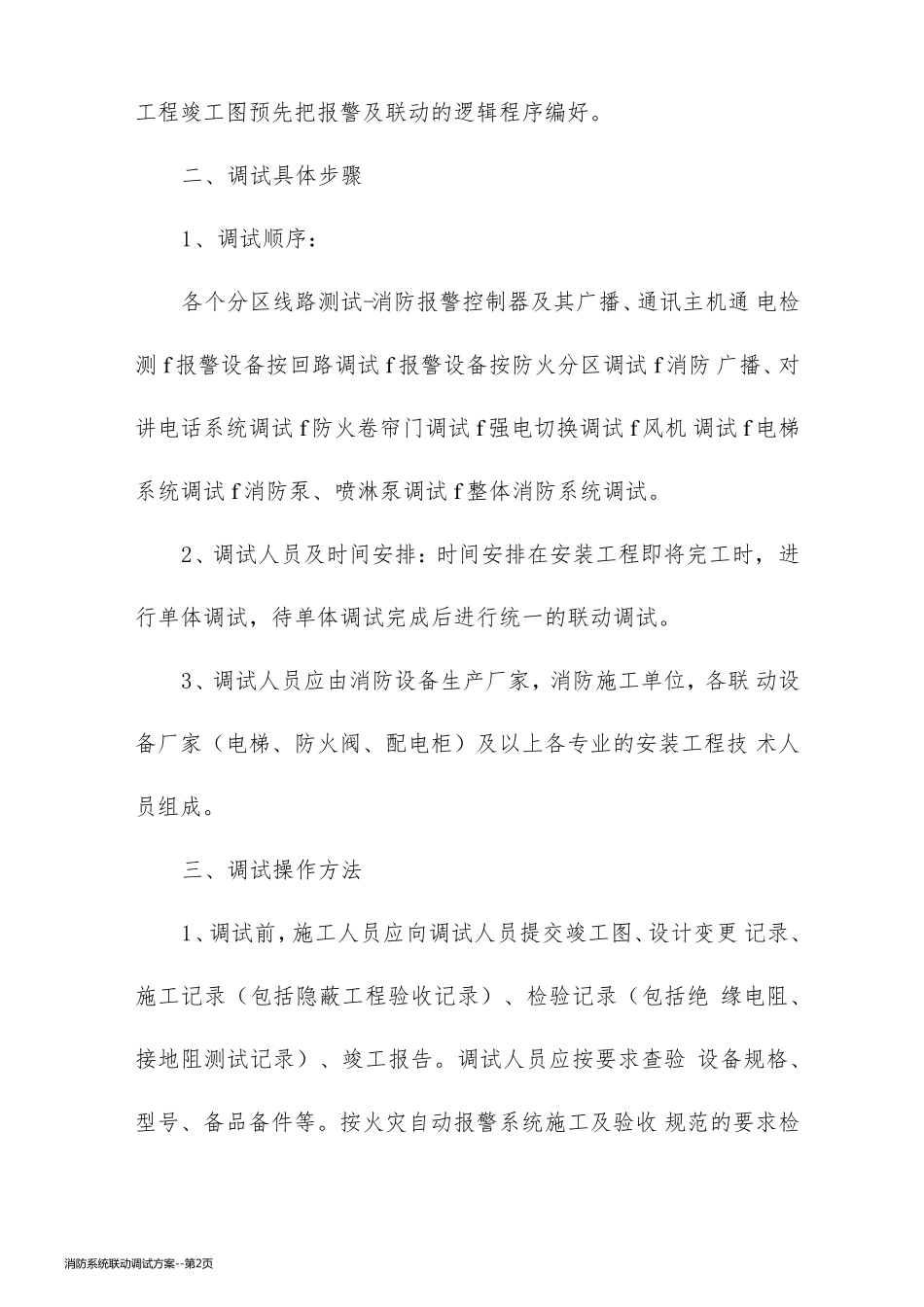

3、消防联动有关设备必须先调试运行合格,并由设备厂家 按本消 防 系 统 联 动 调 试 方 案 --第 1页消 防 系 统 联 动 调 试 方 案 --第 1页工程竣工图预先把报警及联动的逻辑程序编好
二、调试具体步骤 1、调试顺序: 各个分区线路测试-消防报警控制器及其广播、通讯主机通 电检测 f 报警设备按回路调试 f 报警设备按防火分区调试 f 消防 广播、对讲电话系统调试 f 防火卷帘门调试 f 强电切换调试 f 风机 调试 f 电梯系统调试 f 消防泵、喷淋泵调试 f 整体消防系统调试
2、调试人员及时间安排:时间安排在安装工程即将完工时, 进行单体调试,待单体调试完成后进行统一的联动调试
3、调试人员应由消防设备生产厂家,消防施工单位,各联 动设备厂家(电梯、防火阀、配电柜)及以上各专业的安装工程技 术人员组成
三、调试操作方法 1、调试前,施工人员应向调试人员提交竣工图、设计变更 记录、施工记录(包括隐蔽工程验收记录)、检验记录(包括绝 缘电阻、接地阻测试记录)、竣工报告
调试人员应按要求查验 设备规格、型号、备品备件等
按火灾自动报警系统施工及验收 规范的要求检消 防 系 统 联 动 调 试 方 案 -
