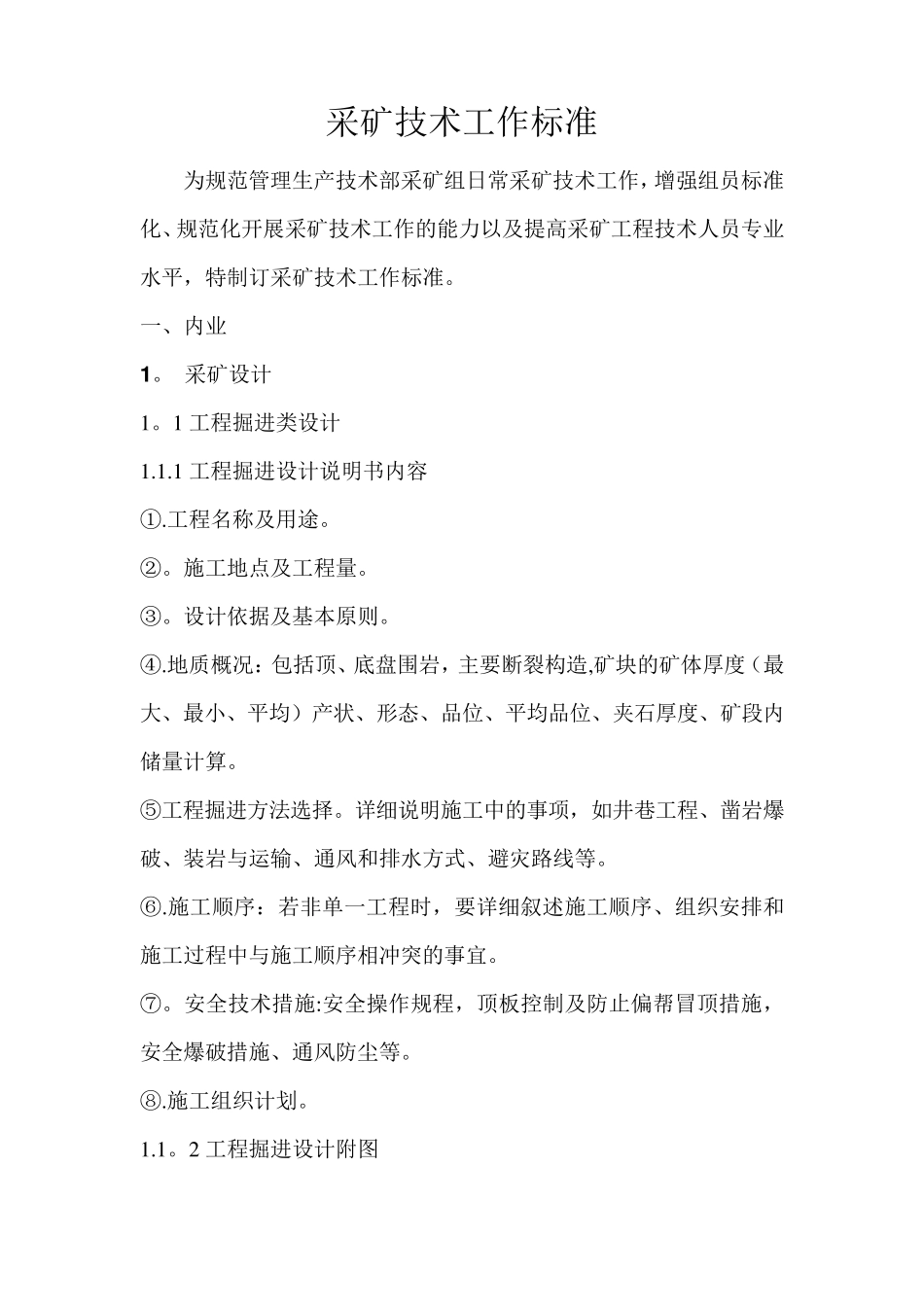

采矿技术工作标准 为规范管理生产技术部采矿组日常采矿技术工作,增强组员标准化、规范化开展采矿技术工作的能力以及提高采矿工程技术人员专业水平,特制订采矿技术工作标准
一、内业 1
采矿设计 1
1 工程掘进类设计 1
1 工程掘进设计说明书内容 ①
工程名称及用途
施工地点及工程量
设计依据及基本原则
地质概况:包括顶、底盘围岩,主要断裂构造,矿块的矿体厚度(最大、最小、平均)产状、形态、品位、平均品位、夹石厚度、矿段内储量计算
⑤工程掘进方法选择
详细说明施工中的事项,如井巷工程、凿岩爆破、装岩与运输、通风和排水方式、避灾路线等
施工顺序:若非单一工程时,要详细叙述施工顺序、组织安排和施工过程中与施工顺序相冲突的事宜
安全技术措施:安全操作规程,顶板控制及防止偏帮冒顶措施,安全爆破措施、通风防尘等
施工组织计划

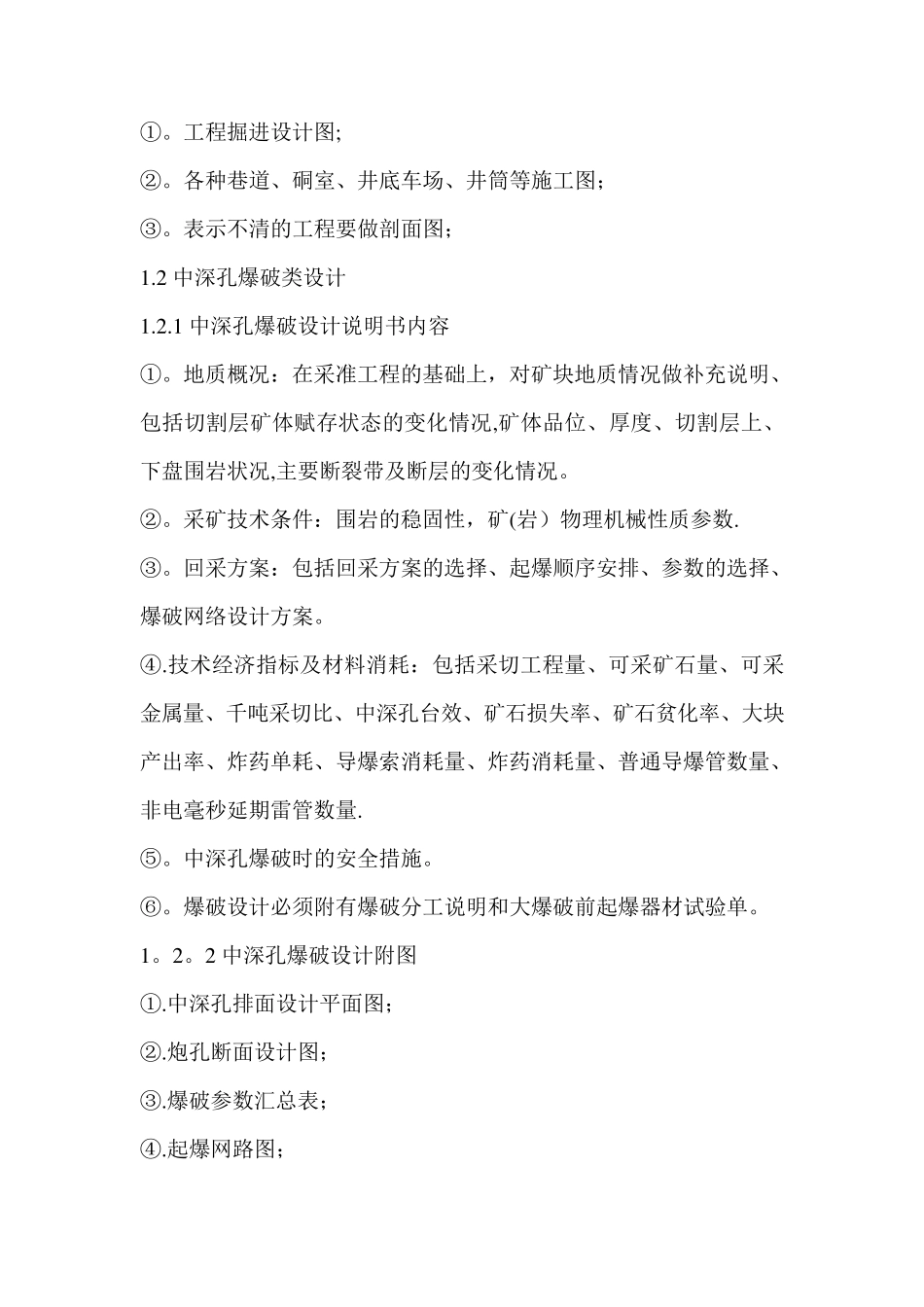

2 工程掘进设计附图 ①
工程掘进设计图; ②
各种巷道、硐室、井底车场、井筒等施工图; ③
表示不清的工程要做剖面图; 1

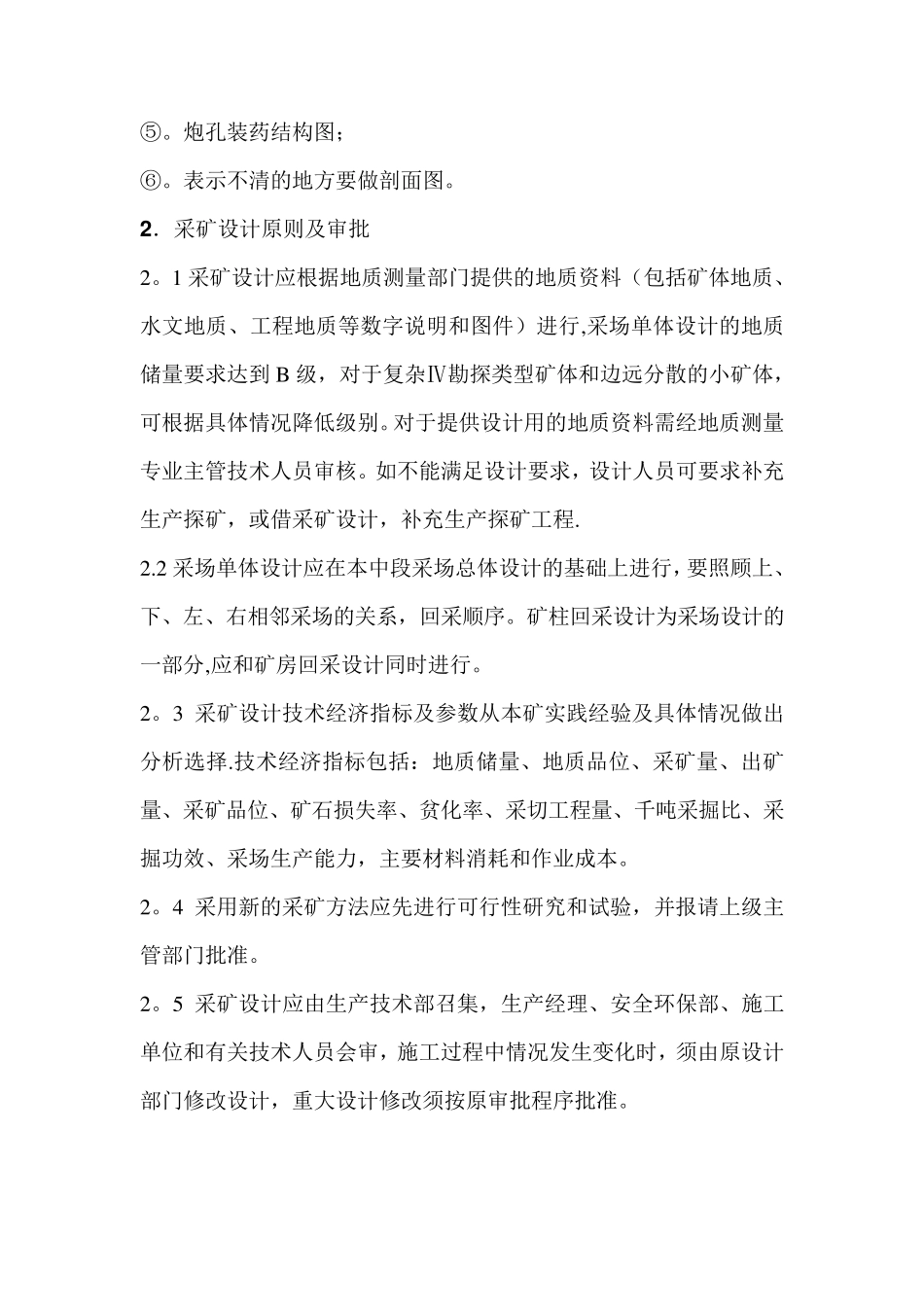

2 中深孔爆破类设计 1
1 中深孔爆破设计说明书内容 ①
地质概况:在采准工程的基础上,对矿块地质情况做补充说明、包括切割层矿体赋存状态的变化情况,矿体品位、厚度、切割层上、下盘围岩状况,主要断裂带及断层的变化情况
采矿技术条件:围岩的稳固性,矿(岩)物理机械性质参数
回采方案:包括回采方案的选择、起爆顺序安排、参数的选择、爆破网络设计方案
技术经济指标及材料消耗:包括采切工程量、可采矿石量、可采金属量、千吨采切比、中深孔台效、矿石损失率、矿石贫化率、大块产出率、炸药单耗、导爆索消耗量、炸药消耗量、普通导爆管数量、非电毫秒延期雷管数量
中深孔爆破时的安全措施
爆破设计必须附有爆破分工说明和大爆破前起爆器材试验单
2 中深孔爆破设计附图 ①
