应力放散及锁定技术交底单位名称:中铁四局金温扩能改造工程铺架项目经理部编号:第页共页工程名称金华至温州铁路扩能改造工程设计文件图号施工部位新建金温线交底日期应力放散及锁定技术交底1
技术要求1、无缝线路锁定轨温尽量控制在30±2℃范围,隧道内、外分别按照下限和上限控制
道岔锁定轨温按照区间线路锁定轨温控制
2、无缝线路锁定时应准确确定并记录锁定轨温,相邻单元轨节锁定轨温之差不应大于 5℃,左右股锁定轨温之差不应大于3℃,同一区间内的单元轨节最高与最低锁定轨温之差不应大于10℃
3、隧道地段无缝线路设计锁定轨温与两端无缝线路的设计锁定轨温一致
当隧道内外无缝线路设计锁定轨温不同时,应保证自隧道口向隧道内延伸200m范围内的无缝线路设计锁定轨温与隧道外区间无缝线路设计锁定轨温一致
4、桥梁地段的无缝线路设计锁定轨温与两端无缝线路的设计锁定轨温一致
5、无缝线路长轨锁定必须在线路起整基本完毕,轨道线路达到初级稳定状态时方可进行
6、线路为一次铺设跨区间无缝线路,无缝线路长轨条贯穿整个区段,并与无缝道岔焊联,不设缓冲区
7、单元轨节左右股焊接接头相错量不应大于100mm
8、单元轨节起止点不应设置在不同轨道结构过渡段及不同线下基础过渡段范围内
9、无缝线路由长轨条组成 (含与正线焊接的无缝道岔) ,长轨条一般由若干单元轨节焊连而成
单元轨节长度根据线路条件、 工点情况和施工工艺等因素综合考虑确定,一般为1000~2000m,最短不小于200m
长度> 1400m的隧道,洞内中间应单独设置单元轨节,长度≤1400m时可不单独设置
10、胶垫应放正无缺损,扣件安装齐全,扣压力符合设计要求

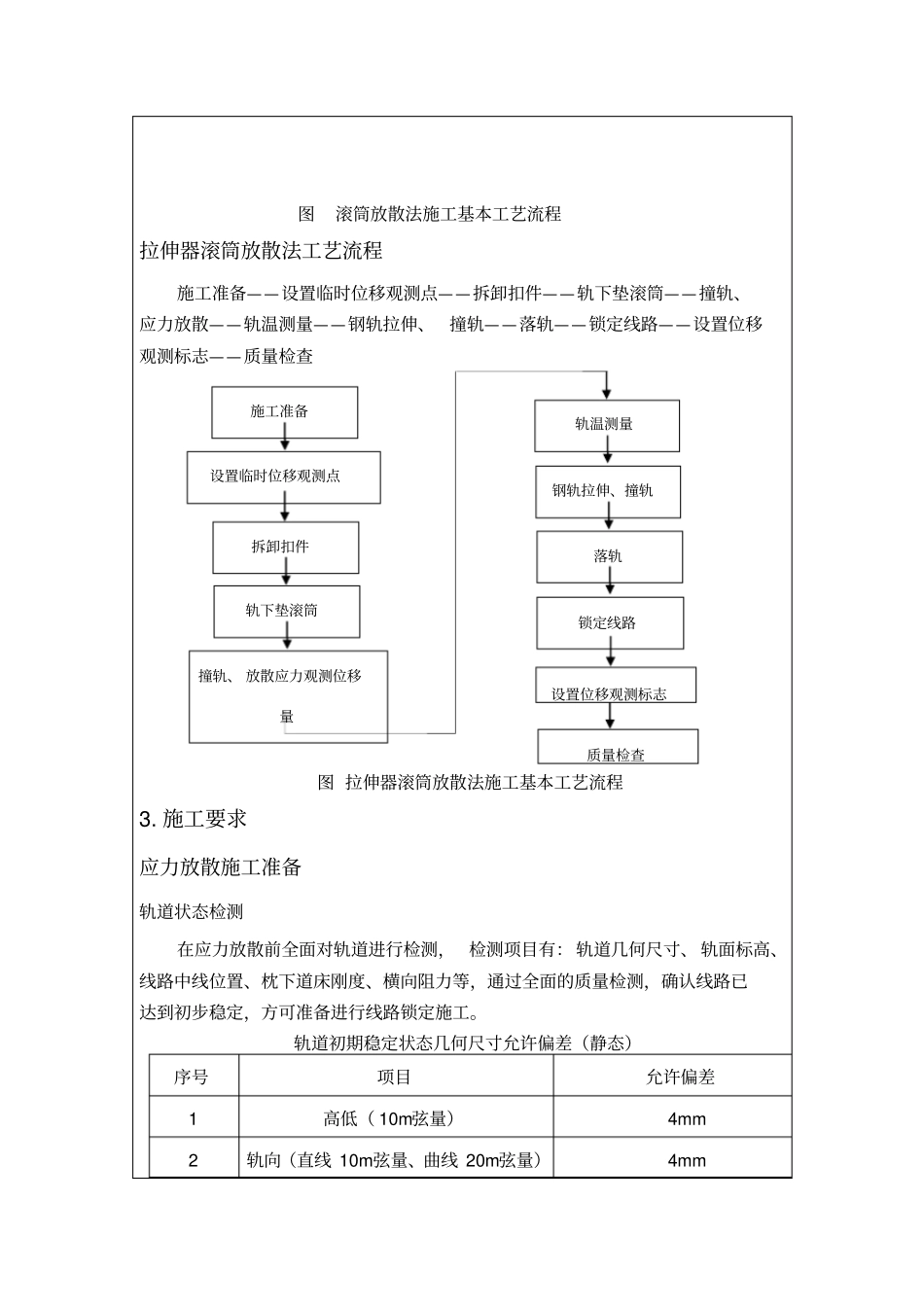

施工程序与工艺流程施工方法简介应力放散施工有两种放散方法: 第一种称为滚筒放散法, 即实际轨温在设计锁定轨温范围内, 放散时在钢轨下加垫滚筒, 利用撞轨器撞击钢轨, 使钢轨自由伸缩,等钢轨
