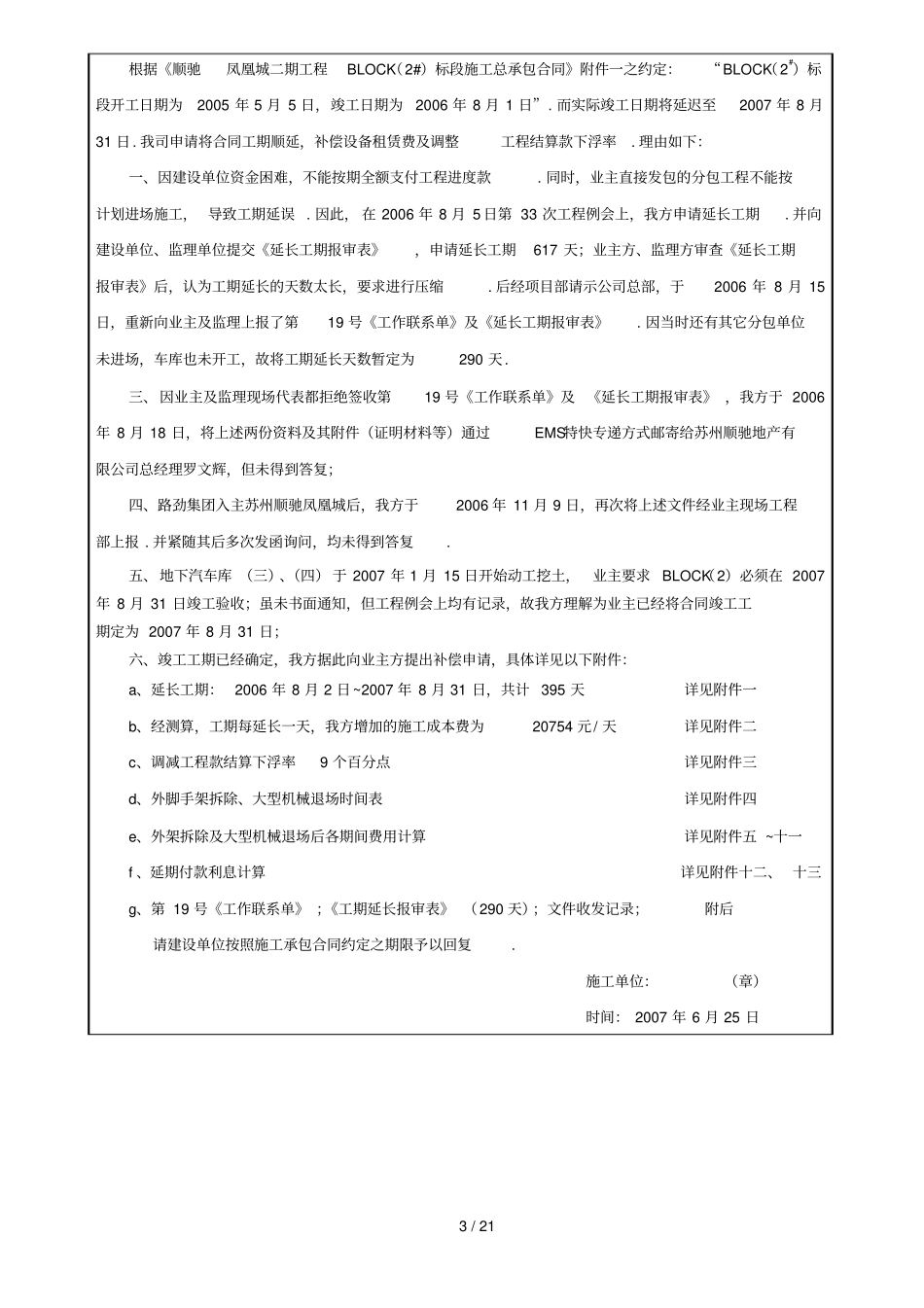

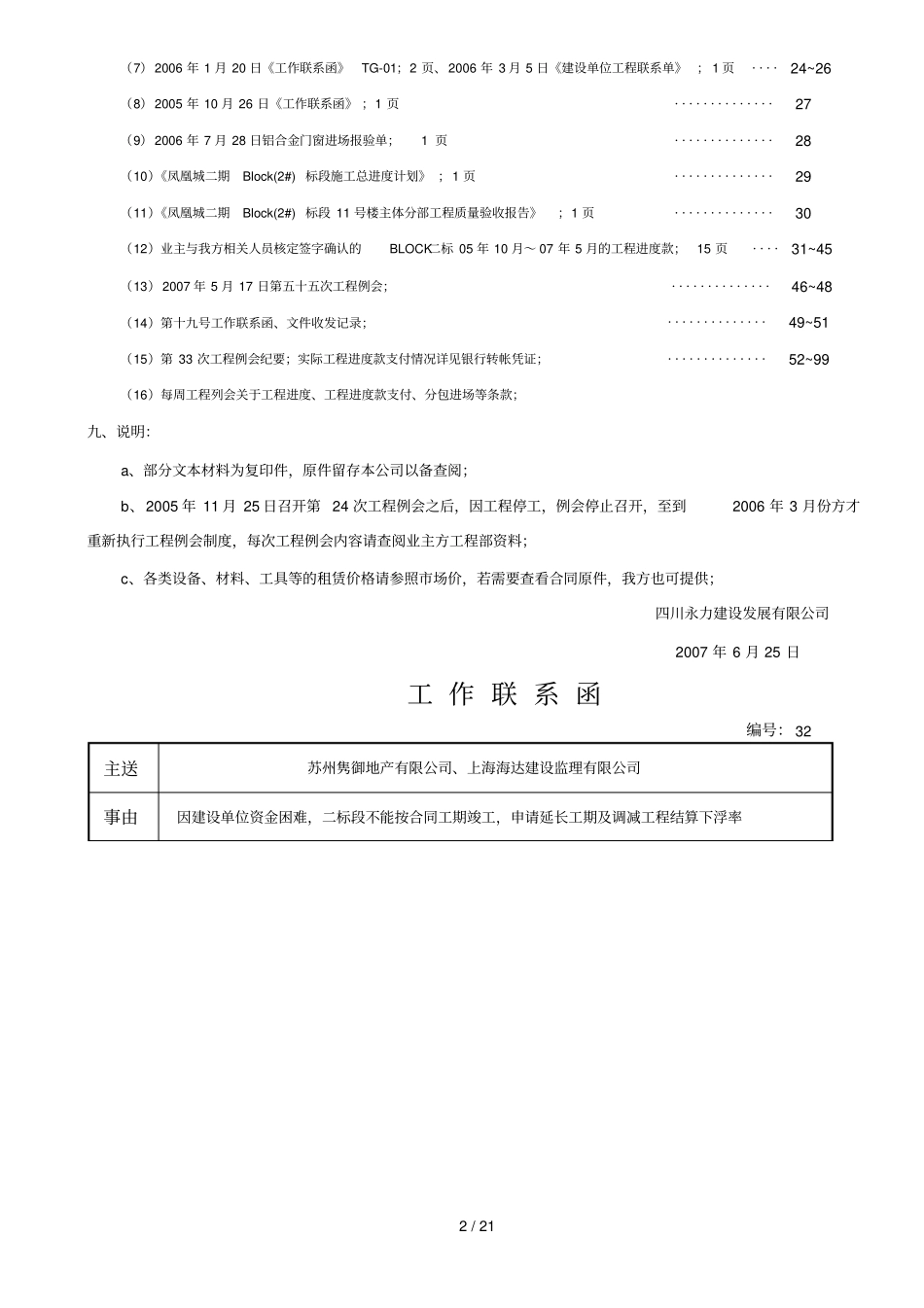

1 / 21 延长工期索赔案例由于业主方资金困难、分包方施工进度缓慢等原因,导致工程不能按照合同约定时间竣工.导致我方施工成本增加,其中:1、工期延长:395 天2、费用增加:750.8270 万元3、申请工程决算时调减9 个下浮率4、请业主方在8 月 15 日前予以确认相关索赔资料附后目录一、工程联系函编号: 32 ‥‥‥‥‥‥‥01 二、延长工期报审表编号:附件一‥‥‥‥‥‥‥02 三、工期每延长一天之成本测算表编号:附件二‥‥‥‥‥‥‥03四、顺驰凤凰城二期工程BLOCK( 2#)标段工程款调减下浮率编号:附件三‥‥‥‥‥‥‥04、05五、外脚手架拆除、大型机械退场时间表编号:附件四‥‥‥‥‥‥‥06六、工期延长之成本测算(分阶段)编号:附件五~附件十一‥‥ 07~13七、欠付工程款之利息计算编号:附件十二、十三‥‥‥14、15八、延长工期报审表的证明材料:(1)合同相关条款‥‥‥‥‥‥‥16(2) 2005 年 9 月 23 日园区建设工程质量安全监督站的《停工通知单》; 1 页‥‥‥‥‥‥‥17(3) 2005 年 9 月 24 日苏州顺驰地产有限公司凤凰城项目部的《工作联系函》;1 页‥‥‥‥‥‥‥18(4) 2005 年 10 月 25 日园区建设工程质量安全监督站的《复工通知书》;1 页‥‥‥‥‥‥‥19(5)王宁、朱成国、监理部于05 年 10 月 31 日核定的《凤凰城BLOCK2施工进度》; 1 页‥‥‥‥‥20(6)第 24 次工程例会纪要;2 页 2005年 11 月 16 日《工作联系函》08;1 页. ‥‥‥‥‥‥21~232 / 21 (7) 2006 年 1 月 20 日《工作联系函》TG-01;2 页、 2006 年 3 月 5 日《建设单位工程联系单》 ; 1 页‥‥ 24~26(8) 2005 年 10 月 26 日《工作联系函》 ;1 页‥‥‥‥‥‥‥27(9) 2006 年 7 月 28 日铝合金门窗进场报验单; 1 页‥‥‥‥‥‥‥28(10)《凤凰城二期Block(2#) 标段施工总进度计划》 ; 1 页‥‥‥‥‥‥‥29(11)《凤凰城二期Block(2#) 标段 11 号楼主体分部工程质量验收报告》;1 页‥‥‥‥‥‥‥30(12)业主与我方相关人员核定签字确认的BLOCK二标 05 年 10 月~ 07 年 5 月的工程进度款;15 页‥‥ 31~45(13) 2007 年 5 月 17 日第五十五次工程例会;‥‥‥‥‥‥‥46~48(14)第十九号工作联系函、文件收发记录;‥‥‥‥‥‥‥49~51(15)第 33 次工程例会纪要;实际工程进度款支付情况详见银行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

延长工期索赔案例

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
