仅供参考 [整理 ] 第 1 页 共 21 页安全管理文书建筑工程冬季安全施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 21 页建筑工程冬季安全施工方案一、工程概况本工程由 B238#、B239#、B42#、B243#、B245#、物业三等六栋住宅楼组成;本工程位于绿地世纪城二期北面,民祥园路以东
二、冬期施工起始日期根据《建筑工程冬期施工规程》 (JGJ104-97)的规定,室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工;当室外日平均气温连续5天稳定高于 5℃时解除冬期施工; 徐州地区为当年的11 月中旬至第二年的二月底,具体按当天天气预报气温为准
三、冬期施工技术准备原则1) 确保工程质量
2) 冬期施工过程中,做到安全生产;工程项目的施工要连续进行
3) 制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理
4) 应考虑所需的热源和材料有可靠的来源,减少能源消耗
5) 力求施工点少,施工速度快,缩短工期
6) 凡是没有冬期施工方案(措施) ,或者冬期施工准备工作未做好的工程项目,不得强行进行冬期施工
7) 必须制定行之有效的冬期施工管理措施
四、冬期施工方案的编制1、冬期施工方案的编制前的准备工作1) 进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工作量、冬期施工部位及其技术要求
2) 进入冬期施工的工程项目, 应全面进行图纸复查
如不适合冬期仅供参考 [整理 ] 第 3 页 共 21 页施工要求的工程项目(或部位) ,应及时向建设单位及设计单位提出修改设计要求
3) 根据冬期施工技术要求,掌握资源供应情况

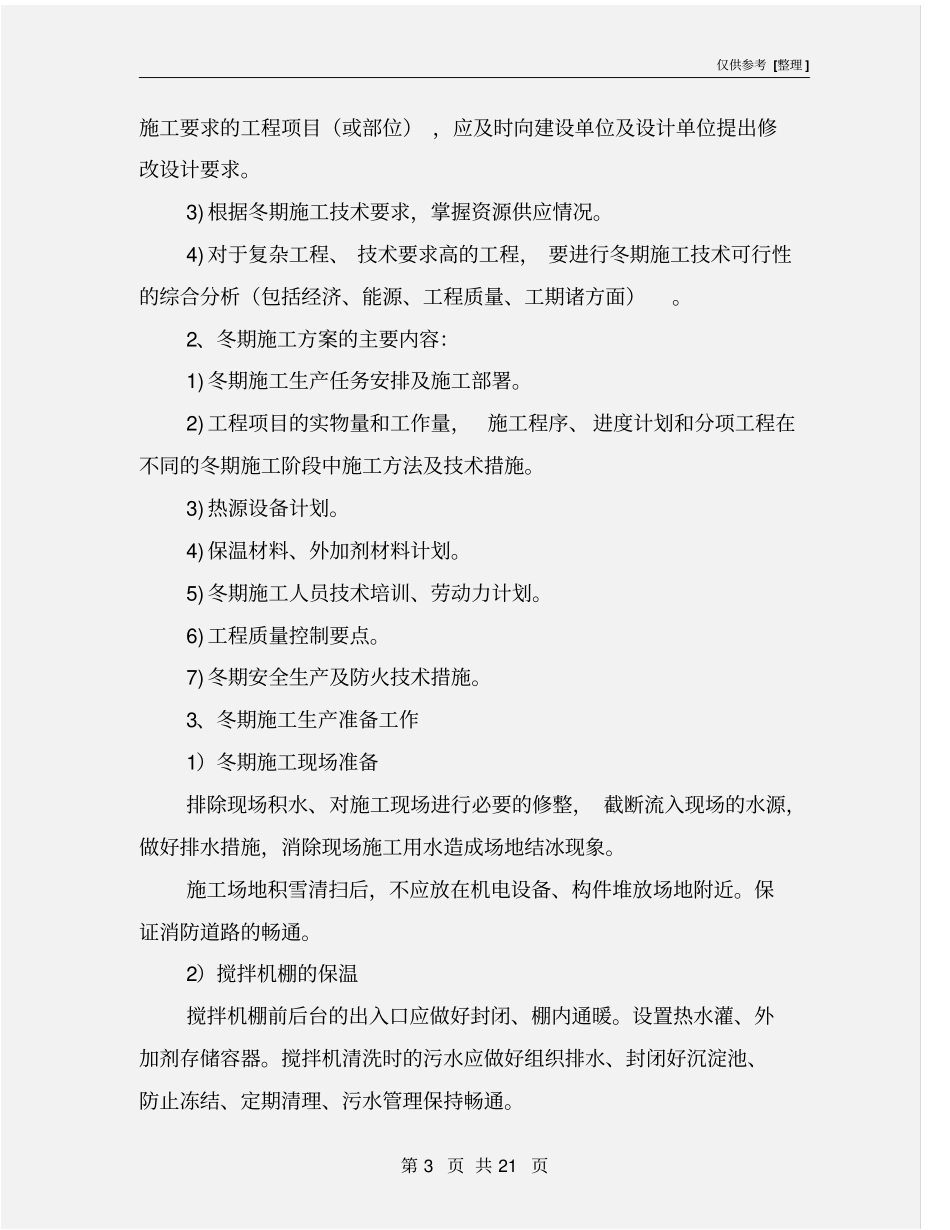

4) 对于复杂工程、 技术要求高的工程, 要进行冬期施工技术可行性的综合分析(包括经济、能源、工程
