下载后可任意编辑航天城中心广场 1#楼雨季施工方案西安市属暖温带半干旱或半湿润大陆季风性气候,冬夏季节长,春秋季节短,春季干旱,夏季炎热,秋季潮湿多雨,根据西安市气象资料,一般确定 6 月 1 日—10 月 1 日为雨季施工阶段
根据本工程进度计划安排,雨期主要进行测量工程、地下室防水工程、钢筋工程、模板工程、混凝土工程、回填土工程、砌体工程、脚手架工程、机电安装工程的施工,为保证雨期施工安全和工程质量编制本方案

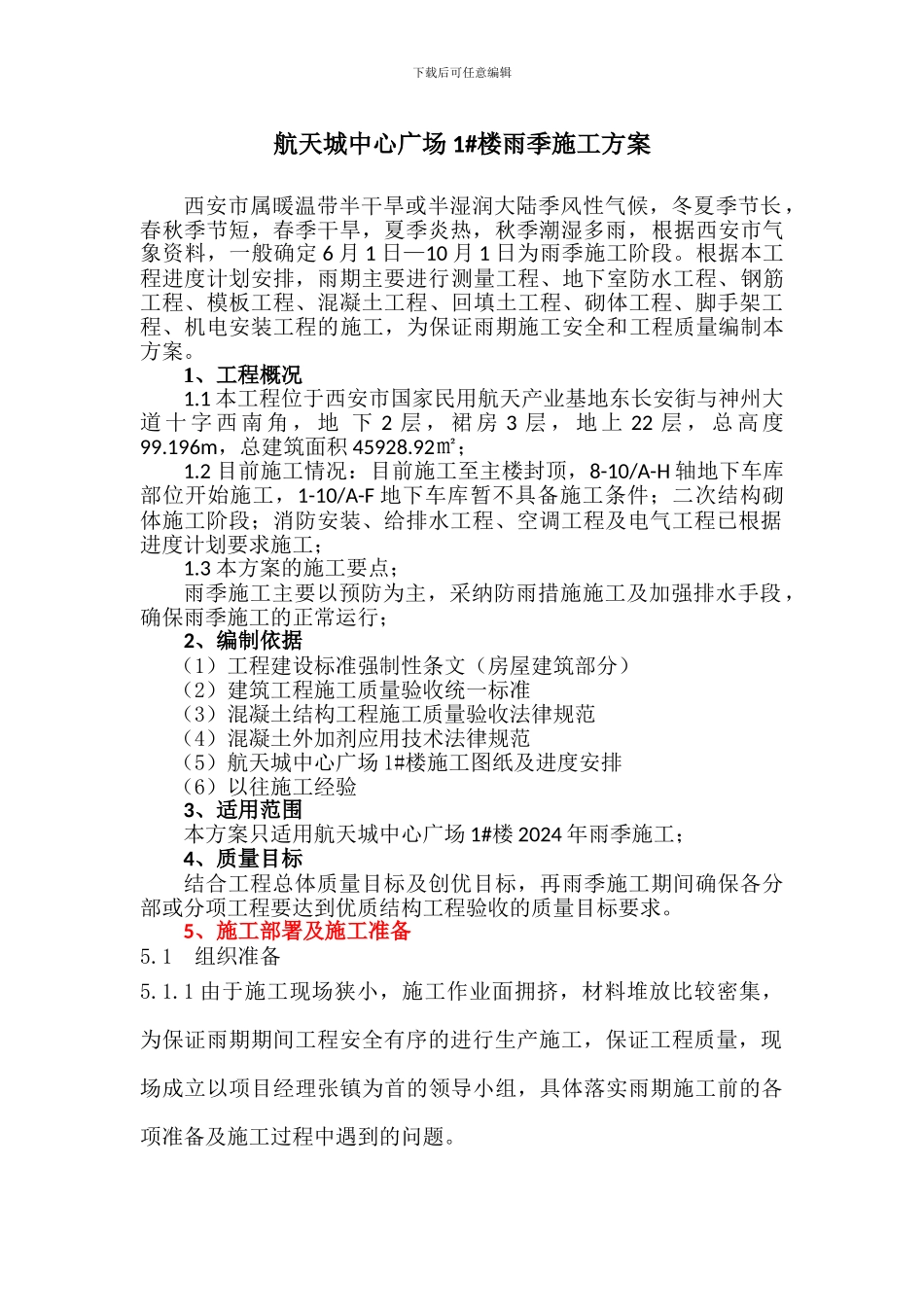

1、工程概况1
1 本工程位于西安市国家民用航天产业基地东长安街与神州大道 十 字 西 南 角 , 地 下 2 层 , 裙 房 3 层 , 地 上 22 层 , 总 高 度99
196m,总建筑面积 45928
2 目前施工情况:目前施工至主楼封顶,8-10/A-H 轴地下车库部位开始施工,1-10/A-F 地下车库暂不具备施工条件;二次结构砌体施工阶段;消防安装、给排水工程、空调工程及电气工程已根据进度计划要求施工;1
3 本方案的施工要点;雨季施工主要以预防为主,采纳防雨措施施工及加强排水手段,确保雨季施工的正常运行;2、编制依据(1)工程建设标准强制性条文(房屋建筑部分)(2)建筑工程施工质量验收统一标准(3)混凝土结构工程施工质量验收法律规范(4)混凝土外加剂应用技术法律规范(5)航天城中心广场 1#楼施工图纸及进度安排(6)以往施工经验3、适用范围本方案只适用航天城中心广场 1#楼 2024 年雨季施工;4、质量目标结合工程总体质量目标及创优目标,再雨季施工期间确保各分部或分项工程要达到优质结构工程验收的质量目标要求
5、施工部署及施工准备5

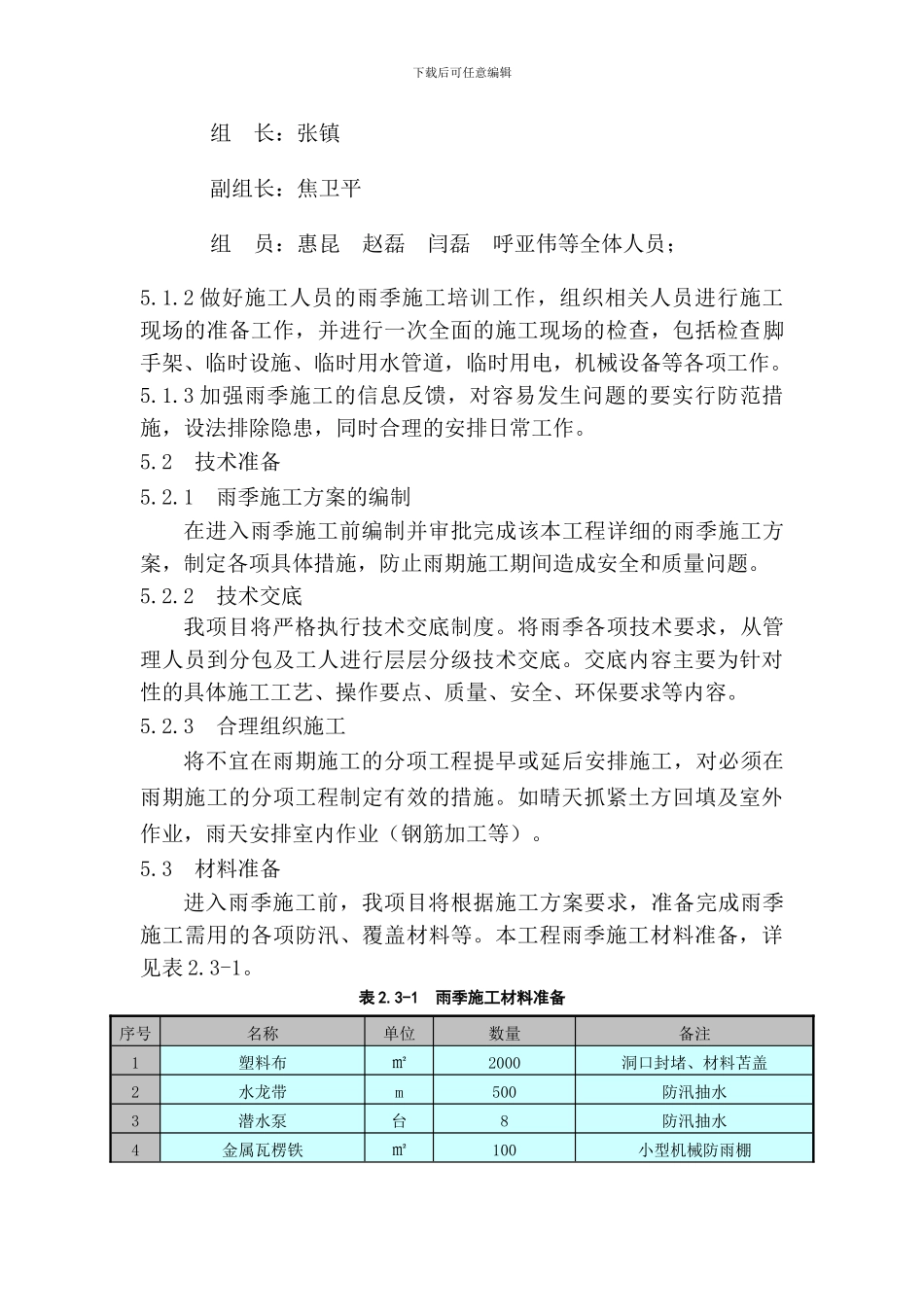

1 组织准备5
1 由于施工现场狭小,施工作业面拥挤,材料堆放比较密集,为保证雨期期间工程安全有序的进行生产施工,保证工程质量,现场成立以项目经理张镇为首的领导小组,具体落实雨期施工前的各项准备及施
