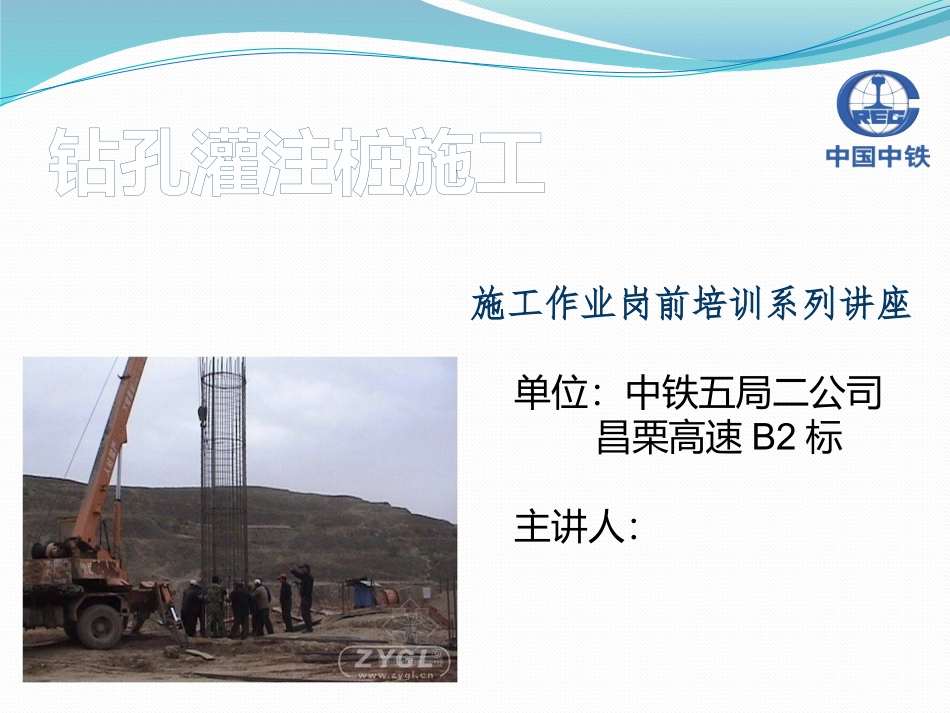

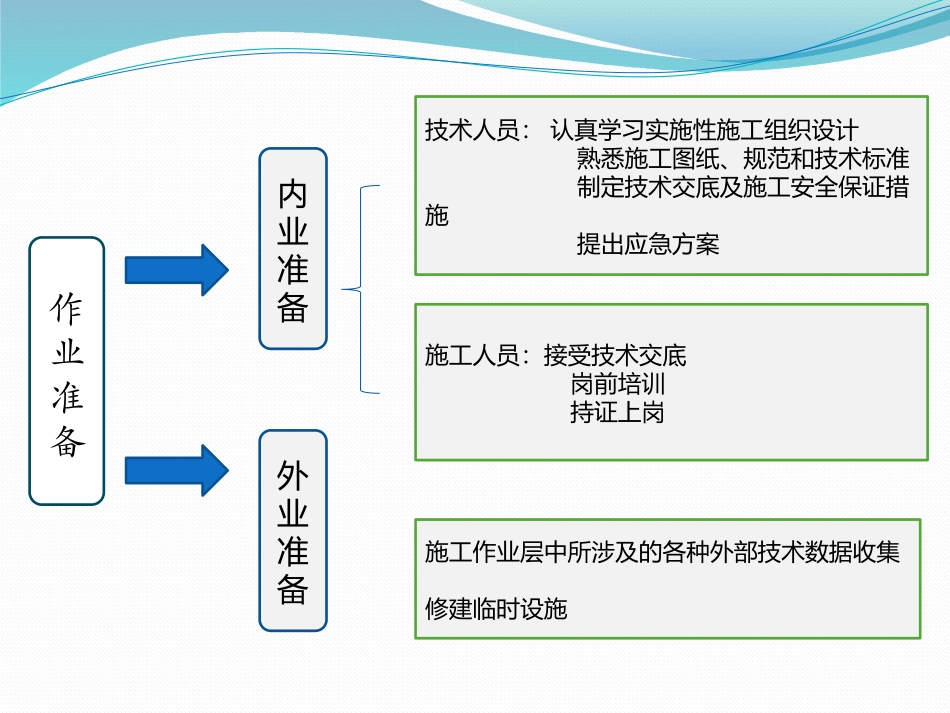

钻孔灌注桩施工单位:中铁五局二公司昌栗高速B2标主讲人:施工作业岗前培训系列讲座目录作业准备作业准备内业准备外业准备技术人员:认真学习实施性施工组织设计熟悉施工图纸、规范和技术标准制定技术交底及施工安全保证措施提出应急方案施工人员:接受技术交底岗前培训持证上岗施工作业层中所涉及的各种外部技术数据收集修建临时设施技术要求1、桩深达到设计要求后,必须检查桩径、垂直度、泥浆比重等指标,做好记录,合格后进行清孔换浆
2、按设计图纸及及规范要求进行钢筋笼制作,并按设计要求设计垫块
3、混凝土灌注要及时进行,灌注混凝土前沉碴厚度必须满足设计要求
施工工艺流程图钻孔施工前准备工作测量确定钻孔桩位:按照控制网及桥墩设计坐标,用全站仪精确放出桩位,同时布设稳固十字护桩,以便经常检查钻孔偏位情况,经复核无误后方可进行孔桩施工
钻孔施工前准备工作场地平整及机械安装1)钻孔场地在旱地时,应清除杂物、换除软土、平整压实,场地位于陡坡时,可用枕木、型钢等搭设工作平台
2)在浅水中,宜用筑岛法施工,岛顶面高出施工水位1
0米左右,筑岛面积应按钻孔方法、钻机大小等要求决定
3)在深水或淤泥较厚时,可搭设工作平台进行施工
平台须坚固稳定,能支承钻机和完成钻孔作业
4)制浆池、沉淀池和泥浆池,应在计划施工场地或工作平台时一并考虑
钻孔施工前准备工作埋设护筒1)钻孔前应设置坚固、不漏水的钢护筒2)护筒埋设时应使护筒平面位置中心与桩设计中心一致,中心偏差不得大于5cm,倾斜度偏差不大于1%
冲击钻孔灌注桩施工视频钻孔异常处理1)钻孔中发生坍孔后,应查明原因和位置,进行分析处理
坍孔不严重者,可加大泥浆比重继续钻进;严重者回填重钻
2)出现流砂现象后,应增大泥浆比重,提高孔内压力或用黏土作成大泥块或泥砖投下
3)弯孔不严重时,可重新调整钻机或卡杆孔继续钻
发生严重弯孔、梅花孔、探头石时,应回填修孔,必要时反复几次修
