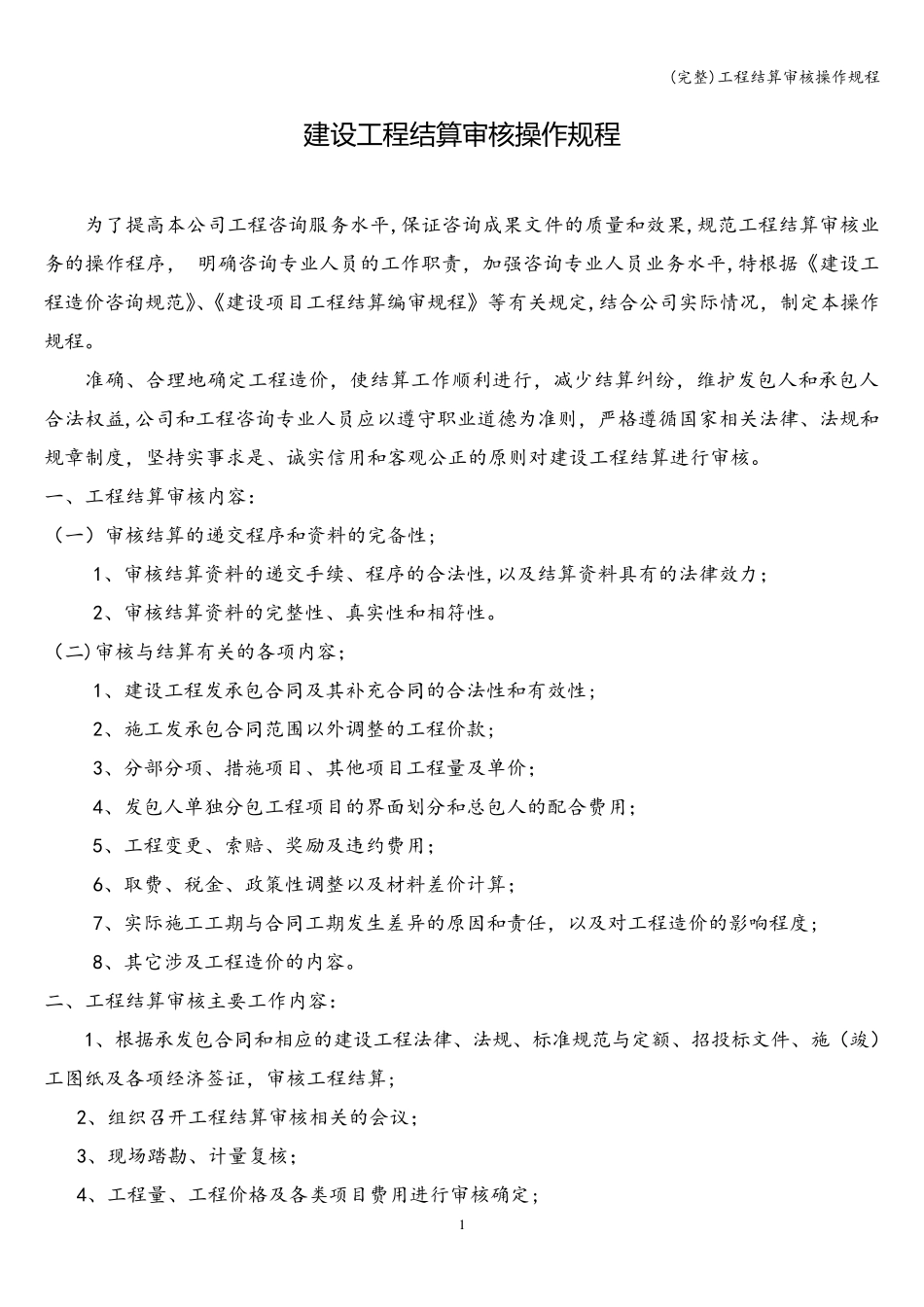

(完整)工程结算审核操作规程 1 建 设 工 程 结 算 审 核 操 作规程 为了提高本公司工程咨询服务水平,保证咨询成果文件的质量和效果,规范工程结算审核业务的操作程序, 明确咨询专业人员的工作职责,加强咨询专业人员业务水平,特根据《建设工程造价咨询规范》、《建设项目工程结算编审规程》等有关规定,结合公司实际情况,制定本操作规程
准确、合理地确定工程造价,使结算工作顺利进行,减少结算纠纷,维护发包人和承包人合法权益,公司和工程咨询专业人员应以遵守职业道德为准则,严格遵循国家相关法律、法规和规章制度,坚持实事求是、诚实信用和客观公正的原则对建设工程结算进行审核

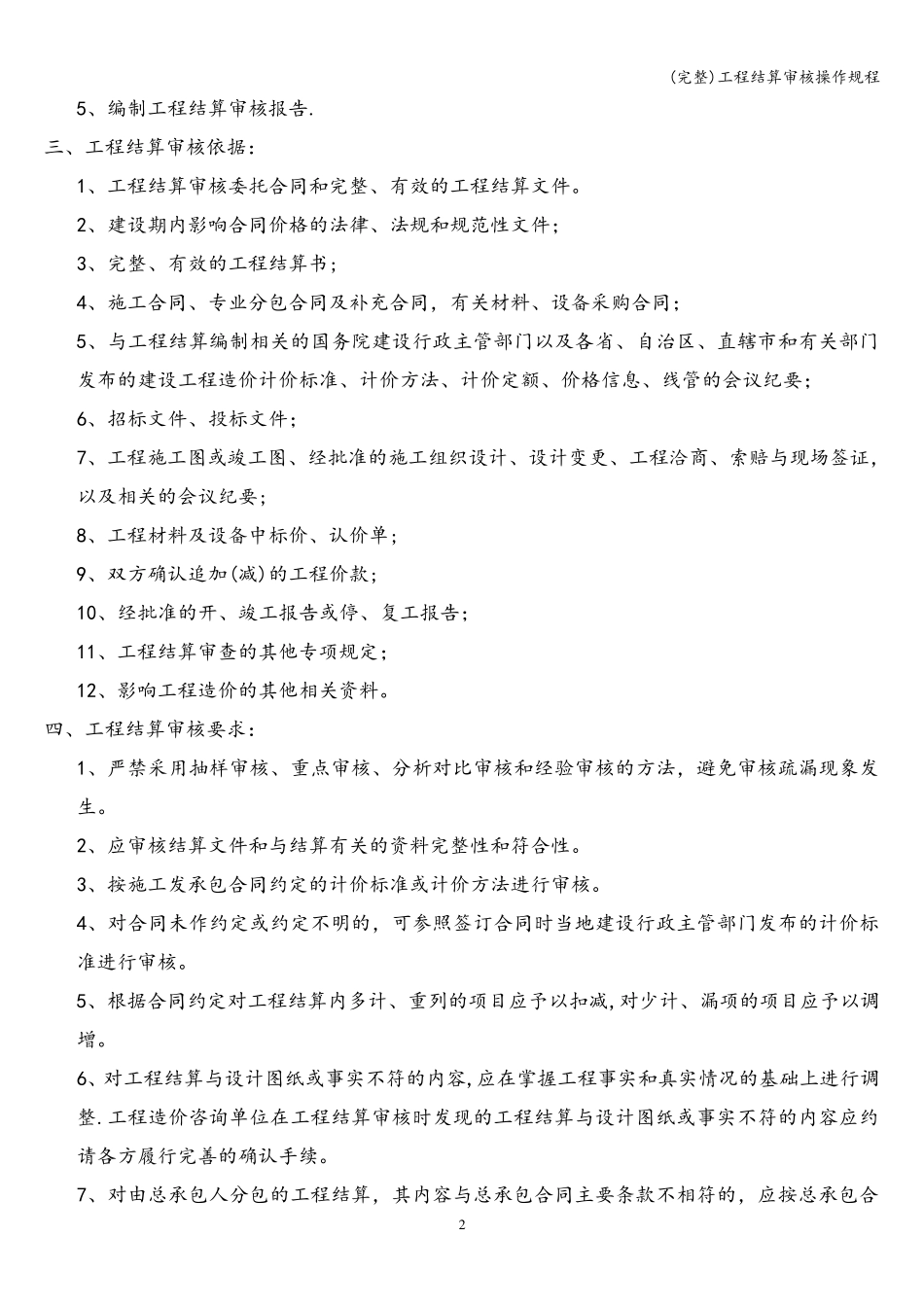

一、工程结算审核内容: (一)审核结算的递交程序和资料的完备性; 1、审核结算资料的递交手续、程序的合法性,以及结算资料具有的法律效力; 2、审核结算资料的完整性、真实性和相符性
(二)审核与结算有关的各项内容; 1、建设工程发承包合同及其补充合同的合法性和有效性; 2、施工发承包合同范围以外调整的工程价款; 3、分部分项、措施项目、其他项目工程量及单价; 4、发包人单独分包工程项目的界面 划 分和总 包人的配 合费 用; 5、工程变 更 、索 赔 、奖 励 及违 约 费 用; 6、取 费 、税 金 、政 策 性调整以及材 料差 价计 算; 7、实际施工工期 与合同工期 发生 差 异 的原因 和责任 ,以及对工程造价的影 响 程度; 8、其它 涉 及工程造价的内容
二、工程结算审核主 要 工作内容: 1、根据承发包合同和相应的建设工程法律、法规、标 准规范与定额 、招 投 标 文件、施(竣 )工图 纸 及各项经 济 签 证,审核工程结算; 2、组 织 召 开 工程结算审核相关的会 议 ; 3、现 场 踏 勘 、计 量复 核; 4、工程量、工程价格及各类 项目费 用进行审核确定; (完整)工程结算审核操作规程
