唐山金马房地产开发有限公司 工程结算流程 1 、工程竣工验收合格,双方签署竣工验收报告,施工单位向工程部递交《工程结算申请表》及结算书
工程结算申请表需工程经理和总经理签字转预算合约部
2 、施工单位向预算合约部提供完整的竣工图、设计变更单、工程量签证单、材料价格认定单等结算资料
3 、预算合约部预算员收到以上资料后,需对资料进行审核,看是否符合公司签证要求和定额计算有关规定要求,不符合要求退回施工单位重新整理
4 、预算合约部根据结算资料及合同进行造价测算核实,将核实结果与工程经理和总经理沟通后转施工单位,施工单位确认或提出修改意见,双方达成一致意见后按公司结算流程上报审批,审批完毕,预算合约部出核定单(内控)、结算单,双方签字盖章生效
5 、工程结算单一式四份原件,预算合约、工程、财务、施工单位分别保存

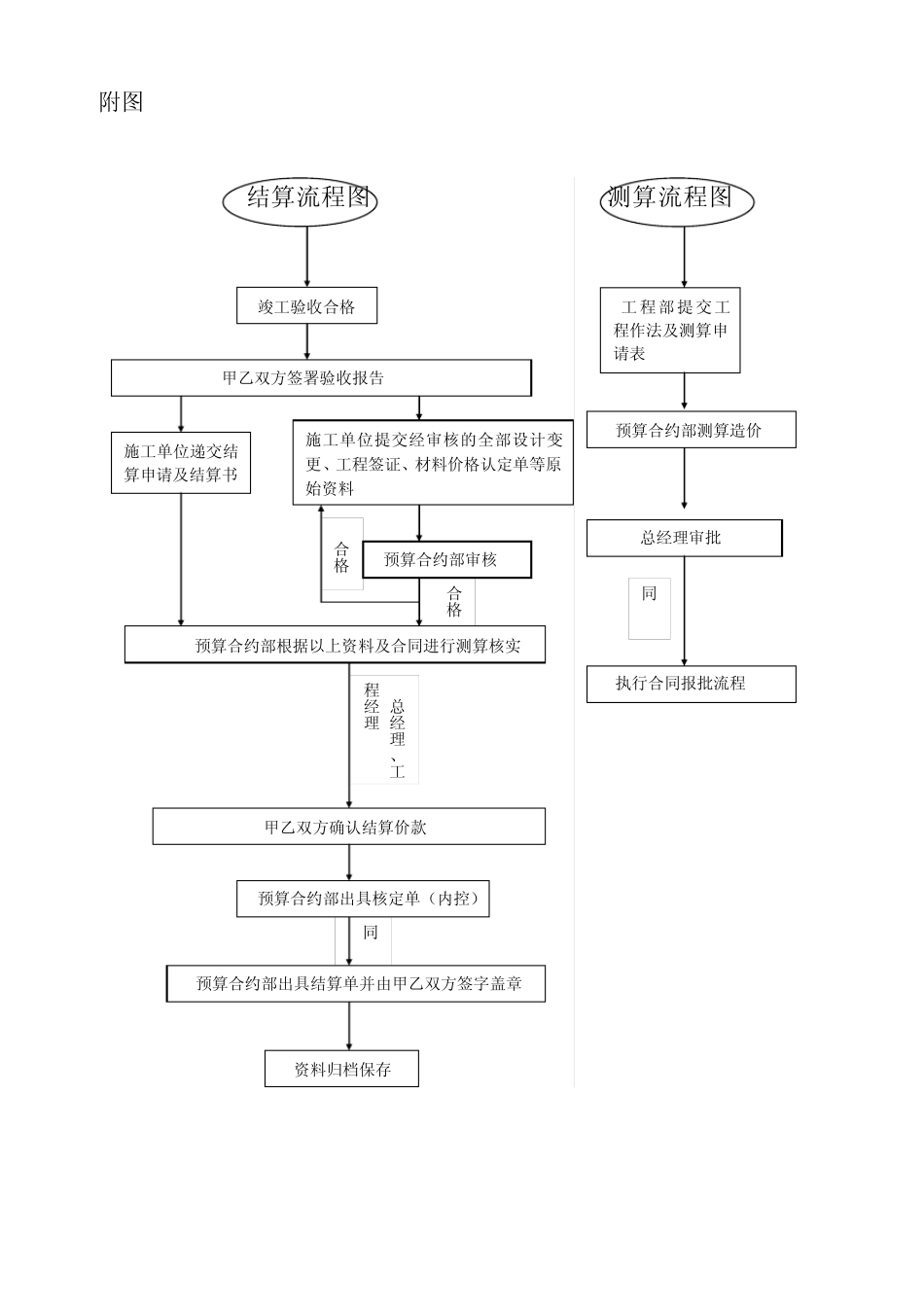

不合格 同意 同意 合格 与总经理、工程经理沟通 附图 结算流程图 测算流程图 甲乙双方确认结算价款 预算合约部出具核定单(内控) 预算合约部根据以上资料及合同进行测算核实 施工单位提交经审核的全部设计变更、工程签证、材料价格认定单等原始资料 预算合约部出具结算单并由甲乙双方签字盖章 资料归档保存 施工单位递交结算申请及结算书 甲乙双方签署验收报告 竣工验收合格 工程部提交工程作法及测算申请表 预算合约部测算造价 总经理审批 执行合同报批流程 预算合约部审核 工程结算申请表 编 号: 工程名称 执行合同名称 合同编号 验收时间 验收结论 合格 唐山金马房地产开发有限公司: 我公司承建的 工程,已经通过竣工验收,所有结算资料齐全,现申请进行结算
附件:1、工程验收报告单(含监理正式表格) 2、结算资料(包括竣工图纸、技术资料、工程签证单、材料认价单等) 3、施工单位预算书 4、其他附件 施工单位: (盖章) 项目经理:(签字) 建设单位意见 主管工程师意见:
