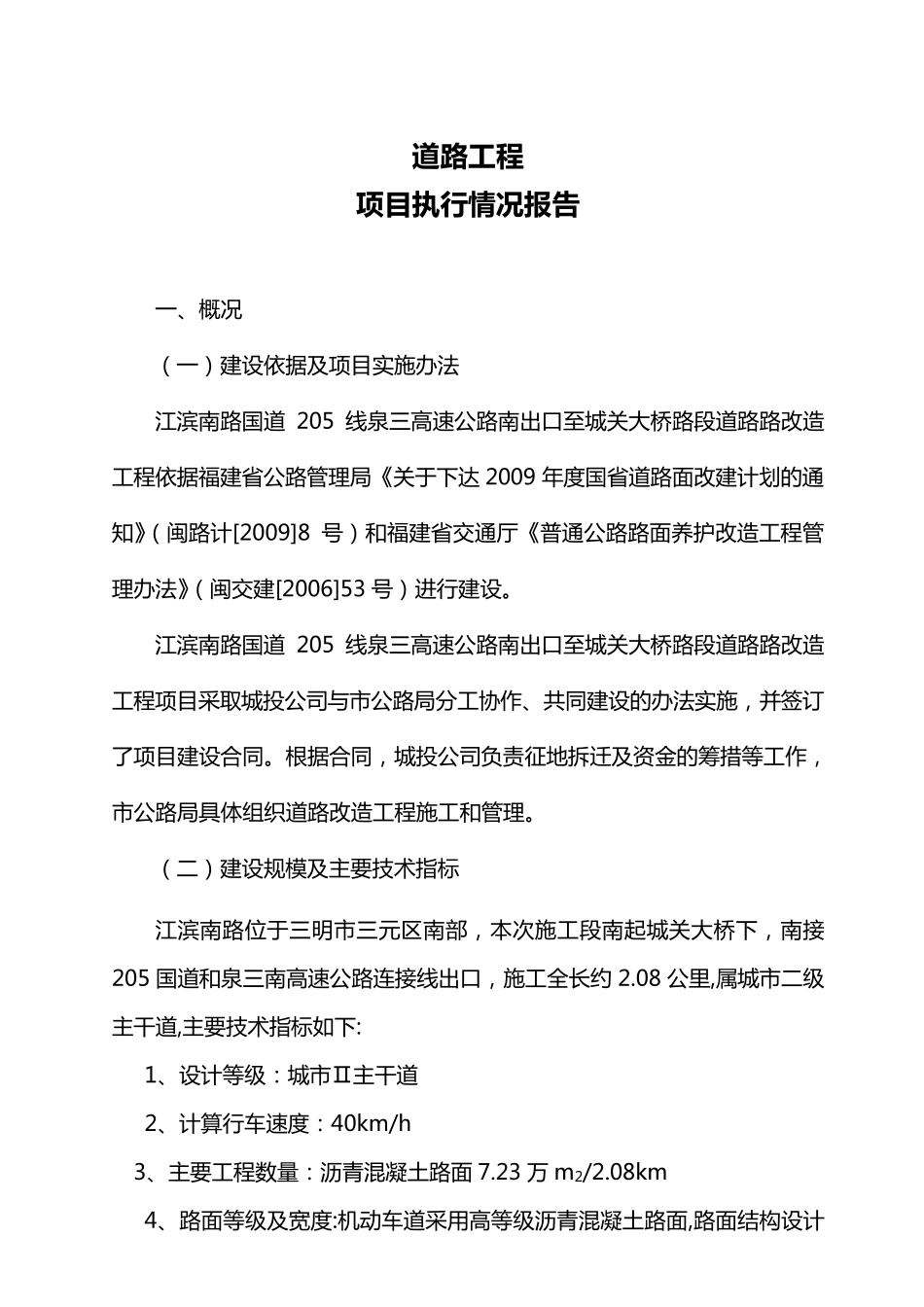

道 路 工 程 项 目 执 行 情 况 报 告 工 程 名 称 : 工 程 建 设 单 位: 日 期: 2011 年 11 月 28 日 道 路 工 程 项 目 执 行 情 况报告 一、概况 (一)建设依据及项目实施办法 江滨南路国道 205 线泉三高速公路南出口至城关大桥路段道路路改造工程依据福建省公路管理局《关于下达 2009 年度国省道路面改建计划的通知》(闽路计[2009]8 号)和福建省交通厅《普通公路路面养护改造工程管理办法》(闽交建[2006]53 号)进行建设。 江滨南路国道 205 线泉三高速公路南出口至城关大桥路段道路路改造工程项目采取城投公司与市公路局分工协作、共同建设的办法实施,并签订了项目建设合同。根据合同,城投公司负责征地拆迁及资金的筹措等工作,市公路局具体组织道路改造工程施工和管理。 (二)建设规模及主要技术指标 江滨南路位于三明市三元区南部,本次施工段南起城关大桥下,南接205 国道和泉三南高速公路连接线出口,施工全长约 2.08 公里,属城市二级主干 道,主要技术指标如 下: 1、设计等级: 城市Ⅱ主干 道 2、计算行车速度: 40km/h 3、主要工程数量: 沥青混凝土路面 7.23 万 m2/2.08km 4、路面等级及宽度:机动车道采用高等级沥青混凝土路面,路面结构设计使 用 年 限 期 15 年 ,路 面 红 线 宽 度 为 33 米 ,路 面 结 构 及 宽 度 如 下 图 所 示 : 说 明 : 1 、 福 州 大 学 土 木 建 筑 设 计 院 车 行 道 路 面 结 构 设 计 图 用 于K0+000---K0+560、K1+547.957---K2+128.9775 地段。 2 、 福 州 市 规 划 设 计 研 究 院 车 行 道 路面结构设 计 图用于K0+560---K1+547.957 地段。 (三)工程进度 本工程于 2009 年 12 月 5 日开工,原定工期 三个月,因受设计图 纸总体变更的影响(台江接线 处平交变更为 下 穿)及 征地拆迁的影响,该项目于2011 年 2 月完工。 ( 四 ) 主 要 参 建 单 位 建 设 单 位 : 三 明 市 公 路 局 设 计 单 位 : 福 州 大 学 土 木 建 筑 设 计 研 究 院 、福 州 市 规划设 计 研 究 院 施工单 位 : 三 明 昌盛公 路 工程有限公 司 监理单 位 : 福 建 闽华洋监理建 设 监理有限公 司 二、建 设 管理情况 本工程办理了建 筑 工程规划许可证、施工图的...
