现浇隔层施工详细步骤现浇隔层施工详细步骤现浇楼板最关键的步骤就是植筋,选择好的植筋胶,开孔的深度,洞孔的干净度,植筋的深度是植筋质量好坏的关键,本着专业的态度施工,我们对自己的植筋工艺非常有信心,将钢筋植入混凝土结构,相当于结构体加上了预埋钢构件
对植筋后的钢筋抗拔试验表明,对不同强度等级的混凝土满足植筋深度要求以后,可以将钢筋拔断
植筋用粘结材料抗腐蚀、耐老化、粘结强度远大于混凝土强度,且固化速度快,能使植入钢筋尽早承受外力作用
现浇隔层具体步骤(参加搜房网,直筋隔层,户数多了可降低施工隔层成本)1、测量确定层高后墙体开槽
高度 8 公分,深度 6 公分
要求槽体整齐不能有毛刺
2、安装模板
支撑要多,不能凹凸
10 平方以上中间要提高 1%的高度

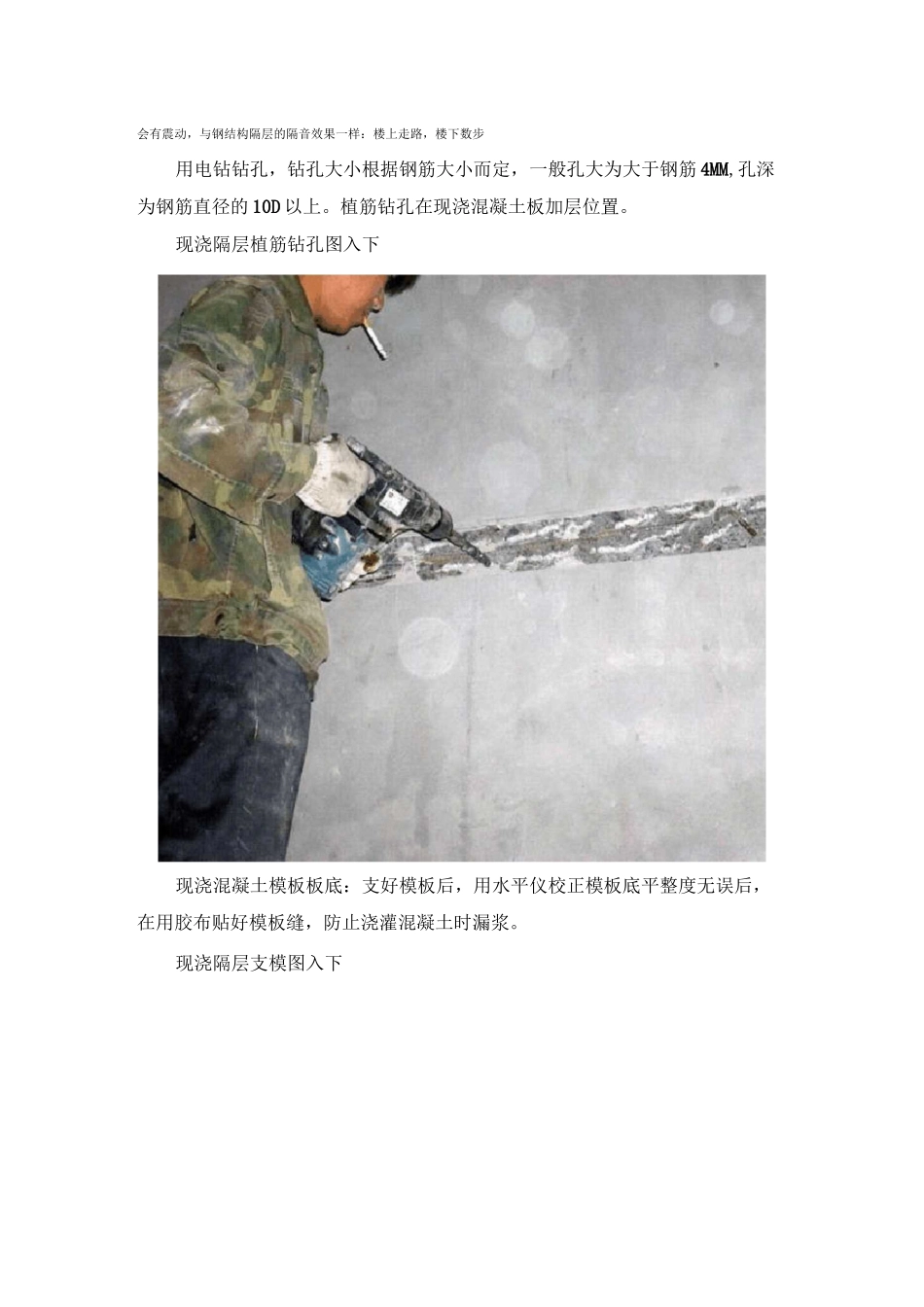

3、槽体打眼
每间隔 12 公分打 14 的电锤眼 8 公分,打好后用水冲洗干净
打上植筋胶(一种钢筋与混凝土粘合剂,能把钢筋与混凝土强力粘合在一起)观澜有预埋铁件,可不用植筋术,直接焊接
4、绑扎钢筋:长钢筋 14 号,短钢筋 12 号,要双层
小挑梁钢筋 16 号,大挑梁钢筋 20 号,大于 10 平方要加强钢筋,20 平方以上最好加横梁
楼梯都要加横梁
(要考虑布线管,以便于将来做电线排线)5、浇灌混凝土:要保证水泥质量,石子要冲洗干净,尽量用粗黄沙
面积达到35 平方面积的尽量用成品混凝土
6、振实混凝土:振动棒平板震动,使表面振平
成品后的现浇面的厚度不得低于 10 公分
摄氏 20 度以上,每天都要浇水保养,8 天后拆模板
零下 15 度以下两天浇水保养一次,15 天后可以折模板
这样,现浇面与原墙成为一体,承重每平方 300 公斤
现浇的好处:1
少占用楼层空间
楼梯也可以浇筑
浇筑的楼梯,走起来踏实
现成买的楼梯,看似轻便,走起来会有震动,与钢结构隔层的隔音效果一样:楼上走路,楼下数步用电钻钻孔
