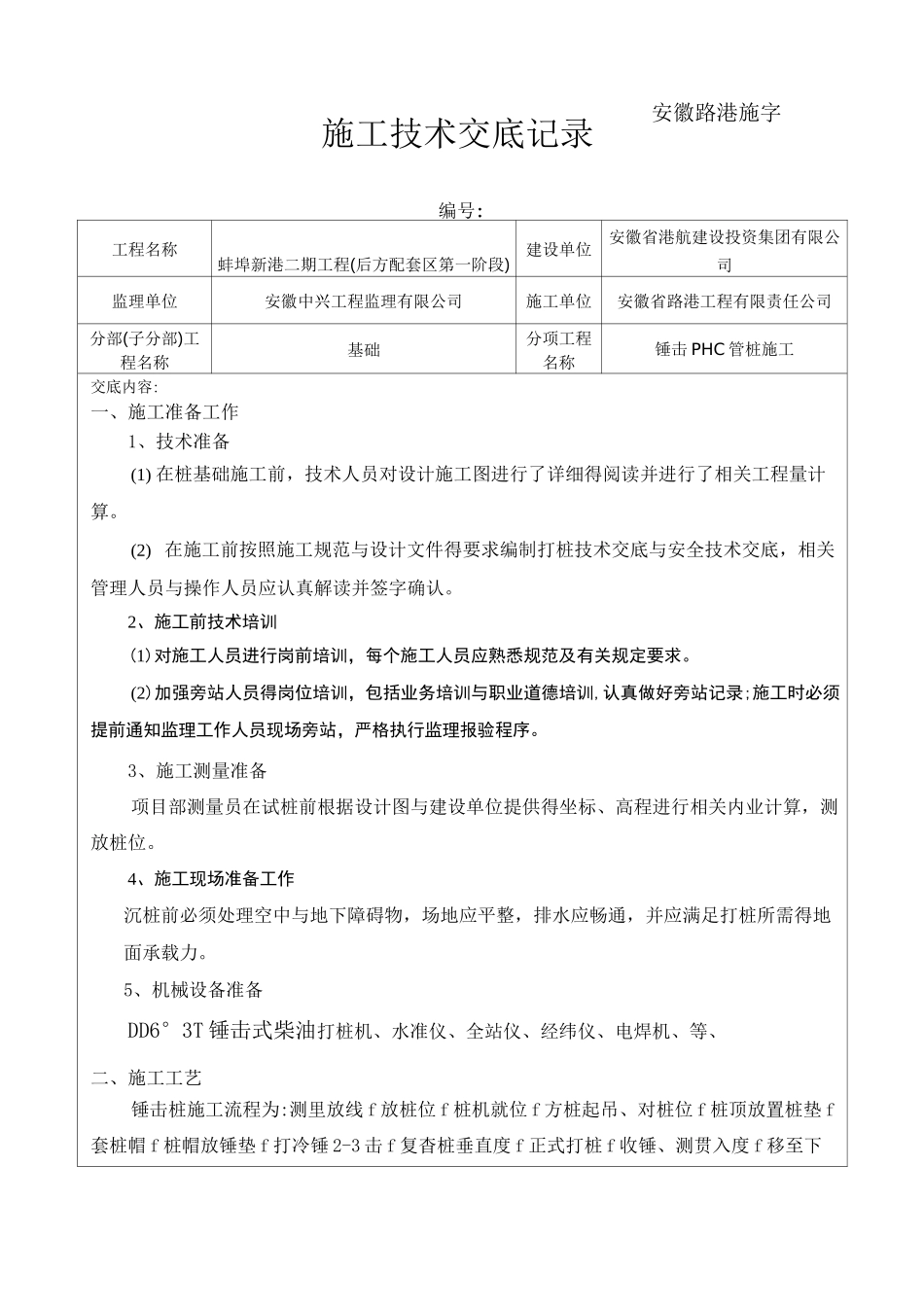

编号:工程名称蚌埠新港二期工程(后方配套区第一阶段)建设单位安徽省港航建设投资集团有限公司监理单位安徽中兴工程监理有限公司施工单位安徽省路港工程有限责任公司分部(子分部)工程名称基础分项工程名称锤击 PHC 管桩施工交底内容:一、施工准备工作1、技术准备(1) 在桩基础施工前,技术人员对设计施工图进行了详细得阅读并进行了相关工程量计算
(2) 在施工前按照施工规范与设计文件得要求编制打桩技术交底与安全技术交底,相关管理人员与操作人员应认真解读并签字确认
2、施工前技术培训(1)对施工人员进行岗前培训,每个施工人员应熟悉规范及有关规定要求
(2)加强旁站人员得岗位培训,包括业务培训与职业道德培训,认真做好旁站记录;施工时必须提前通知监理工作人员现场旁站,严格执行监理报验程序
3、施工测量准备项目部测量员在试桩前根据设计图与建设单位提供得坐标、高程进行相关内业计算,测放桩位
4、施工现场准备工作沉桩前必须处理空中与地下障碍物,场地应平整,排水应畅通,并应满足打桩所需得地面承载力

5、机械设备准备DD6°3T 锤击式柴油打桩机、水准仪、全站仪、经纬仪、电焊机、等、二、施工工艺锤击桩施工流程为:测里放线 f 放桩位 f 桩机就位 f 方桩起吊、对桩位 f 桩顶放置桩垫 f套桩帽 f 桩帽放锤垫 f 打冷锤 2-3 击 f 复杳桩垂直度 f 正式打桩 f 收锤、测贯入度 f 移至下施工技术交底记录安徽路港施字一根桩
1、锤击沉桩施工流程得主要环节得实施方法(1)测量放线定桩位测量放线必须严格把关,反复校核,务求不出任何差错、首先要根据设计图纸进行计算,对建设单位提供得水准点与控制点进行校对,在图纸上标明
然后利用全站仪进行精确测量放线,复核基准水准点与控制点,并根据施工现场得具体情况定出控制网,并将复核结果与自己设立得控制网交监理审核、(2) 预制桩得堆放与验收预制桩从桩厂运输过来卸
