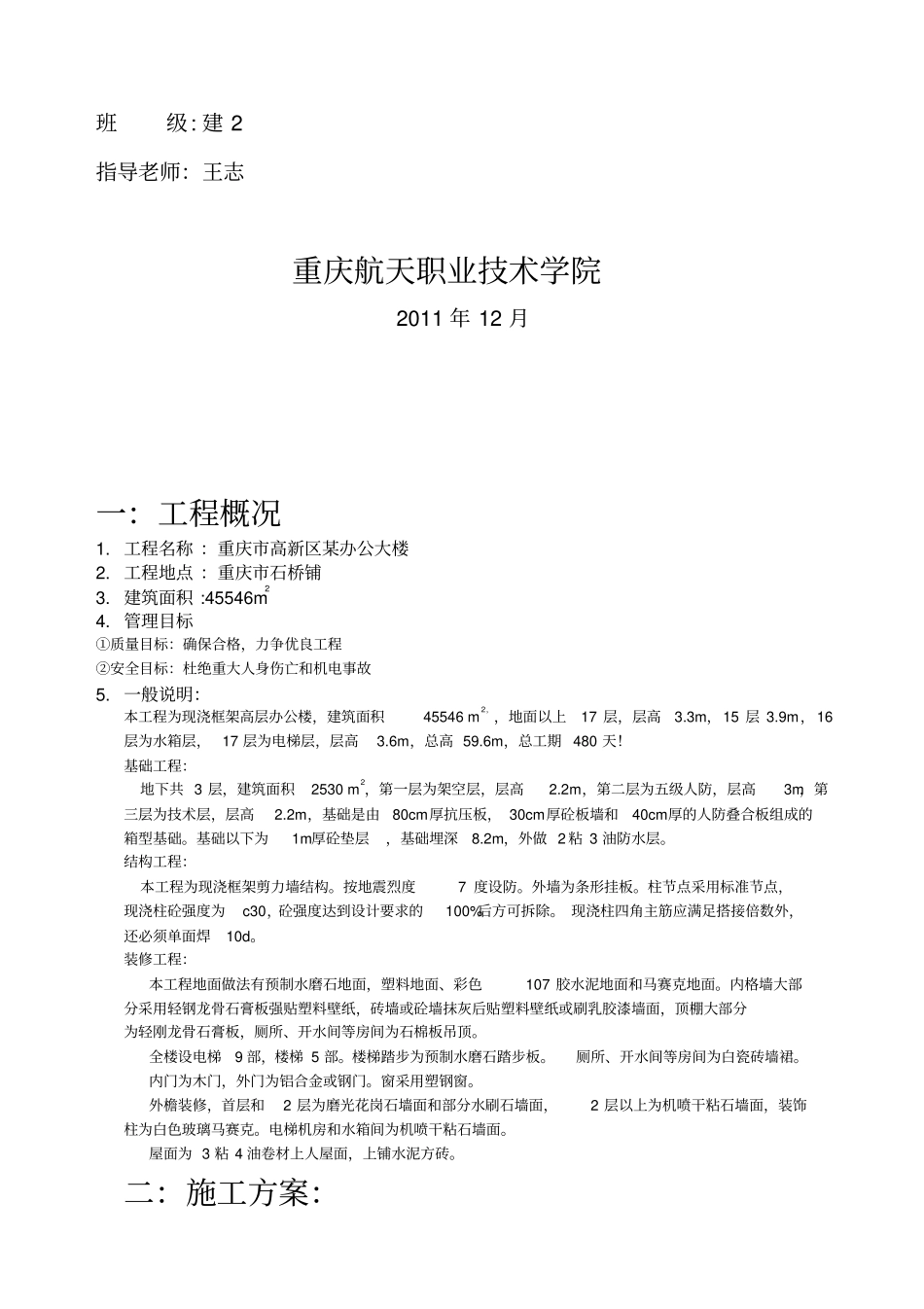

《建筑施工组织》课程设计姓名:陈奇学号: 09120088班级: 建 2指导老师:王志重庆航天职业技术学院2011 年 12 月一:工程概况1. 工程名称 :重庆市高新区某办公大楼2. 工程地点 :重庆市石桥铺3. 建筑面积 :45546m24. 管理目标①质量目标:确保合格,力争优良工程②安全目标:杜绝重大人身伤亡和机电事故5. 一般说明:本工程为现浇框架高层办公楼,建筑面积45546 m2,,地面以上17 层,层高3.3m,15 层 3.9m,16层为水箱层, 17 层为电梯层,层高3.6m,总高 59.6m,总工期 480 天!基础工程:地下共 3 层,建筑面积2530 m2,第一层为架空层,层高2.2m,第二层为五级人防,层高3m,第三层为技术层,层高2.2m,基础是由80cm厚抗压板, 30cm厚砼板墙和40cm厚的人防叠合板组成的箱型基础。基础以下为1m厚砼垫层,基础埋深8.2m,外做 2 粘 3 油防水层。结构工程:本工程为现浇框架剪力墙结构。按地震烈度7 度设防。外墙为条形挂板。柱节点采用标准节点,现浇柱砼强度为c30,砼强度达到设计要求的100%后方可拆除。 现浇柱四角主筋应满足搭接倍数外,还必须单面焊10d。装修工程:本工程地面做法有预制水磨石地面,塑料地面、彩色107 胶水泥地面和马赛克地面。内格墙大部分采用轻钢龙骨石膏板强贴塑料壁纸,砖墙或砼墙抹灰后贴塑料壁纸或刷乳胶漆墙面,顶棚大部分为轻刚龙骨石膏板,厕所、开水间等房间为石棉板吊顶。全楼设电梯9 部,楼梯 5 部。楼梯踏步为预制水磨石踏步板。厕所、开水间等房间为白瓷砖墙裙。内门为木门,外门为铝合金或钢门。窗采用塑钢窗。外檐装修,首层和2 层为磨光花岗石墙面和部分水刷石墙面,2 层以上为机喷干粘石墙面,装饰柱为白色玻璃马赛克。电梯机房和水箱间为机喷干粘石墙面。屋面为 3 粘 4 油卷材上人屋面,上铺水泥方砖。二:施工方案:技术准备工作( 1 )组织人员进场。在签订进场协议后立即组织进场,按施工管理架构配备有关人员,建立具有施工经验、工作效率高的工地项目班子,确保工程管理质量。( 2 )测量放线。 根据甲方提供的轴线控制点进行复测,经甲方复核后正式放线。平面主轴线网放出后,需经项目部进行复核,才能正式使用,如发现轴线与设计图有出入,必须请甲方、设计解决后才能开始施工。( 3 )按施工要求及场地条件配置施工机械,施工前提早插入施工机械安装调试工作。( 4 )根据会审后的施工图纸编制工程施工组织设计,经公司有关部门审批后,...
