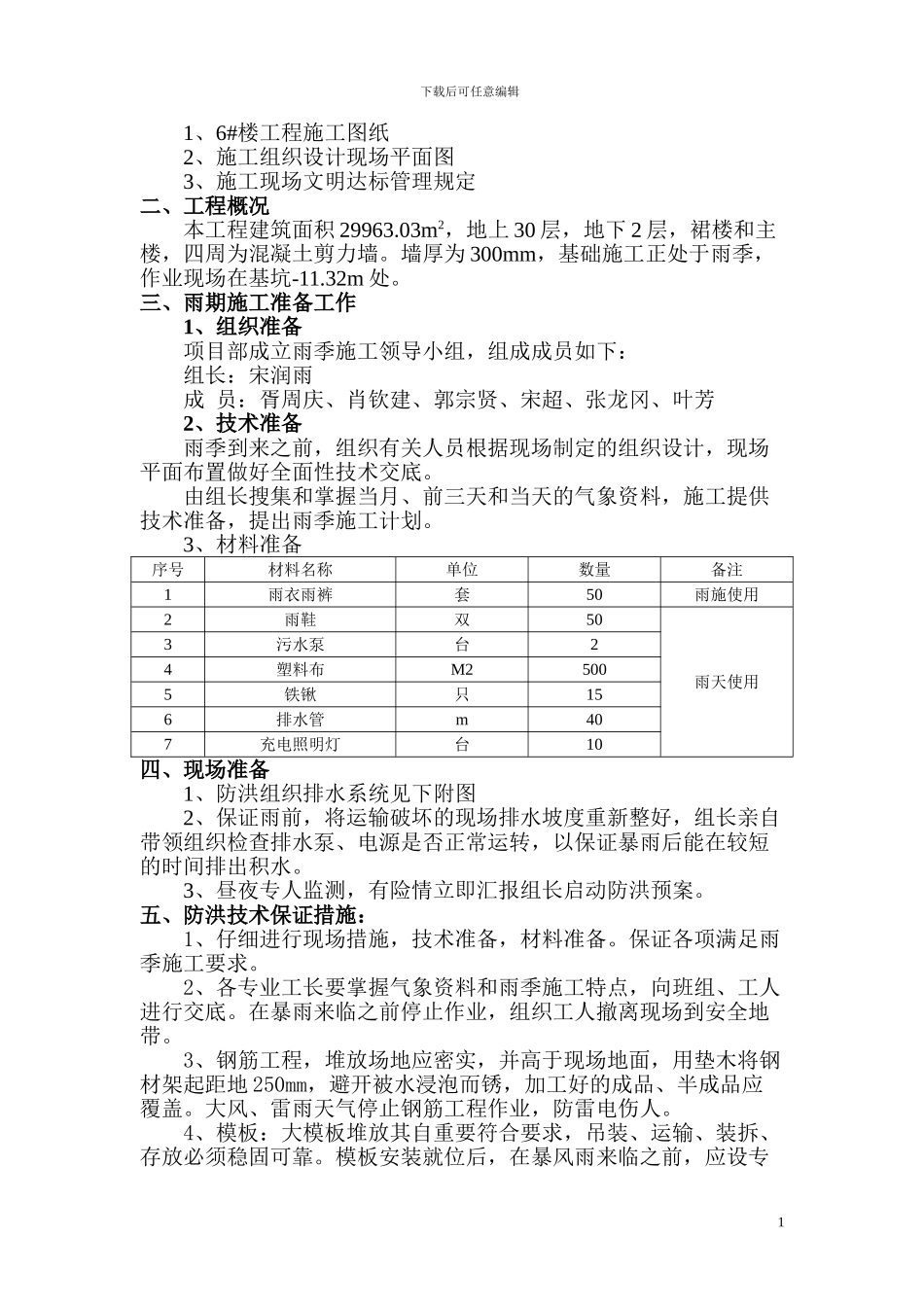

曹家堡(花园小区)公租房项目6#商住楼防洪应急预案编制单位: 编制时间: 雨季施工防洪应急预案一、编制依据下载后可任意编辑1、6#楼工程施工图纸2、施工组织设计现场平面图3、施工现场文明达标管理规定二、工程概况本工程建筑面积 29963
03m2,地上 30 层,地下 2 层,裙楼和主楼,四周为混凝土剪力墙
墙厚为 300mm,基础施工正处于雨季,作业现场在基坑-11
三、雨期施工准备工作1、组织准备项目部成立雨季施工领导小组,组成成员如下:组长:宋润雨成 员:胥周庆、肖钦建、郭宗贤、宋超、张龙冈、叶芳 2、技术准备雨季到来之前,组织有关人员根据现场制定的组织设计,现场平面布置做好全面性技术交底
由组长搜集和掌握当月、前三天和当天的气象资料,施工提供技术准备,提出雨季施工计划
3、材料准备序号材料名称单位数量备注1雨衣雨裤套50雨施使用2雨鞋双50雨天使用3污水泵台24塑料布M25005铁锹只156排水管m407充电照明灯台10四、现场准备1、防洪组织排水系统见下附图2、保证雨前,将运输破坏的现场排水坡度重新整好,组长亲自带领组织检查排水泵、电源是否正常运转,以保证暴雨后能在较短的时间排出积水
3、昼夜专人监测,有险情立即汇报组长启动防洪预案
五、防洪技术保证措施:1、仔细进行现场措施,技术准备,材料准备
保证各项满足雨季施工要求
2、各专业工长要掌握气象资料和雨季施工特点,向班组、工人进行交底
在暴雨来临之前停止作业,组织工人撤离现场到安全地带
3、钢筋工程,堆放场地应密实,并高于现场地面,用垫木将钢材架起距地 250mm,避开被水浸泡而锈,加工好的成品、半成品应覆盖
大风、雷雨天气停止钢筋工程作业,防雷电伤人
4、模板:大模板堆放其自重要符合要求,吊装、运输、装拆、存放必须稳固可靠

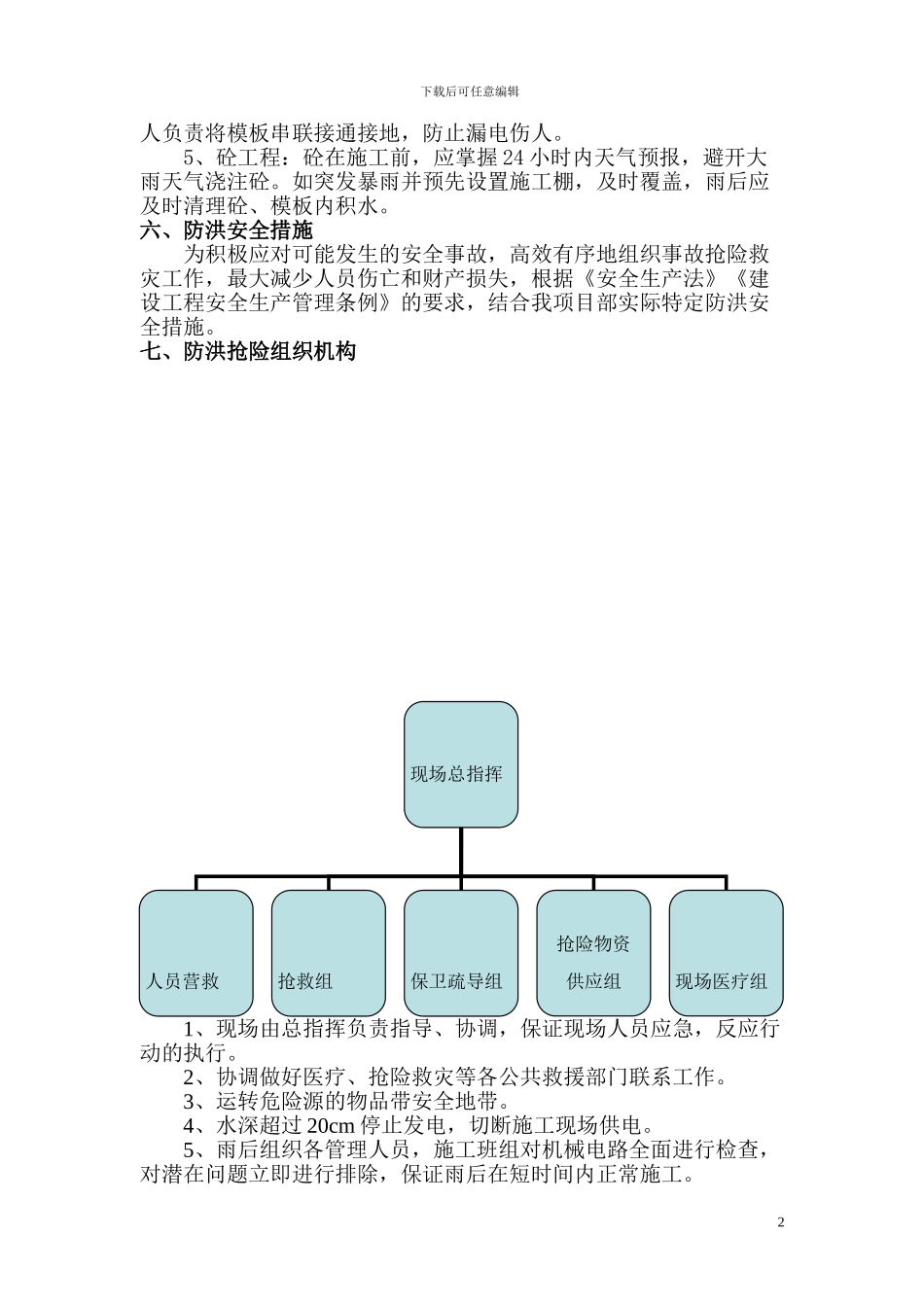

模板安装就位后,在暴风雨来临之前,应设专1下载后可任意编辑人负责将模板串联接
