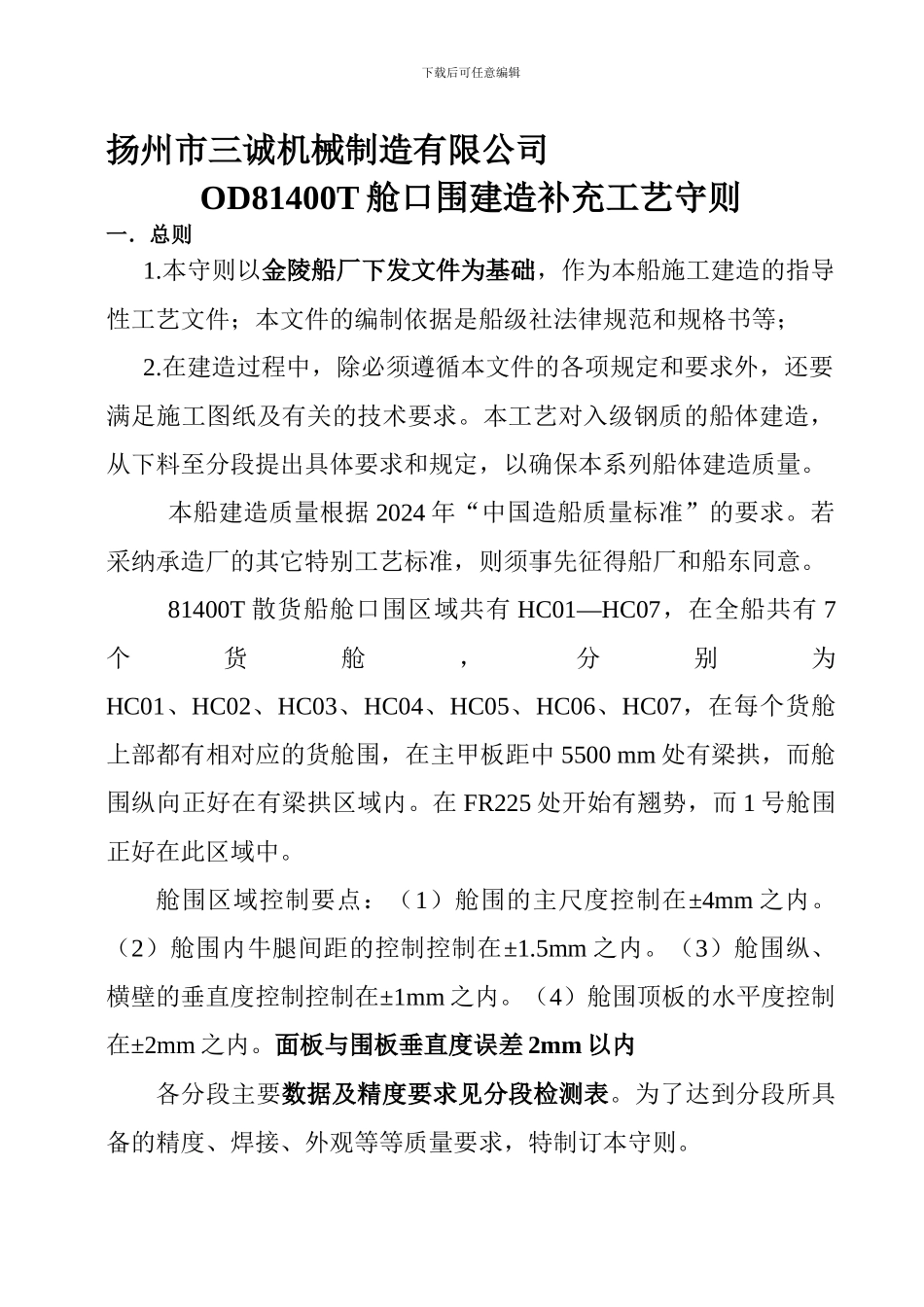

下载后可任意编辑扬州市三诚机械制造有限公司OD81400T 舱口围建造补充工艺守则一.总则1
本守则以金陵船厂下发文件为基础,作为本船施工建造的指导性工艺文件;本文件的编制依据是船级社法律规范和规格书等;2
在建造过程中,除必须遵循本文件的各项规定和要求外,还要满足施工图纸及有关的技术要求
本工艺对入级钢质的船体建造,从下料至分段提出具体要求和规定,以确保本系列船体建造质量
本船建造质量根据 2024 年“中国造船质量标准”的要求
若采纳承造厂的其它特别工艺标准,则须事先征得船厂和船东同意
81400T 散货船舱口围区域共有 HC01—HC07,在全船共有 7个货舱,分别为HC01、HC02、HC03、HC04、HC05、HC06、HC07,在每个货舱上部都有相对应的货舱围,在主甲板距中 5500 mm 处有梁拱,而舱围纵向正好在有梁拱区域内
在 FR225 处开始有翘势,而 1 号舱围正好在此区域中
舱围区域控制要点:(1)舱围的主尺度控制在±4mm 之内
(2)舱围内牛腿间距的控制控制在±1
5mm 之内
(3)舱围纵、横壁的垂直度控制控制在±1mm 之内
(4)舱围顶板的水平度控制在±2mm 之内
面板与围板垂直度误差 2mm 以内各分段主要数据及精度要求见分段检测表
为了达到分段所具备的精度、焊接、外观等等质量要求,特制订本守则
下载后可任意编辑四.构件生产要求1
带班者必须熟读了解图纸各种尺寸、符号、文字内容、施工工艺方法等等
并组织所有施工人员学习了解图纸内容,工艺要求等
所有生产者都必须了解图纸
按图纸件号核对下好的材料件号、材质、标识;检查切割切口情况是否光滑垂直;进行清渣打磨、整平校正、修补切割缺陷
否则不得进入生产程序
3.按图纸要求进行零部件片装预制、构件预制:将挺筋,扶材(小月牙板)预制到相应的肋板(牛腿)上,注意方向
需要对接的板材必须先对接
