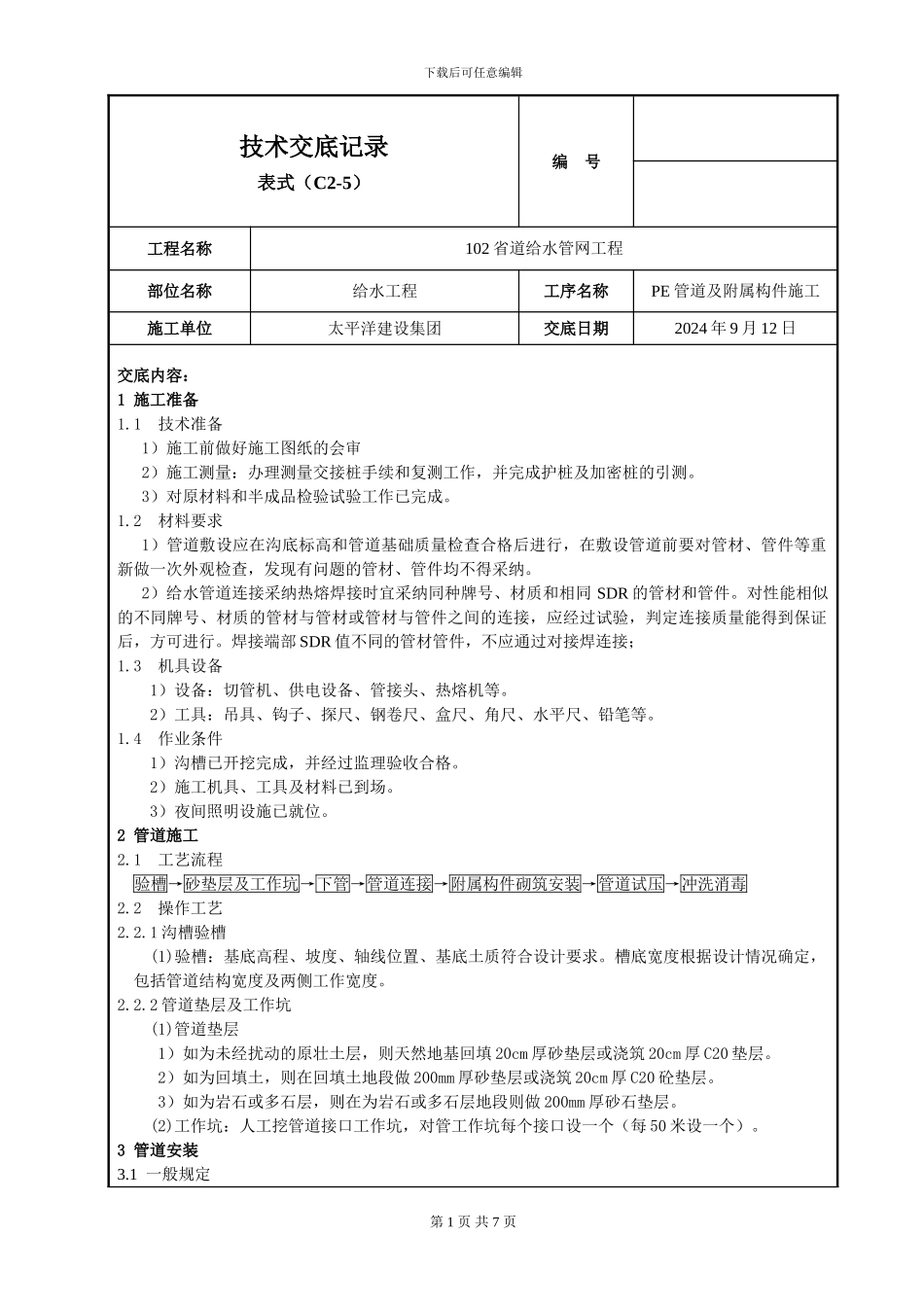

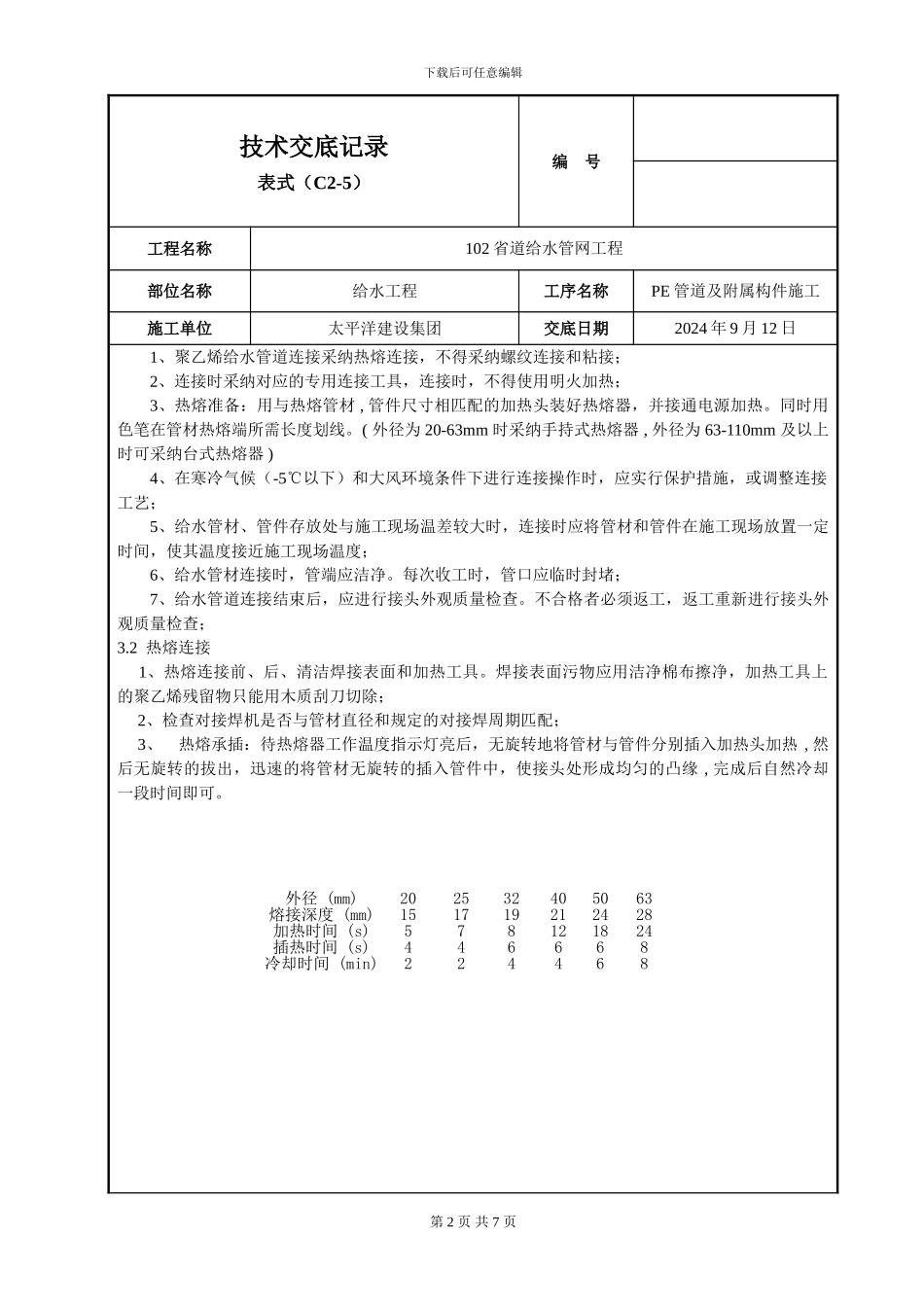

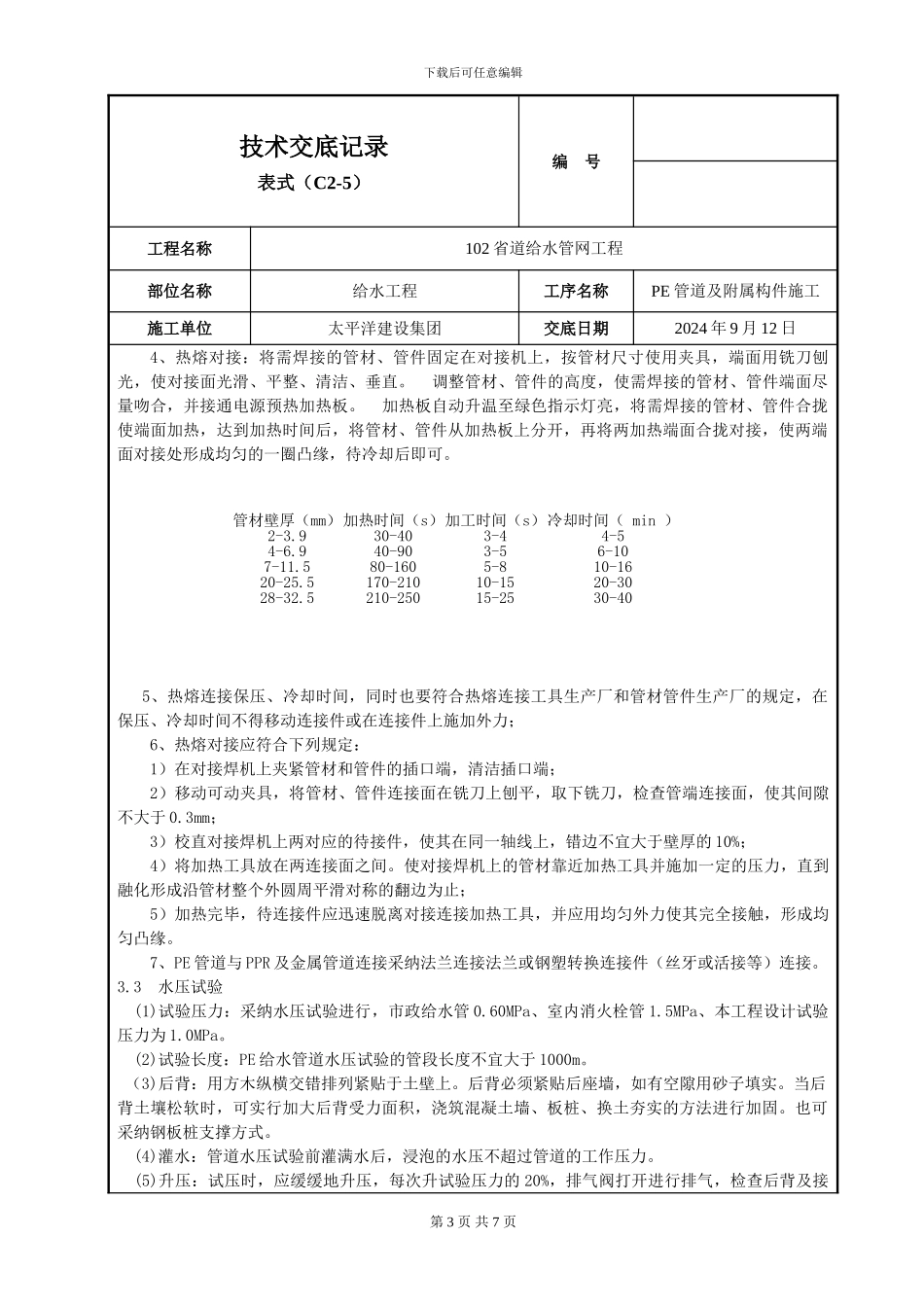

下载后可任意编辑技术交底记录表式(C2-5)编 号工程名称102 省道给水管网工程部位名称给水工程工序名称PE 管道及附属构件施工施工单位太平洋建设集团交底日期2024 年 9 月 12 日交底内容:1 施工准备1
1 技术准备 1)施工前做好施工图纸的会审 2)施工测量:办理测量交接桩手续和复测工作,并完成护桩及加密桩的引测
3)对原材料和半成品检验试验工作已完成
2 材料要求1)管道敷设应在沟底标高和管道基础质量检查合格后进行,在敷设管道前要对管材、管件等重新做一次外观检查,发现有问题的管材、管件均不得采纳
2)给水管道连接采纳热熔焊接时宜采纳同种牌号、材质和相同 SDR 的管材和管件
对性能相似的不同牌号、材质的管材与管材或管材与管件之间的连接,应经过试验,判定连接质量能得到保证后,方可进行
焊接端部 SDR 值不同的管材管件,不应通过对接焊连接;1
3 机具设备 1)设备:切管机、供电设备、管接头、热熔机等
2)工具:吊具、钩子、探尺、钢卷尺、盒尺、角尺、水平尺、铅笔等
4 作业条件1)沟槽已开挖完成,并经过监理验收合格
2)施工机具、工具及材料已到场
3)夜间照明设施已就位
2 管道施工2
1 工艺流程验槽→砂垫层及工作坑→下管→管道连接→附属构件砌筑安装→管道试压→冲洗消毒2
2 操作工艺2
1 沟槽验槽 (1)验槽:基底高程、坡度、轴线位置、基底土质符合设计要求
槽底宽度根据设计情况确定,包括管道结构宽度及两侧工作宽度
2 管道垫层及工作坑(1)管道垫层 1)如为未经扰动的原壮土层,则天然地基回填 20cm 厚砂垫层或浇筑 20cm 厚 C20 垫层
2)如为回填土,则在回填土地段做 200mm 厚砂垫层或浇筑 20cm 厚 C20 砼垫层
3)如为岩石或多石层,则在为岩石或多石层地段则做 200mm 厚砂石垫层
(2)工作坑:人
