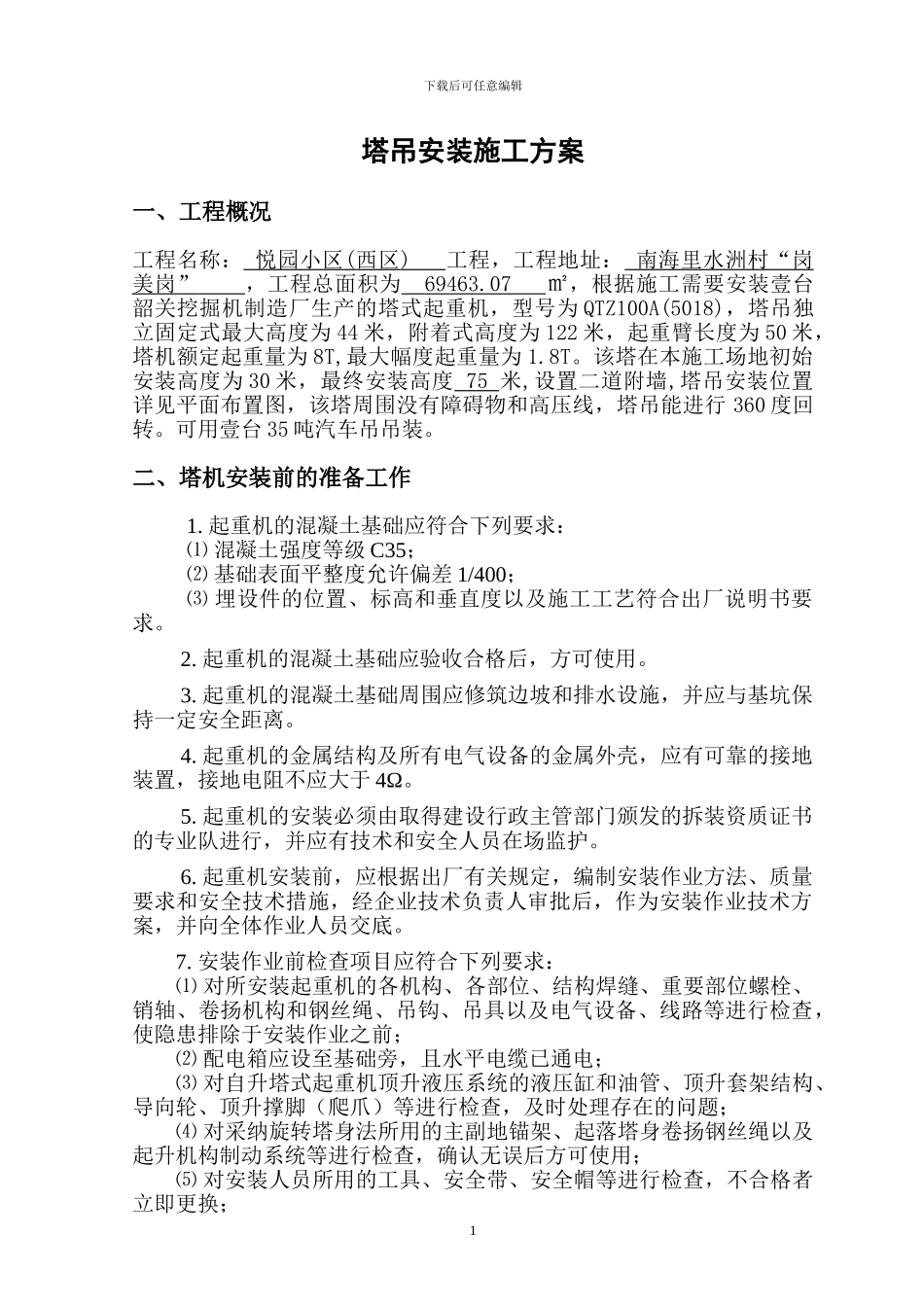

下载后可任意编辑塔吊安装施工方案一、工程概况工程名称: 悦园小区 ( 西区 ) 工程,工程地址: 南海里水洲村“岗美岗 ” ,工程总面积为 69463.07 ㎡,根据施工需要安装壹台韶关挖掘机制造厂生产的塔式起重机,型号为 QTZ100A(5018),塔吊独立固定式最大高度为 44 米,附着式高度为 122 米,起重臂长度为 50 米,塔机额定起重量为 8T,最大幅度起重量为 1.8T。该塔在本施工场地初始安装高度为 30 米,最终安装高度 75 米,设置二道附墙,塔吊安装位置详见平面布置图,该塔周围没有障碍物和高压线,塔吊能进行 360 度回转。可用壹台 35 吨汽车吊吊装。二、塔机安装前的准备工作1. 起重机的混凝土基础应符合下列要求:⑴ 混凝土强度等级 C35;⑵ 基础表面平整度允许偏差 1/400;⑶ 埋设件的位置、标高和垂直度以及施工工艺符合出厂说明书要求。2. 起重机的混凝土基础应验收合格后,方可使用。3. 起重机的混凝土基础周围应修筑边坡和排水设施,并应与基坑保持一定安全距离。4. 起重机的金属结构及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于 4Ω。5. 起重机的安装必须由取得建设行政主管部门颁发的拆装资质证书的专业队进行,并应有技术和安全人员在场监护。6. 起重机安装前,应根据出厂有关规定,编制安装作业方法、质量要求和安全技术措施,经企业技术负责人审批后,作为安装作业技术方案,并向全体作业人员交底。7. 安装作业前检查项目应符合下列要求:⑴ 对所安装起重机的各机构、各部位、结构焊缝、重要部位螺栓、销轴、卷扬机构和钢丝绳、吊钩、吊具以及电气设备、线路等进行检查,使隐患排除于安装作业之前;⑵ 配电箱应设至基础旁,且水平电缆已通电;⑶ 对自升塔式起重机顶升液压系统的液压缸和油管、顶升套架结构、导向轮、顶升撑脚(爬爪)等进行检查,及时处理存在的问题;⑷ 对采纳旋转塔身法所用的主副地锚架、起落塔身卷扬钢丝绳以及起升机构制动系统等进行检查,确认无误后方可使用;⑸ 对安装人员所用的工具、安全带、安全帽等进行检查,不合格者立即更换;1下载后可任意编辑⑹ 检查安装作业中配备的起重机、运输汽车等辅助机械,状况良好、技术性能应保证安装作业的需要;⑺ 安装现场电源电压、运输道路、作业场地等应具备安装作业条件;⑻ 安全监督岗的设置及安全技术措施的贯彻落实已达到要求。8. 塔吊转运至安装现场过程中,其较大的零部件要用手拉葫芦和钢...
