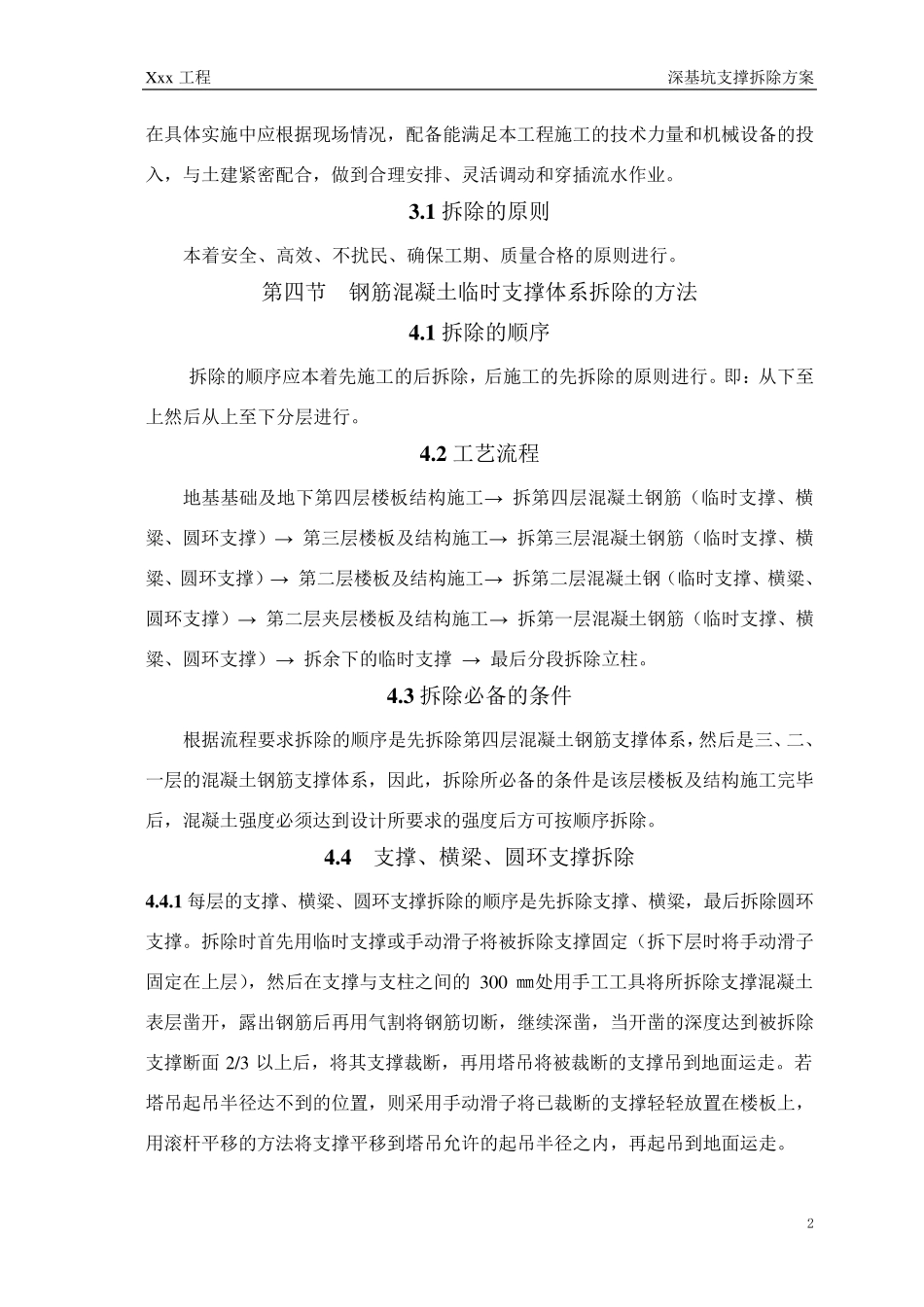

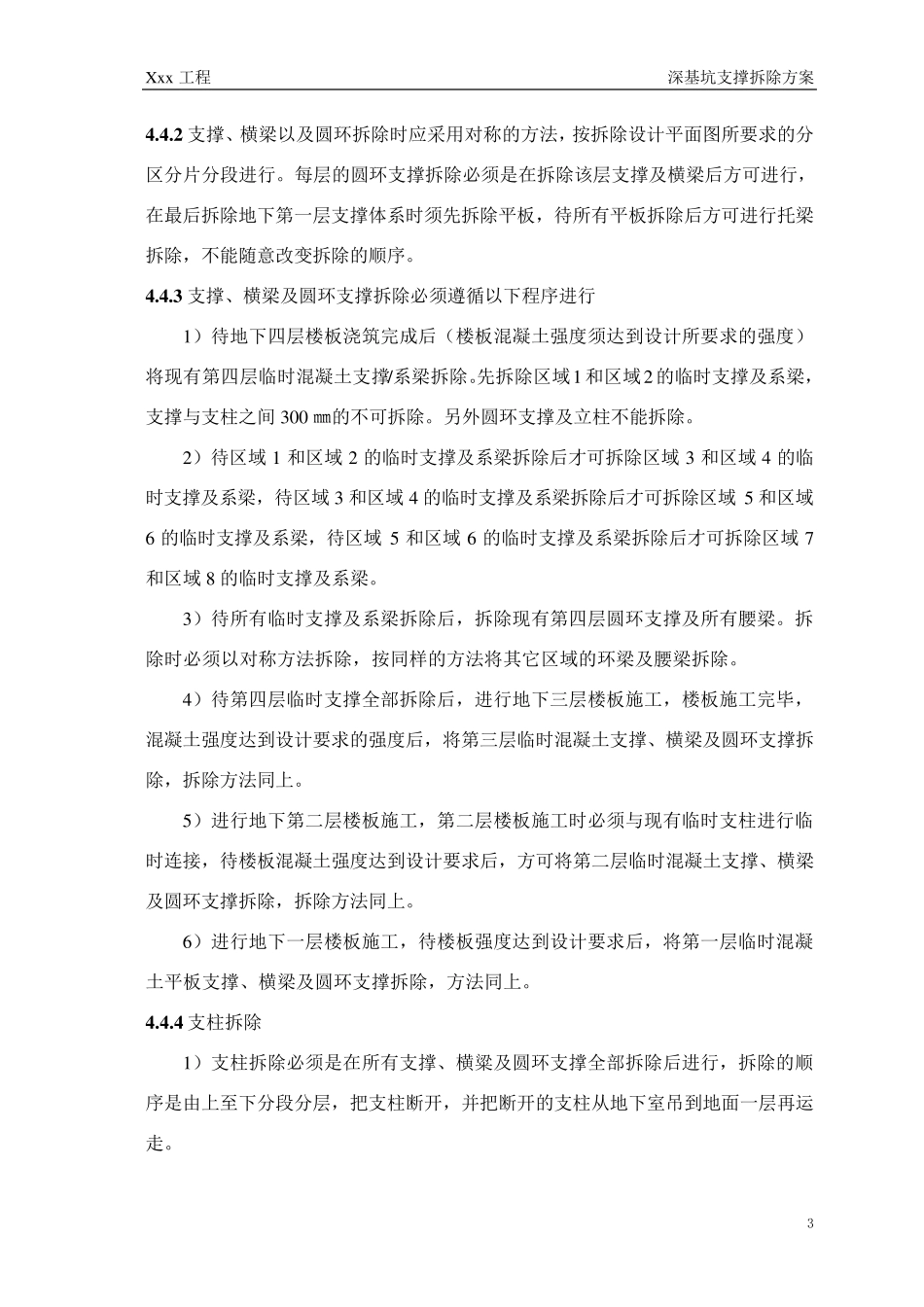

Xxx工程 深基坑支撑拆除方案 1 第一章 临时支撑拆除方案 第一节 编制依据及说明 1 .1 编制依据 1 .1 .1 《建筑拆除工程安全技术规范》(JGJ147-2004) 1 .1 .2 《建筑施工现场环境与卫生标准》(JGJ146-2004) 1 .1 .3 xxx广场临时混凝土钢筋支撑体系拆除图 1 .1 .4 建设行政主管部门的有关规定 1 .1 .5 施工现场实地勘察 1 .2 编制说明 在认真阅读混凝土钢筋临时支撑拆除施工图以及对工程所在现场勘察的基础上,根据本程的特点,结合公司承接类似规模工程施工经验,对施工组织设计的编制原则、内容、措施以及对施工中各区段和关键工序之间的施工组织、方案相互协调和衔接等方面的问题进行了充分的研究和论证,编制了本工程的施工组织设计。我们认为本施工组织设计是较为科学的、完全能达到招标文件的要求和确保安全、质量、工期。 第二节 工程概况 本次拆除项目分为一期和二期,其中一期工程位 于 xxx大 厦 与xx商 场之间,地下 室 3 层 ,为内支撑形 式 。为xxx工程前 期基坑开 挖 支护 项目之一,现基坑开 挖基本完成 ,下 一步 将 进行土建工程项目施工,需 将 一期混凝土钢筋临时支撑项目拆除,与土建施工穿 插 进行,属 配 合土建的施工项目。主要拆除项目有临时支撑、横粱 、圆 环支撑以及立 柱 。拆除钢筋混凝土总 量约 11900m3。二期拆除工程项目为xx商 场地下 室 ,拆除面积 约2777 ㎡ ,为钢筋混凝土框 架 结构 。高5.56m,分- 3.5m以下 和- 3.5m 以上共 两 层 。其中- 3.5m 以下 框 架 结构 为填 充素 土,- 3.5m 以上为地下 室 ,凈 高 3.5m。拆除钢筋混凝土总 量约5000m3。 第三 节 拆除方案的选 择 本工程拟 采 用 人 工、机 械 拆除。以人 工为主,机 械 为辅 的拆除方法 进行作 业 。Xxx工程 深基坑支撑拆除方案 2 在具体实施中应根据现场情况,配备能满足本工程施工的技术力量和机械设备的投入,与土建紧密配合,做到合理安排、灵活调动和穿插流水作业。 3 .1 拆除的原则 本着安全、高效、不扰民、确保工期、质量合格的原则进行。 第四节 钢筋混凝土临时支撑体系拆除的方法 4 .1 拆除的顺序 拆除的顺序应本着先施工的后拆除,后施工的先拆除的原则进行。即:从下至上然后从上至下分层进行。 4 .2 工艺流程 地基基础及地下第四层楼板结构施工→ 拆第四层混凝土钢筋(临时支撑、横...
