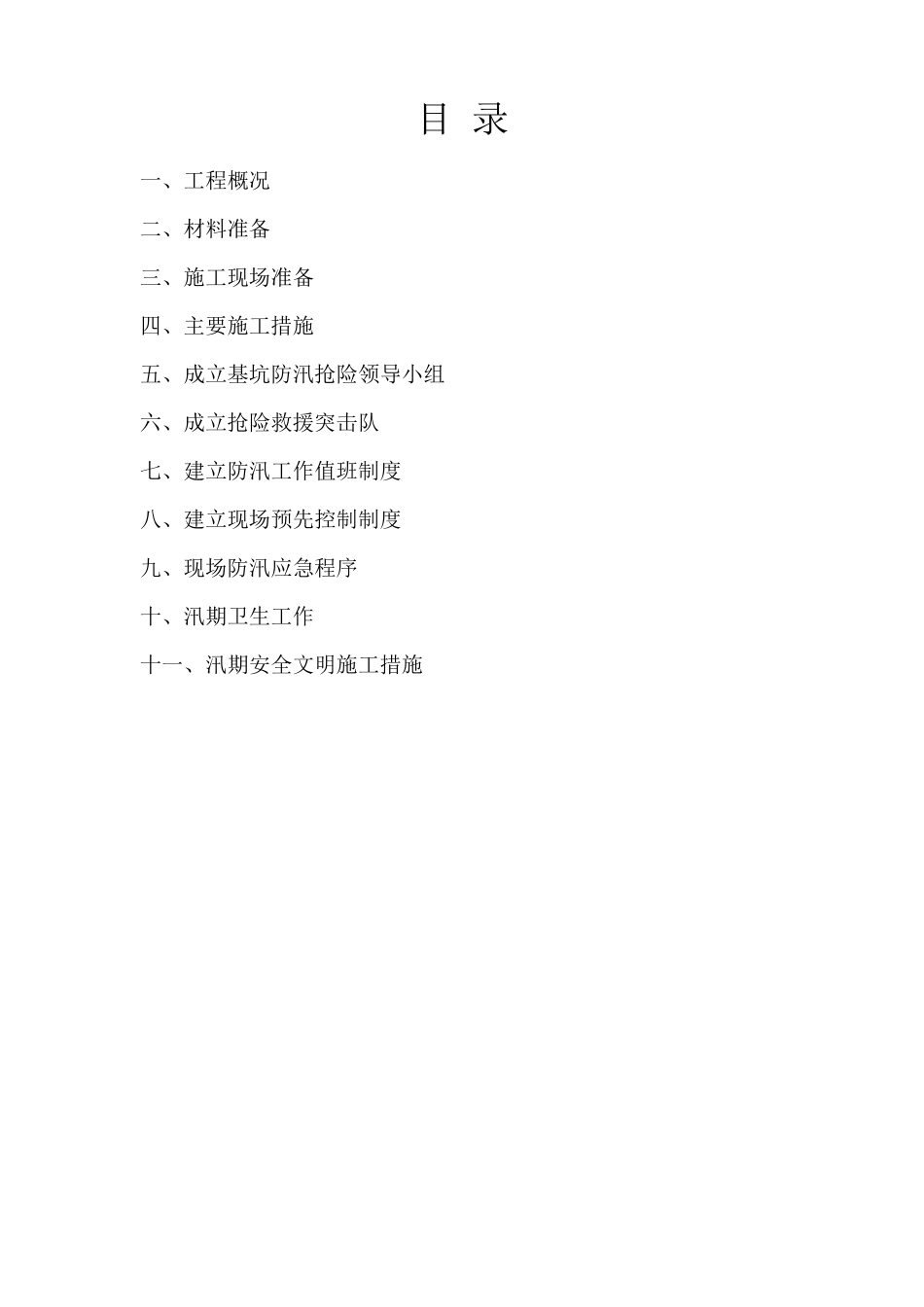

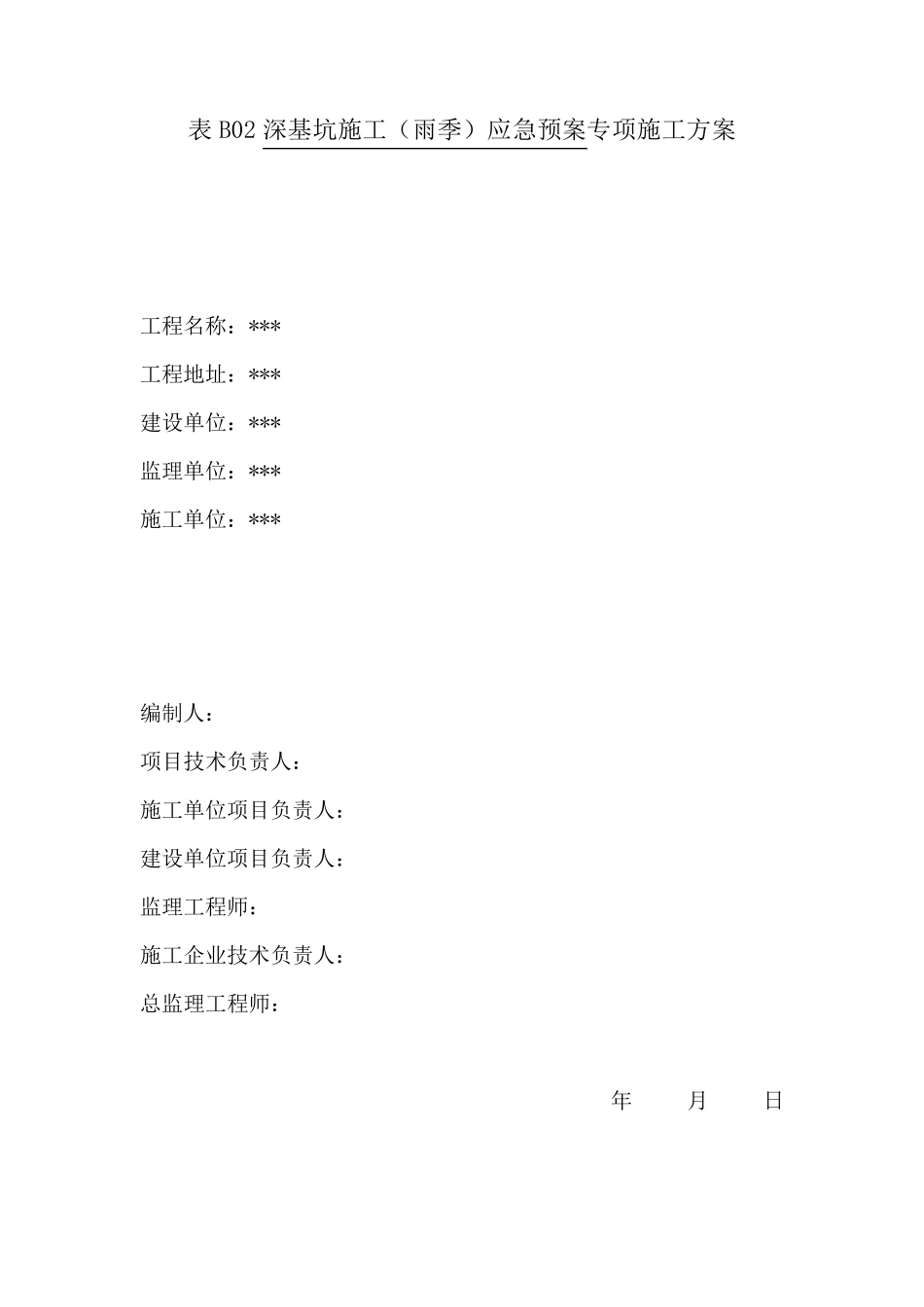

表B02 深基坑施工(雨季)应急预案专项施工方案 工程名称:*** 工程地址:*** 建设单位:*** 监理单位:*** 施工单位:*** 编制人: 项目技术负责人: 施工单位项目负责人: 建设单位项目负责人: 监理工程师: 施工企业技术负责人: 总监理工程师: 年 月 日 目 录 一、工程概况 二、材料准备 三、施工现场准备 四、主要施工措施 五、成立基坑防汛抢险领导小组 六、成立抢险救援突击队 七、建立防汛工作值班制度 八、建立现场预先控制制度 九、现场防汛应急程序 十、汛期卫生工作 十一、汛期安全文明施工措施 一、工程概况 建设单位:*** 设计单位:*** 监理单位:*** 施工单位:*** 本工程建设地点为***总占地面积 2501
89 平方米,总建筑面积17151
343 平方米,建筑高度 50
38 米,地下一层,地上十一层,层高一层 5
2 米,二层 7
2 米(局部夹层),三层 4
5m,四~十一层 4
2米,机房 5
本工程为框架抗震墙结构,耐火等级一级,抗震设防烈度 7 度
本项目工程地下一层,开挖深度约为 6
5 米,属于深基坑作业
按目前天气和施工进度,地下室施工周期正值汛期
在基坑使用期间加强检查巡视工作,定期对基坑进行监测,发现问题,及时组织处理
基坑坑底设置排水沟和集水坑,现场积水有专人用多台水泵连续工作,施工道路周边设置循环排水沟,并设置沉淀池,确保施工现场及地下室内雨水和施工作业用水能及时抽排出场
以保证深基坑雨期施工安全
二、材料准备 防汛物质储备表 序号 物质品种 规 格 配备数量 单 位 备 注 1 编织袋(麻 袋) 100 条 2 雨衣 10 件 3 雨靴 10 双 4 塑料布 1000 ㎡ 5 绝缘鞋 3 双 6 绝缘手套 3 双 7 铁锹 10 把 8 手推车 5 辆 9 潜水泵 WKQ35-20-3 5 台 1
