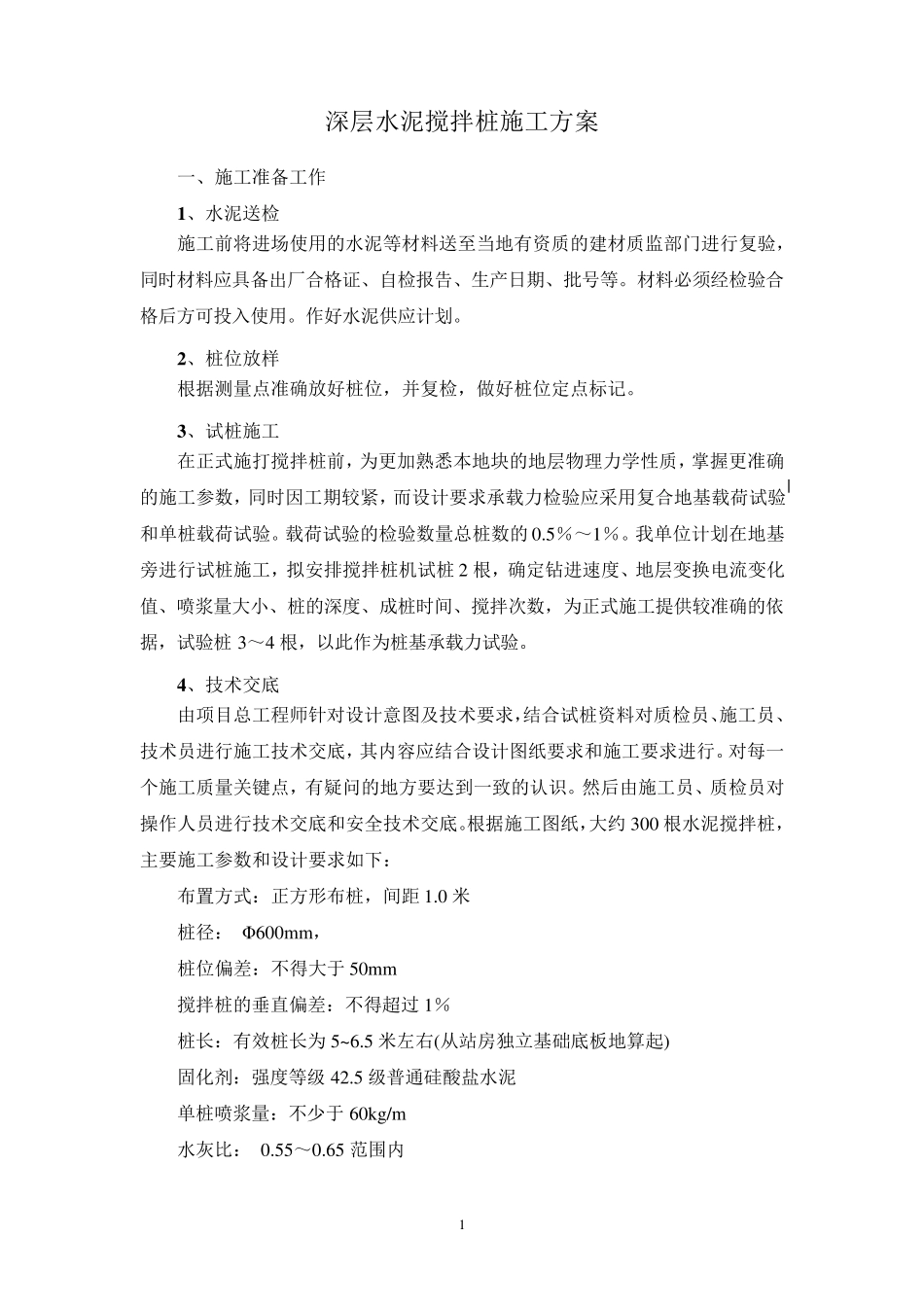

1 深层水泥搅拌桩施工方案 一、施工准备工作 1 、水泥送检 施工前将进场使用的水泥等材料送至当地有资质的建材质监部门进行复验,同时材料应具备出厂合格证、自检报告、生产日期、批号等
材料必须经检验合格后方可投入使用
作好水泥供应计划
2 、桩位放样 根据测量点准确放好桩位,并复检,做好桩位定点标记
3 、试桩施工 在正式施打搅拌桩前,为更加熟悉本地块的地层物理力学性质,掌握更准确的施工参数,同时因工期较紧,而设计要求承载力检验应采用复合地基载荷试验和单桩载荷试验
载荷试验的检验数量总桩数的 0
我单位计划在地基旁进行试桩施工,拟安排搅拌桩机试桩2 根,确定钻进速度、地层变换电流变化值、喷浆量大小、桩的深度、成桩时间、搅拌次数,为正式施工提供较准确的依据,试验桩3~4 根,以此作为桩基承载力试验
4 、技术交底 由项目总工程师针对设计意图及技术要求,结合试桩资料对质检员、施工员、技术员进行施工技术交底,其内容应结合设计图纸要求和施工要求进行
对每一个施工质量关键点,有疑问的地方要达到一致的认识
然后由施工员、质检员对操作人员进行技术交底和安全技术交底
根据施工图纸,大约 300 根水泥搅拌桩,主要施工参数和设计要求如下: 布置方式:正方形布桩,间距 1
0 米 桩径: Φ600mm, 桩位偏差:不得大于 50mm 搅拌桩的垂直偏差:不得超过 1% 桩长:有效桩长为 5~6

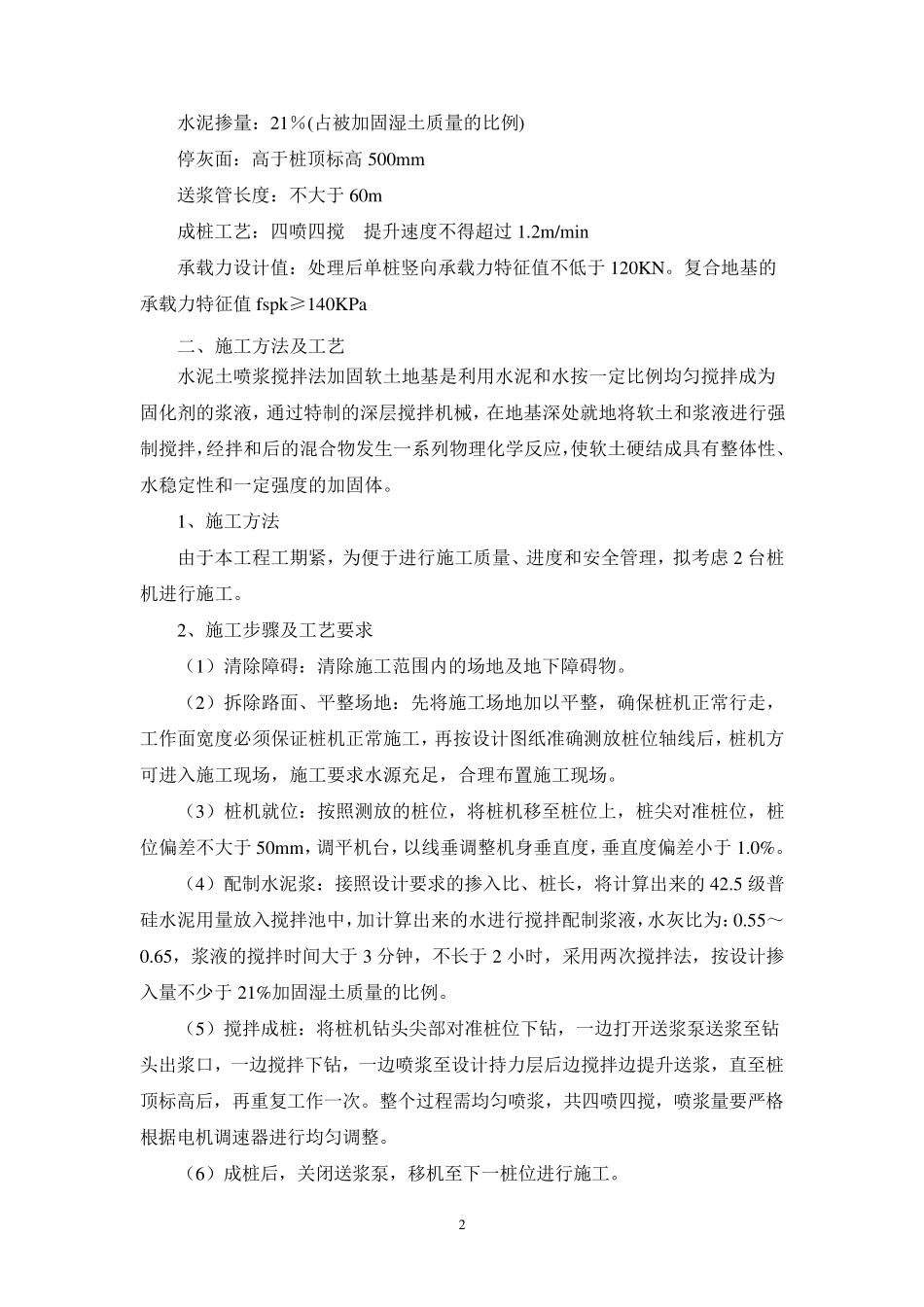

5 米左右(从站房独立基础底板地算起) 固化剂:强度等级 42
5 级普通硅酸盐水泥 单桩喷浆量:不少于 60kg/m 水灰比: 0
65 范围内 2 水泥掺量:21%(占被加固湿土质量的比例) 停灰面:高于桩顶标高500mm 送浆管长度:不大于60m 成桩工艺:四喷四搅 提升速度不得超过1
2m/min 承载力设计值:处理后单桩竖向承载力特征值不低于120KN
复合地基的承载力
