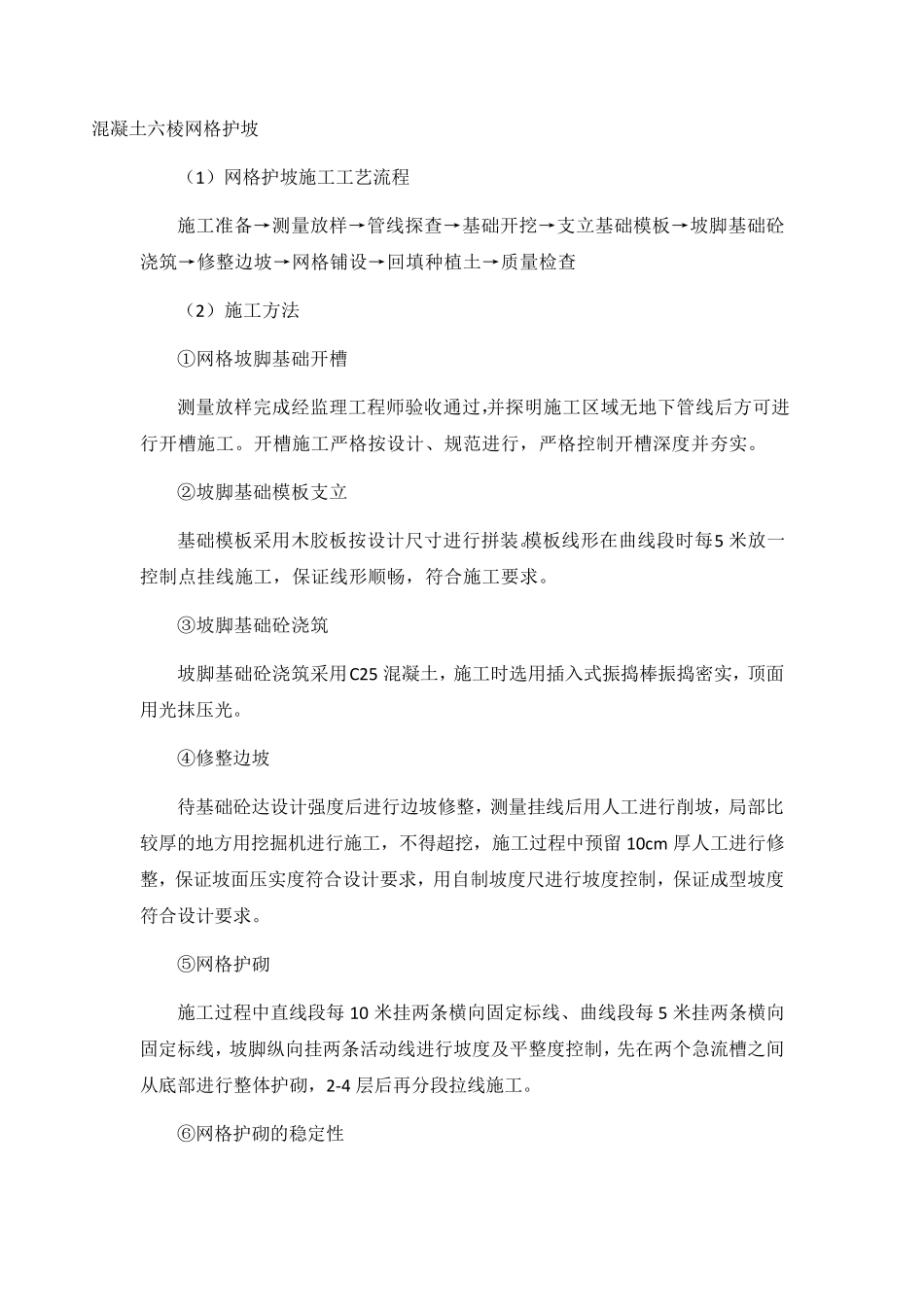

混凝土六棱网格护坡 (1)网格护坡施工工艺流程 施工准备→测量放样→管线探查→基础开挖→支立基础模板→坡脚基础砼浇筑→修整边坡→网格铺设→回填种植土→质量检查 (2)施工方法 ①网格坡脚基础开槽 测量放样完成经监理工程师验收通过,并探明施工区域无地下管线后方可进行开槽施工
开槽施工严格按设计、规范进行,严格控制开槽深度并夯实
②坡脚基础模板支立 基础模板采用木胶板按设计尺寸进行拼装
模板线形在曲线段时每5 米放一控制点挂线施工,保证线形顺畅,符合施工要求
③坡脚基础砼浇筑 坡脚基础砼浇筑采用C25 混凝土,施工时选用插入式振捣棒振捣密实,顶面用光抹压光
④修整边坡 待基础砼达设计强度后进行边坡修整,测量挂线后用人工进行削坡,局部比较厚的地方用挖掘机进行施工,不得超挖,施工过程中预留 10cm 厚人工进行修整,保证坡面压实度符合设计要求,用自制坡度尺进行坡度控制,保证成型坡度符合设计要求
⑤网格护砌 施工过程中直线段每 10 米挂两条横向固定标线、曲线段每 5 米挂两条横向固定标线,坡脚纵向挂两条活动线进行坡度及平整度控制,先在两个急流槽之间从底部进行整体护砌,2-4 层后再分段拉线施工
⑥网格护砌的稳定性 为了保证网格整体的稳定性,集成网格必须与基础紧贴,护砌到现状路床面停止施工,待路肩施工中上坡角与网格紧贴后,向下继续网格护砌与路床面的网格相接,把两次护砌产生的楔形块留在中间

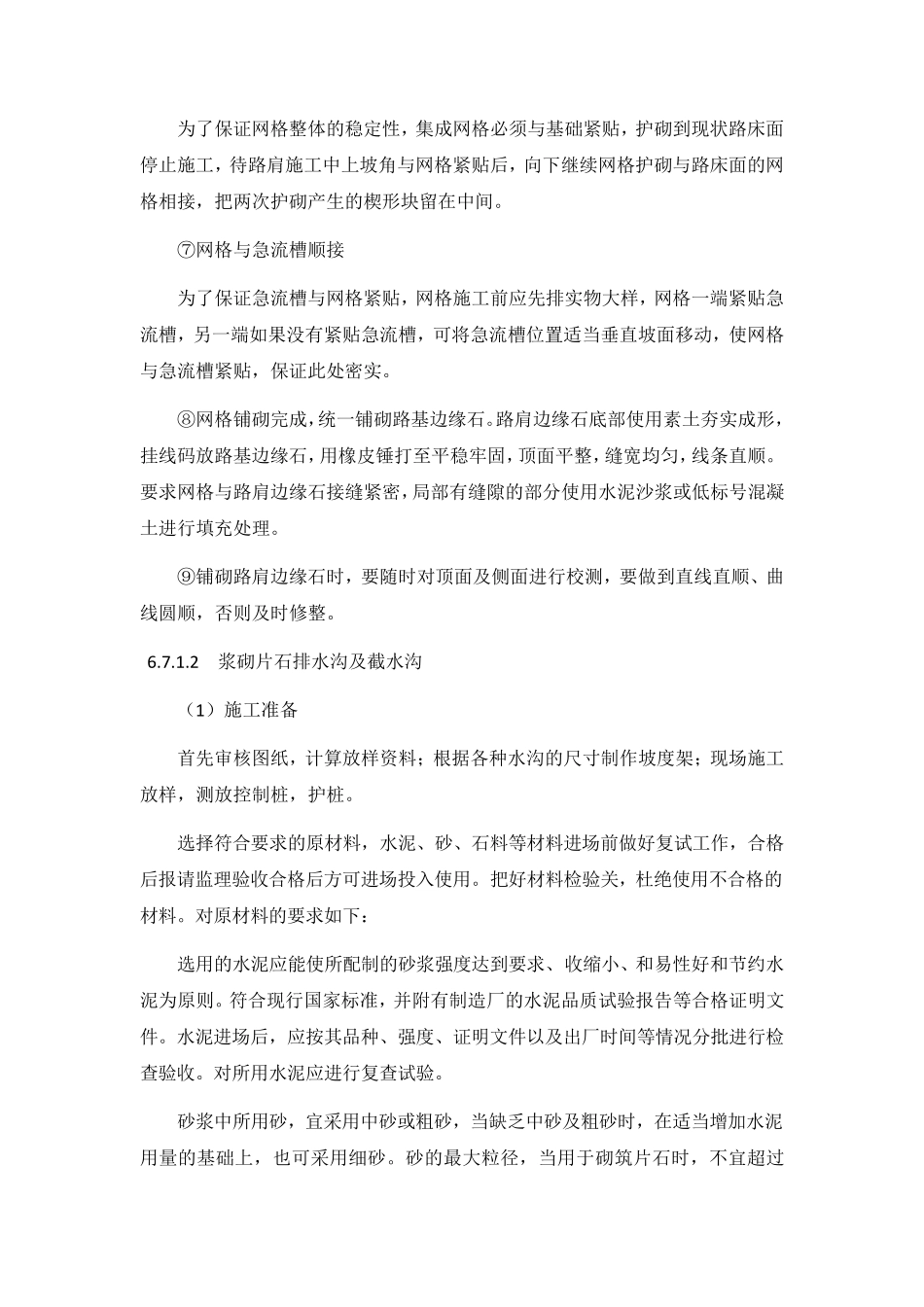

⑦网格与急流槽顺接 为了保证急流槽与网格紧贴,网格施工前应先排实物大样,网格一端紧贴急流槽,另一端如果没有紧贴急流槽,可将急流槽位置适当垂直坡面移动,使网格与急流槽紧贴,保证此处密实
⑧网格铺砌完成,统一铺砌路基边缘石
路肩边缘石底部使用素土夯实成形,挂线码放路基边缘石,用橡皮锤打至平稳牢固,顶面平整,缝宽均匀,线条直顺
要求网格与路肩边缘石接缝紧密,局部有缝隙的部分使用水泥沙浆或低标
