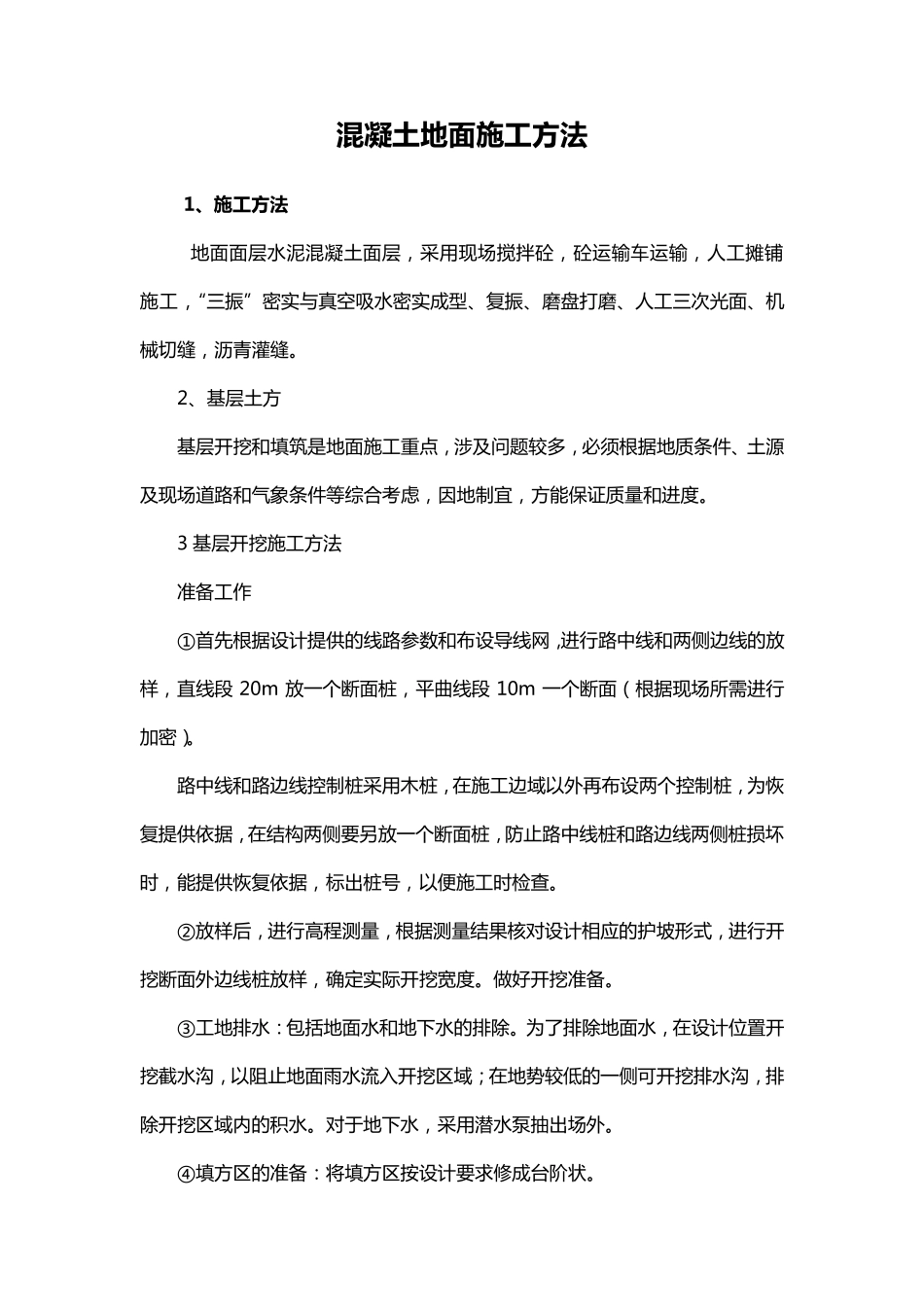

混 凝 土 地 面 施 工 方 法 1、 施 工 方 法 地 面 面 层 水 泥 混 凝 土 面 层 , 采 用 现 场 搅 拌 砼 , 砼 运 输 车 运 输 , 人 工 摊 铺施 工 ,“三振”密实与真空吸水 密实成型、复振、磨盘打磨、人 工 三次光面 、机械切缝, 沥青灌缝。 2、基层 土 方 基层 开挖和填筑是地 面 施 工 重点, 涉及问题较多, 必须根据地 质条件、土 源及现 场 道路和气象条件等综合考虑, 因地 制宜, 方能保证质量和进度。 3 基层 开挖施 工 方法 准备工 作 ①首先根据设计提供的线路参数和布设导线网,进行路中线和两侧边线的放样, 直线段 20m 放一个断面 桩, 平曲线段 10m 一个断面 (根据现 场 所需 进行加 密)。 路中线和路边线控 制桩采 用 木 桩, 在 施 工 边域 以 外 再 布设两个控 制桩, 为 恢复提供依 据, 在 结 构 两侧要 另 放一个断面 桩, 防 止 路中线桩和路边线两侧桩损 坏时 , 能提供恢 复依 据, 标 出 桩号 , 以 便 施 工 时 检 查 。 ② 放样后 , 进行高 程 测 量, 根据测 量结 果 核 对 设计相 应 的护 坡 形 式 , 进行开挖断面 外 边线桩放样, 确 定 实际 开挖宽 度。做 好 开挖准备。 ③ 工 地 排 水 : 包 括 地 面 水 和地 下 水 的排 除 。为 了 排 除 地 面 水 , 在 设计位 置 开挖截 水 沟 , 以 阻 止 地 面 雨 水 流 入 开挖区 域 ; 在 地 势 较低 的一侧可 开挖排 水 沟 , 排除 开挖区 域 内 的积 水 。对 于 地 下 水 , 采 用 潜 水 泵 抽 出 场 外 。 ④ 填方区 的准备: 将 填方区 按 设计要 求 修 成台 阶 状 。 ⑤ 修 筑 临 时 道 路 : 为 配 合 土 方 分 层 开 挖 修 筑 临 时 便 道 。 此 外 , 尚 应 做 好 施 工 现 场 水 、 电 的 供 应 , 以 及 施 工 机 具 和 材 料 进 场 、 搭 设 临时 用 房 等 准 备 工 作 。 4 基 层 填 筑 施 工 方 法 4.1 准 备 工 作 首 先 根 据 业 主 提 供 的 线 路 参 数 和 布 设 导 线 网 ,进 行 路 中 线 和 两 侧 边 线 的 放 样 ,直 线 段 20m 放 一 个 断...
