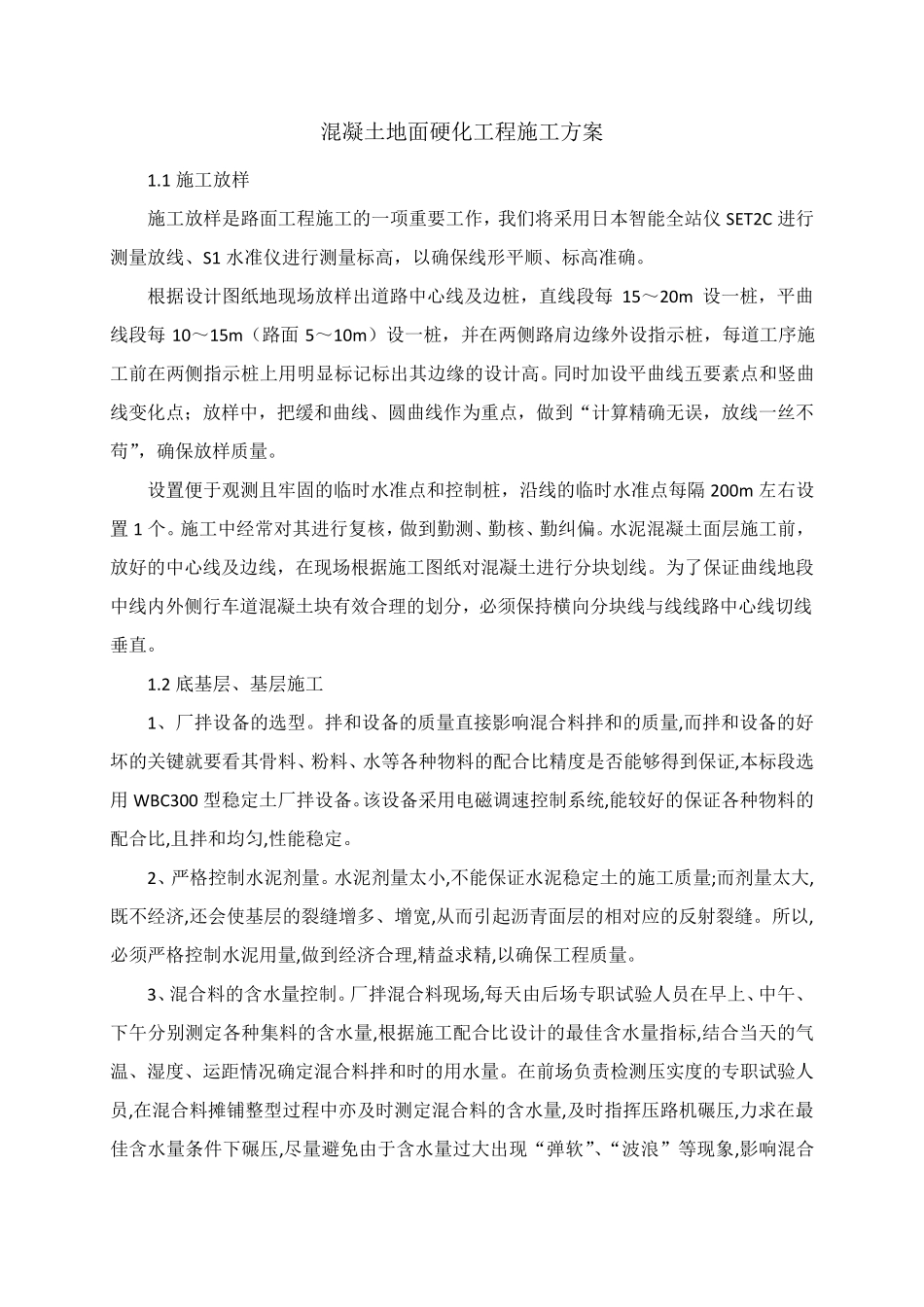

混凝土地面硬化工程施工方案 1
1 施工放样 施工放样是路面工程施工的一项重要工作,我们将采用日本智能全站仪SET2C 进行测量放线、S1 水准仪进行测量标高,以确保线形平顺、标高准确
根据设计图纸地现场放样出道路中心线及边桩,直线段每15~20m 设一桩,平曲线段每10~15m(路面5~10m)设一桩,并在两侧路肩边缘外设指示桩,每道工序施工前在两侧指示桩上用明显标记标出其边缘的设计高
同时加设平曲线五要素点和竖曲线变化点;放样中,把缓和曲线、圆曲线作为重点,做到“计算精确无误,放线一丝不苟”,确保放样质量
设置便于观测且牢固的临时水准点和控制桩,沿线的临时水准点每隔 200m 左右设置 1 个
施工中经常对其进行复核,做到勤测、勤核、勤纠偏
水泥混凝土面层施工前,放好的中心线及边线,在现场根据施工图纸对混凝土进行分块划线
为了保证曲线地段中线内外侧行车道混凝土块有效合理的划分,必须保持横向分块线与线线路中心线切线垂直
2 底基层、基层施工 1、厂拌设备的选型
拌和设备的质量直接影响混合料拌和的质量,而拌和设备的好坏的关键就要看其骨料、粉料、水等各种物料的配合比精度是否能够得到保证,本标段选用WBC300 型稳定土厂拌设备
该设备采用电磁调速控制系统,能较好的保证各种物料的配合比,且拌和均匀,性能稳定
2、严格控制水泥剂量
水泥剂量太小,不能保证水泥稳定土的施工质量;而剂量太大,既不经济,还会使基层的裂缝增多、增宽,从而引起沥青面层的相对应的反射裂缝
所以,必须严格控制水泥用量,做到经济合理,精益求精,以确保工程质量
3、混合料的含水量控制
厂拌混合料现场,每天由后场专职试验人员在早上、中午、下午分别测定各种集料的含水量,根据施工配合比设计的最佳含水量指标,结合当天的气温、湿度、运距情况确定混合料拌和时的用水量

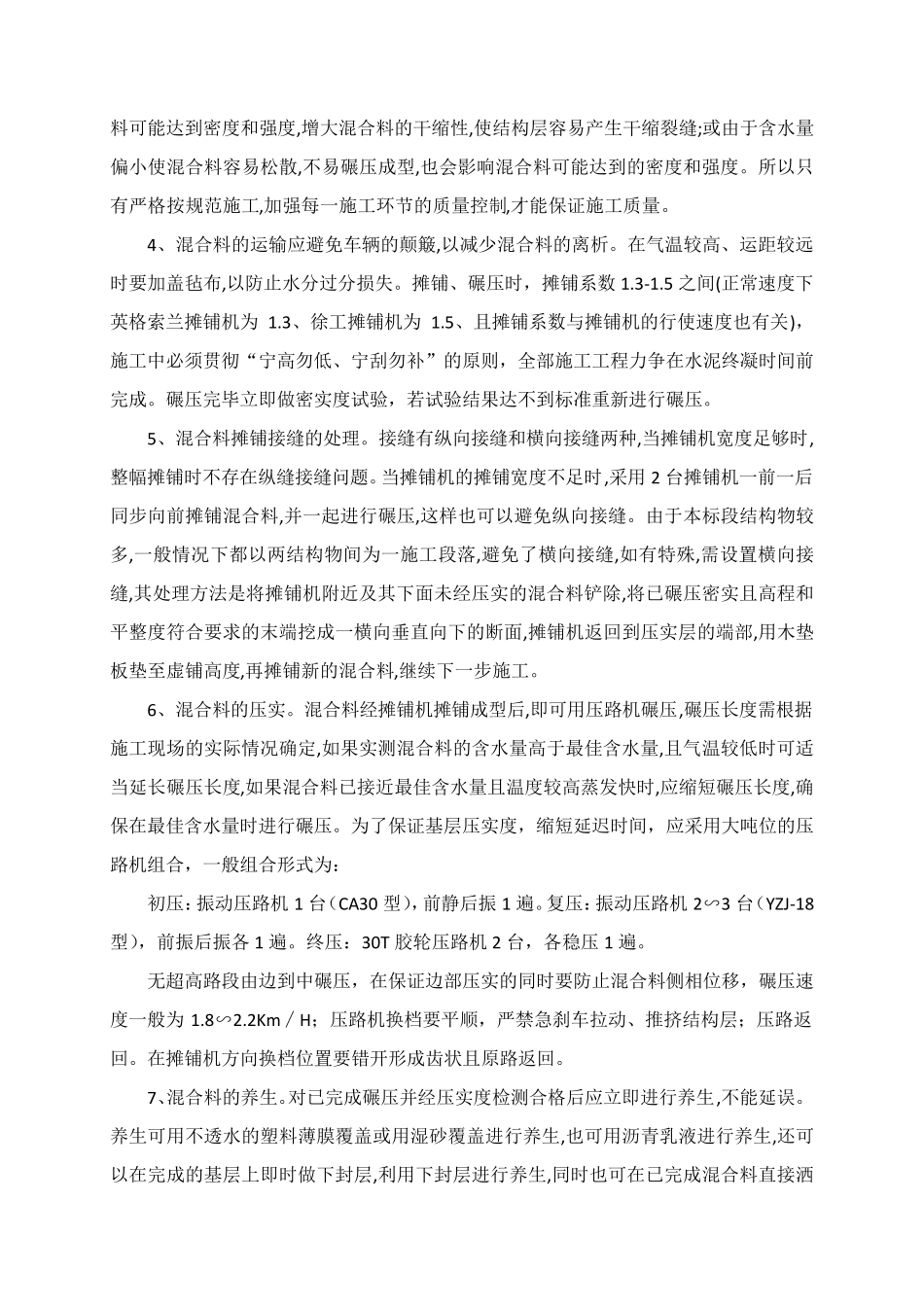

在前场负责检测压实度的专职试验人员,在混合料摊
