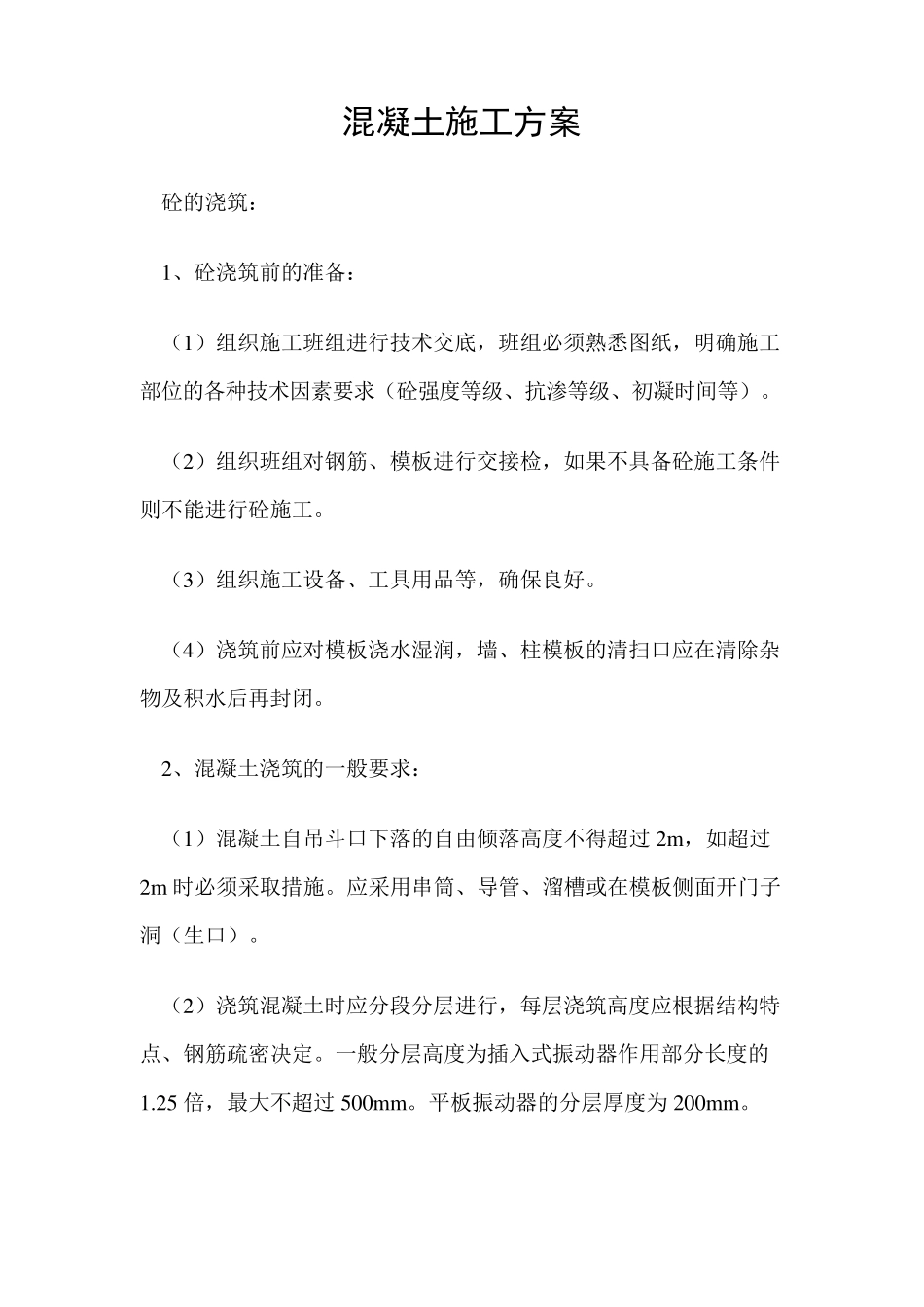

混凝土施工方案 砼的浇筑: 1、砼浇筑前的准备: (1)组织施工班组进行技术交底,班组必须熟悉图纸,明确施工部位的各种技术因素要求(砼强度等级、抗渗等级、初凝时间等)
(2)组织班组对钢筋、模板进行交接检,如果不具备砼施工条件则不能进行砼施工
(3)组织施工设备、工具用品等,确保良好
(4)浇筑前应对模板浇水湿润,墙、柱模板的清扫口应在清除杂物及积水后再封闭
2、混凝土浇筑的一般要求: (1)混凝土自吊斗口下落的自由倾落高度不得超过 2m ,如超过2m 时必须采取措施
应采用串筒、导管、溜槽或在模板侧面开门子洞(生口)
(2)浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定
一般分层高度为插入式振动器作用部分长度的1
25 倍,最大不超过 500m m
平板振动器的分层厚度为 200m m

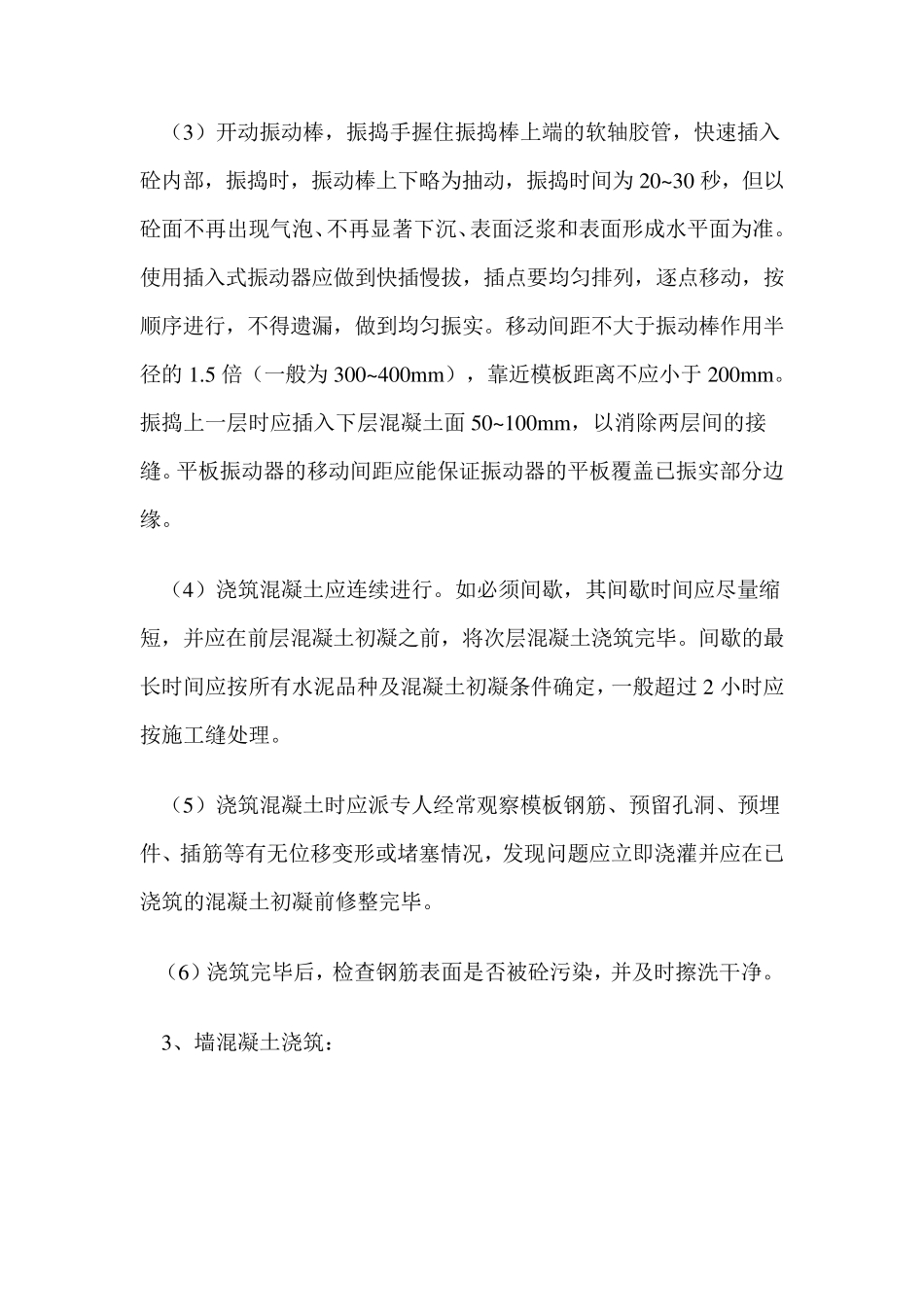

(3)开动振动棒,振捣手握住振捣棒上端的软轴胶管,快速插入砼内部,振捣时,振动棒上下略为抽动,振捣时间为20~30 秒,但以砼面不再出现气泡、不再显著下沉、表面泛浆和表面形成水平面为准
使用插入式振动器应做到快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实
移动间距不大于振动棒作用半径的1
5 倍(一般为300~400mm),靠近模板距离不应小于 200mm
振捣上一层时应插入下层混凝土面50~100mm,以消除两层间的接缝
平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘
(4)浇筑混凝土应连续进行
如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕
间歇的最长时间应按所有水泥品种及混凝土初凝条件确定,一般超过 2 小时应按施工缝处理

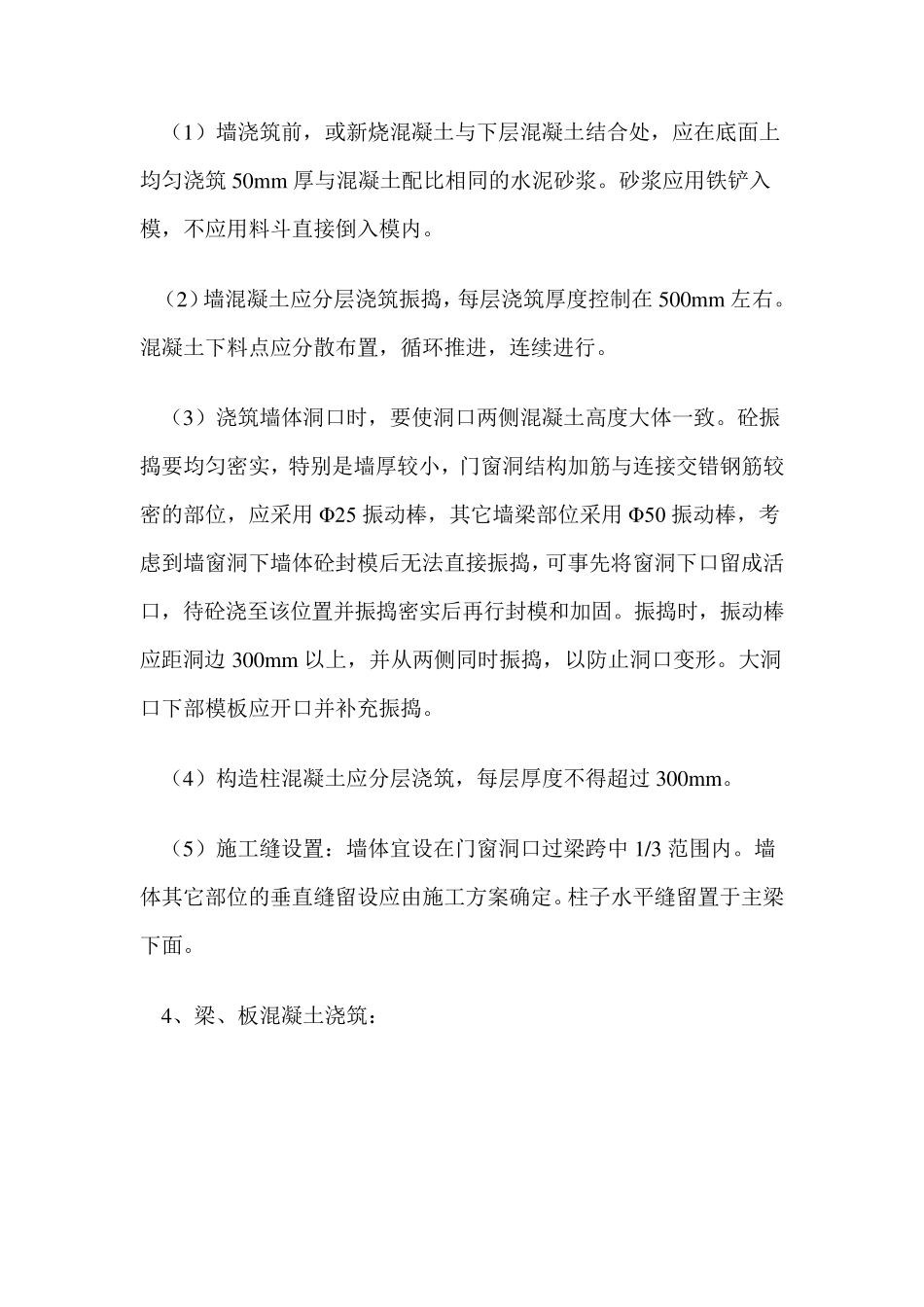

(5)浇筑混凝土时应派专人经常观察模板钢筋、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即浇灌并应在已浇筑的混凝土初凝前修整完毕
