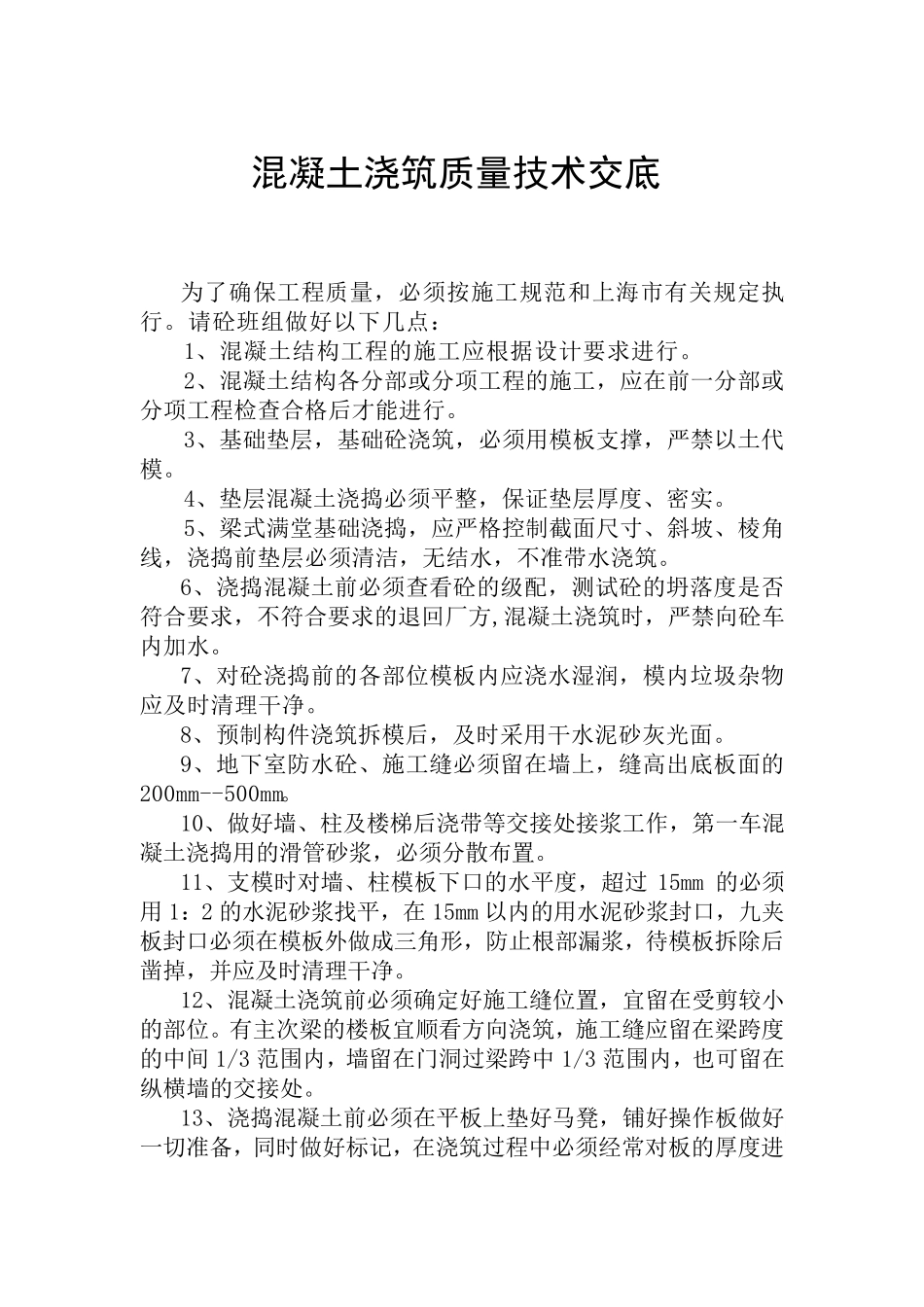

混凝土浇筑质量技术交底 为了确保工程质量,必须按施工规范和上海市有关规定执行
请砼班组做好以下几点: 1、混凝土结构工程的施工应根据设计要求进行
2、混凝土结构各分部或分项工程的施工,应在前一分部或分项工程检查合格后才能进行
3、基础垫层,基础砼浇筑,必须用模板支撑,严禁以土代模
4、垫层混凝土浇捣必须平整,保证垫层厚度、密实
5、梁式满堂基础浇捣,应严格控制截面尺寸、斜坡、棱角线,浇捣前垫层必须清洁,无结水,不准带水浇筑
6、浇捣混凝土前必须查看砼的级配,测试砼的坍落度是否符合要求,不符合要求的退回厂方,混凝土浇筑时,严禁向砼车内加水
7、对砼浇捣前的各部位模板内应浇水湿润,模内垃圾杂物应及时清理干净
8、预制构件浇筑拆模后,及时采用干水泥砂灰光面
9、地下室防水砼、施工缝必须留在墙上,缝高出底板面的200mm--500mm
10、做好墙、柱及楼梯 后浇带等 交 接 处 接 浆 工作 ,第 一车混凝土浇捣用的滑 管 砂浆 ,必须分散 布 置
11、支模时对墙、柱模板下口 的水平度,超 过15mm 的必须用 1:2 的水泥砂浆 找 平,在 15mm 以内的用水泥砂浆 封 口 ,九 夹板封 口 必须在模板外 做成 三 角形 ,防止 根部漏 浆 ,待 模板拆除 后凿 掉 ,并 应及时清理干净
12、混凝土浇筑前必须确定好施工缝位置 ,宜 留在受 剪 较 小的部位
有主 次 梁的楼板宜 顺 看方向浇筑,施工缝应留在梁跨 度的中 间 1/3 范围 内,墙留在门 洞 过 梁跨 中 1/3 范围 内,也 可 留在纵 横 墙的交 接 处
13、浇捣混凝土前必须在平板上垫好马 凳 ,铺 好操 作 板做好一切 准备 ,同 时做好标 记 ,在浇筑过 程中 必须经 常 对板的厚度进行测量
确保现浇板厚度尺寸
14、混凝土浇捣时,严禁踏压、碰撞无粘结钢筋网上,支撑架以
