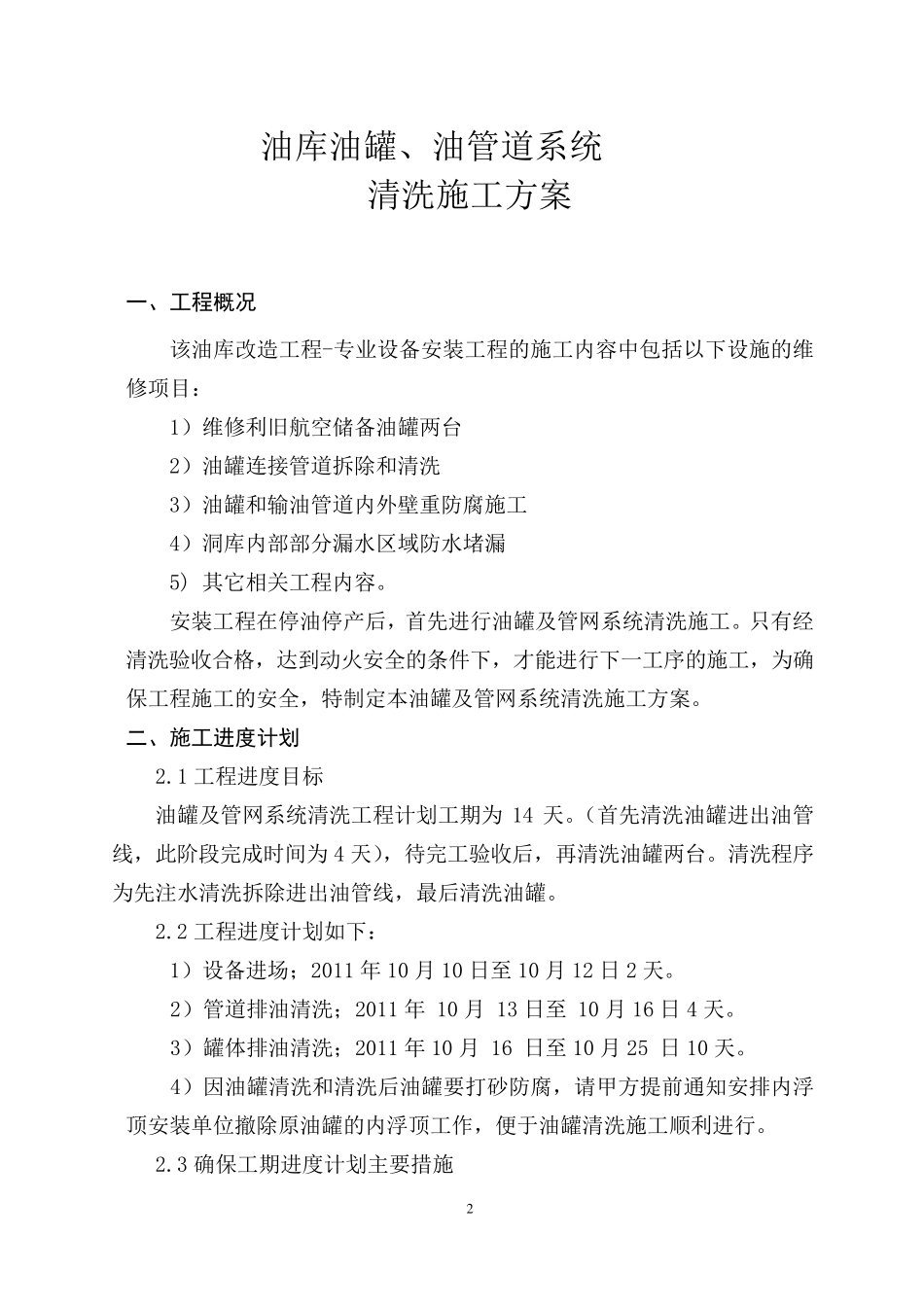

1 油库改造工艺安装防腐工程 油罐、油管道清洗方案 编制: 高运财 审批: 张光兴 审核: ****有限公司 西安油库改造项目部 2011 年 9 月 22 日 2 油库油罐、油管道系统 清洗施工方案 一、工程概况 该油库改造工程-专业设备安装工程的施工内容中包括以下设施的维修项目: 1)维修利旧航空储备油罐两台 2)油罐连接管道拆除和清洗 3)油罐和输油管道内外壁重防腐施工 4)洞库内部部分漏水区域防水堵漏 5) 其它相关工程内容
安装工程在停油停产后,首先进行油罐及管网系统清洗施工
只有经清洗验收合格,达到动火安全的条件下,才能进行下一工序的施工,为确保工程施工的安全,特制定本油罐及管网系统清洗施工方案
二、施工进度计划 2
1 工程进度目标 油罐及管网系统清洗工程计划工期为 14 天
(首先清洗油罐进出油管线,此阶段完成时间为 4 天),待完工验收后,再清洗油罐两台
清洗程序为先注水清洗拆除进出油管线,最后清洗油罐
2 工程进度计划如下: 1)设备进场;2011 年 10 月 10 日至 10 月 12 日 2 天
2)管道排油清洗;2011 年 10 月 13 日至 10 月 16 日 4 天
3)罐体排油清洗;2011 年 10 月 16 日至 10 月 25 日 10 天
4)因油罐清洗和清洗后油罐要打砂防腐,请甲方提前通知安排内浮顶安装单位撤除原油罐的内浮顶工作,便于油罐清洗施工顺利进行
3 确保工期进度计划主要措施 3 2

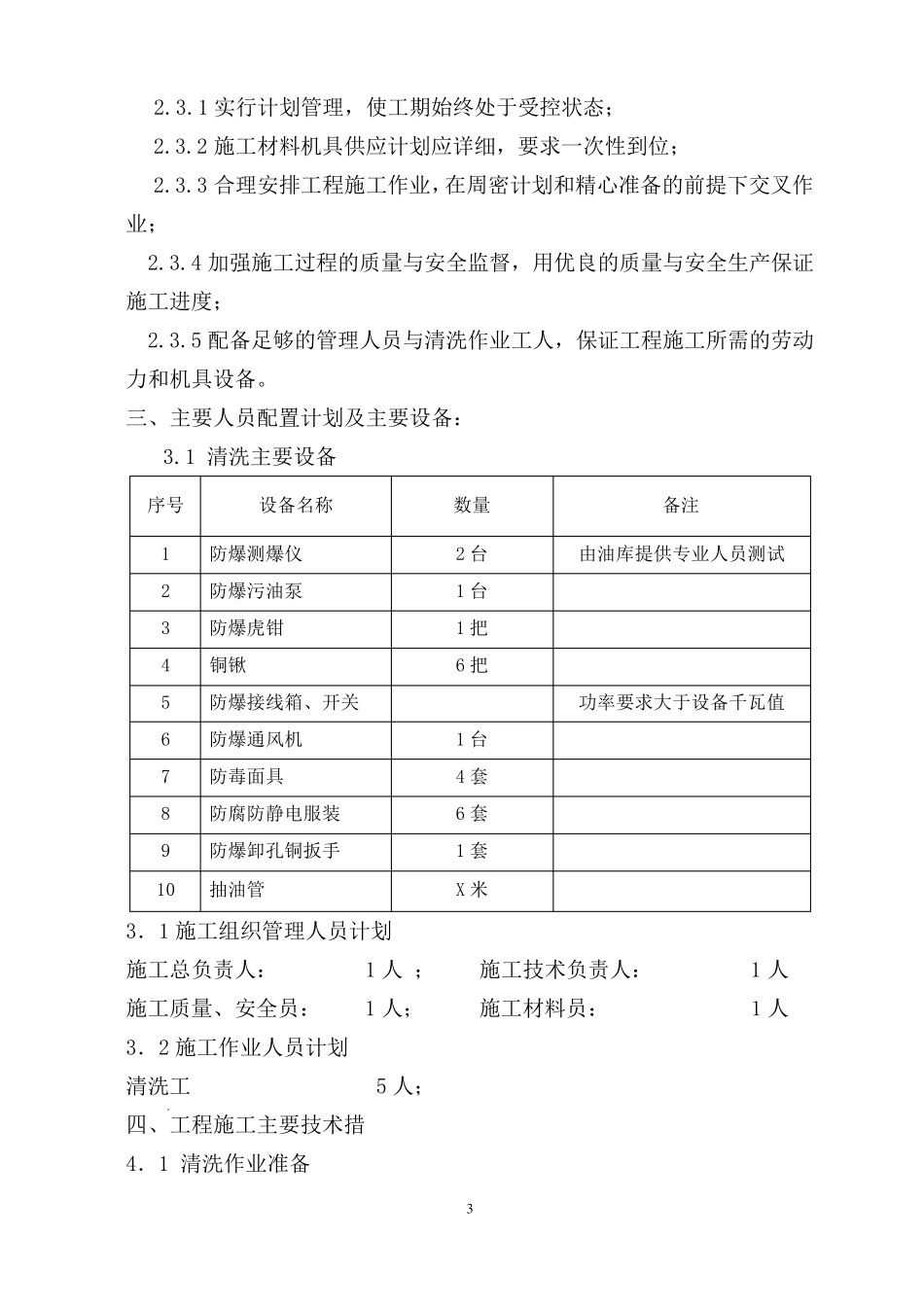

1 实行计划管理,使工期始终处于受控状态; 2
2 施工材料机具供应计划应详细,要求一次性到位; 2
3 合理安排工程施工作业,在周密计划和精心准备的前提下交叉作业; 2
4 加强施工过程的质量与安全监督,用优良的质量与安全生产保证施工进度; 2
5 配备足够的管理人员与清洗作业工人,保证工程施工
