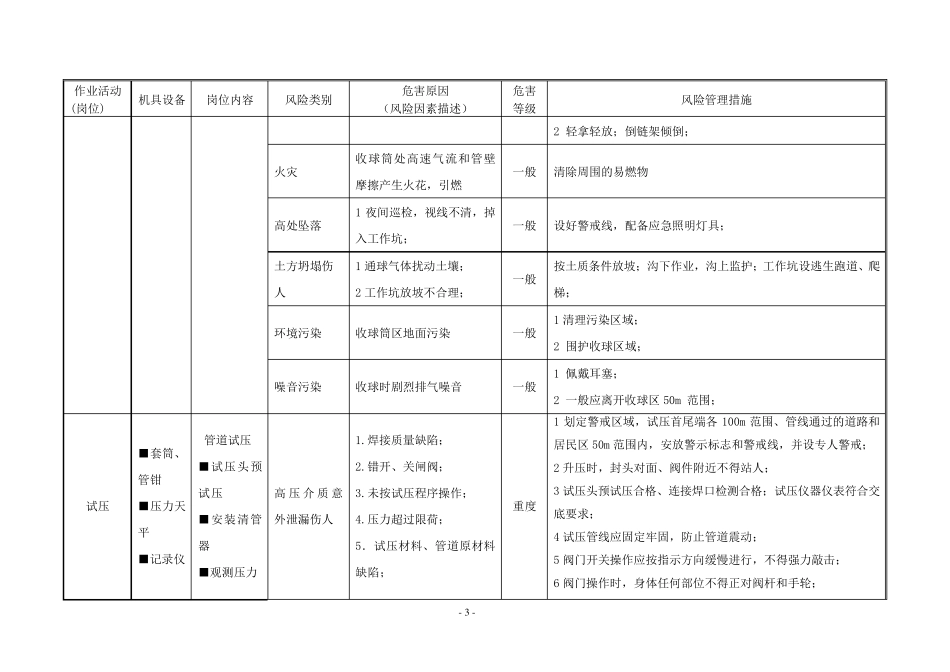

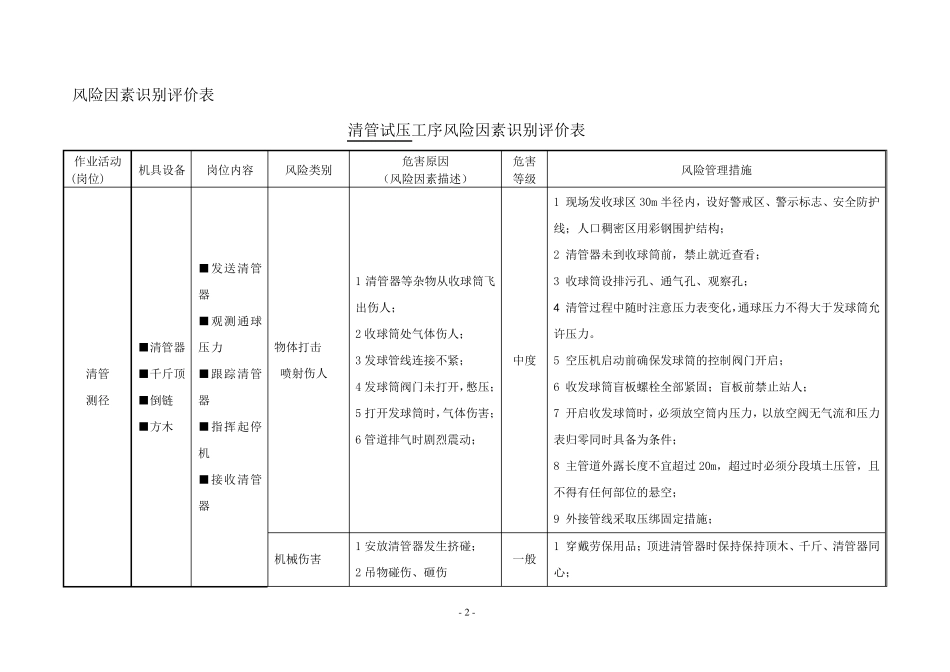

- 1 - 通知附件 编制和使用说明 1 编制目的: 使基层作业人员有章可循,是常规项目的HSE 作业指导,是通用文件,可以应用于日常培训; 2 内容定位: 基层作业机组、班组,包括项目部、机组管理人员和操作人员; 3 编制范围: 一工程项目管理部在建的管道工程 4 编制特点: 4.1 按照工序流程分别分析风险,针对员工的岗位内容逐一制定措施,做到交底培训有针对性; 4.2 把风险管理措施和原有安全操作规程结合起来,完善了操作规程;具体项目时,可将具体设备的操作规程与其配合使用; 4.3 作业许可与指导书结合起来,从管理的缺陷角度解决违章;不自成体系,与规范相融合。 5 使用说明: 5.1 项目中的特殊情况,需要在 HSE 计划书中补充、完善,HSE 指导书和计划书两者配合使用; 5.2 对于通用风险,应由管理人员对照风险评价表对工序中的所有工种进行风险交底; - 2 - 风险因素识别评价表 清管试压工序风险因素识别评价表 作业活动 (岗位) 机具设备 岗位内容 风险类别 危害原因 (风险因素描述) 危害等级 风险管理措施 清管 测径 ■清管器 ■千斤顶 ■倒链 ■方木 ■发送清管器 ■观测通球压力 ■跟踪清管器 ■指挥起停机 ■接收清管器 物体打击 喷射伤人 1 清管器等杂物从收球筒飞出伤人; 2 收球筒处气体伤人; 3 发球管线连接不紧; 4 发球筒阀门未打开,憋压; 5 打开发球筒时,气体伤害; 6 管道排气时剧烈震动; 中度 1 现场发收球区 30m 半径内,设好警戒区、警示标志、安全防护线;人口稠密区用彩钢围护结构; 2 清管器未到收球筒前,禁止就近查看; 3 收球筒设排污孔、通气孔、观察孔; 4 清管过程中随时注意压力表变化,通球压力不得大于发球筒允许压力。 5 空压机启动前确保发球筒的控制阀门开启; 6 收发球筒盲板螺栓全部紧固;盲板前禁止站 人; 7 开启收发球筒时,必 须 放 空筒内压力,以 放 空阀无 气流 和 压力表归 零 同 时具备为 条 件 ; 8 主 管道外 露 长 度不宜 超 过20m,超 过时必 须 分 段 填 土 压管,且不得有 任 何 部位的悬 空; 9 外 接管线采 取 压绑 固定 措施; 机械 伤害 1 安放 清管器发生 挤 碰 ; 2 吊 物碰 伤、砸 伤 一 般 1 穿 戴 劳 保用品 ;顶进 清管器时保持 保持 顶木、千斤、清管器同心 ; - 3 - 作 业 活 动 (岗 位 ) ...
